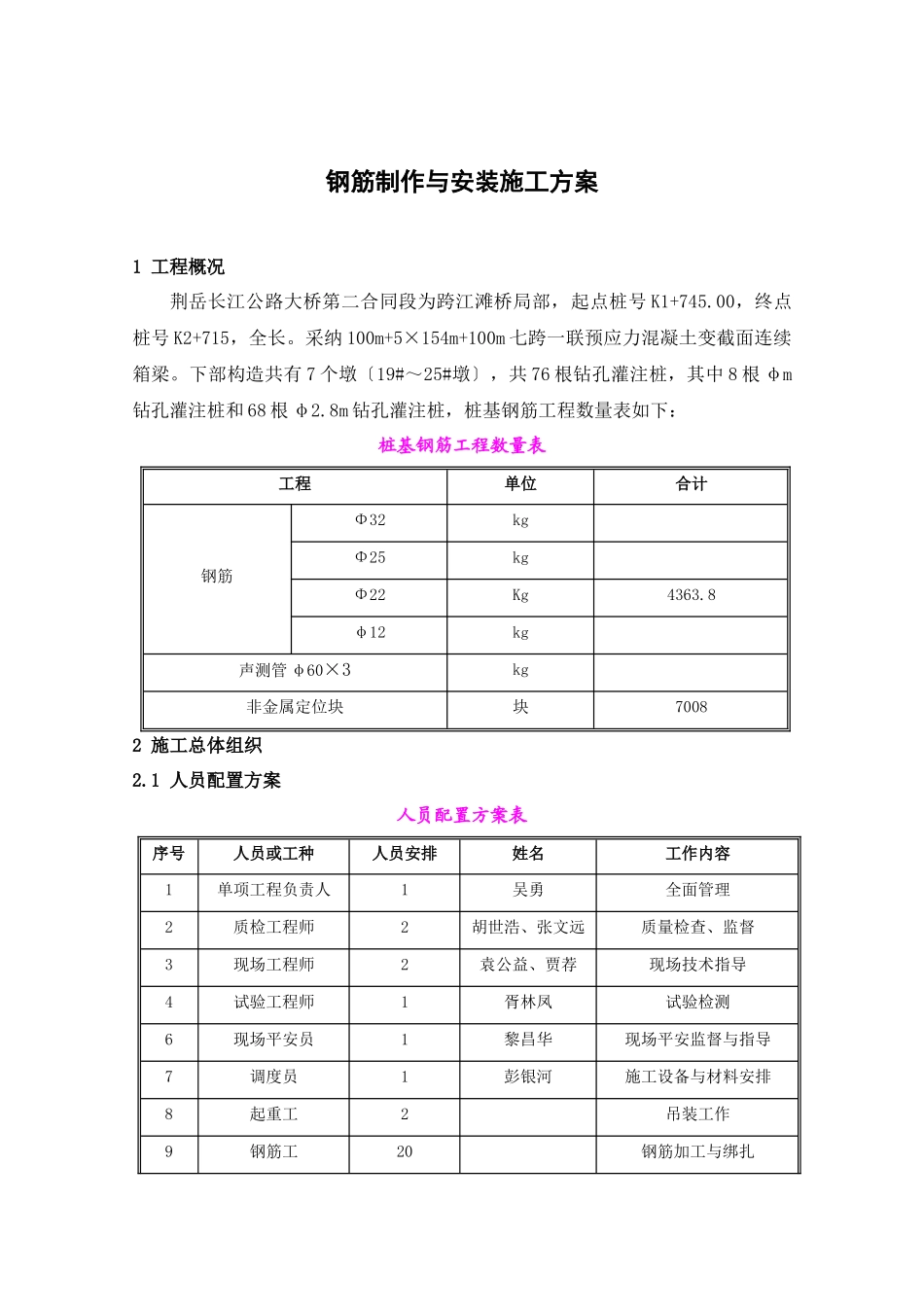

钢筋制作与安装施工方案1 工程概况荆岳长江公路大桥第二合同段为跨江滩桥局部,起点桩号 K1+745
00,终点桩号 K2+715,全长
采纳 100m+5×154m+100m 七跨一联预应力混凝土变截面连续箱梁
下部构造共有 7 个墩〔19#~25#墩〕,共 76 根钻孔灌注桩,其中 8 根 φm钻孔灌注桩和 68 根 φ2
8m 钻孔灌注桩,桩基钢筋工程数量表如下:桩基钢筋工程数量表工程单位合计钢筋Φ32kgΦ25kgΦ22Kg4363
8φ12kg声测管 φ60×3kg非金属定位块块70082 施工总体组织2

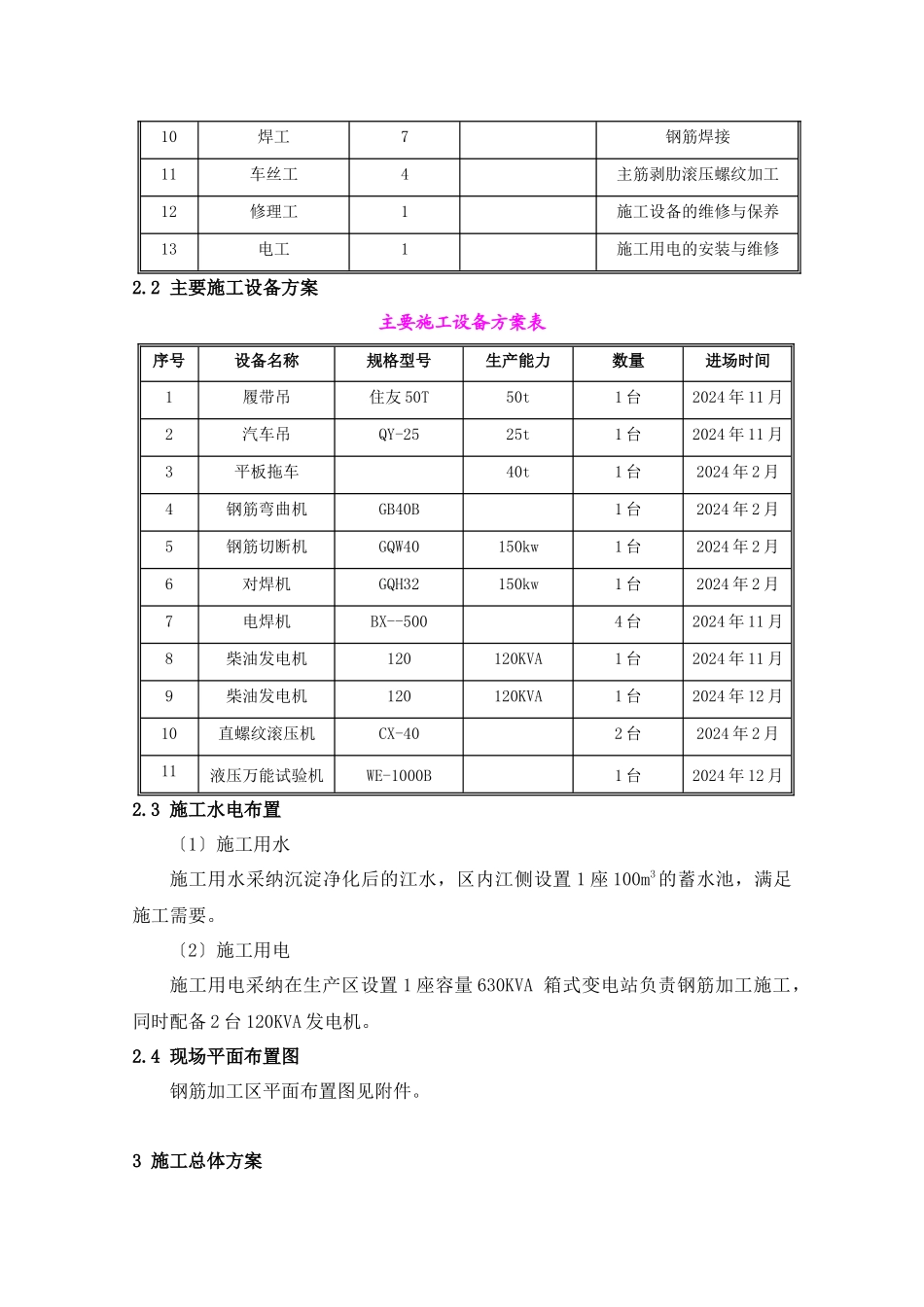

1 人员配置方案人员配置方案表序号人员或工种人员安排姓名工作内容1单项工程负责人1吴勇全面管理2质检工程师2胡世浩、张文远质量检查、监督3现场工程师2袁公益、贾荐现场技术指导4试验工程师1胥林凤试验检测6现场平安员1黎昌华现场平安监督与指导7调度员1彭银河施工设备与材料安排8起重工2吊装工作9钢筋工20钢筋加工与绑扎10焊工7钢筋焊接11车丝工4主筋剥肋滚压螺纹加工12修理工1施工设备的维修与保养13电工1施工用电的安装与维修2
2 主要施工设备方案主要施工设备方案表序号设备名称规格型号生产能力数量进场时间1履带吊住友 50T50t1 台2024 年 11 月2汽车吊QY-2525t1 台2024 年 11 月3平板拖车40t1 台2024 年 2 月4钢筋弯曲机GB40B1 台2024 年 2 月5钢筋切断机GQW40150kw1 台2024 年 2 月6对焊机GQH32150kw1 台2024 年 2 月7电焊机BX--5004 台2024 年 11 月8柴油发电机120120KVA1 台2024 年 11 月9柴油发电机120120KVA1 台2024 年 12 月10直螺纹滚压机CX-402 台2024 年 2 月11液压万能试验机WE-1000B1 台2
