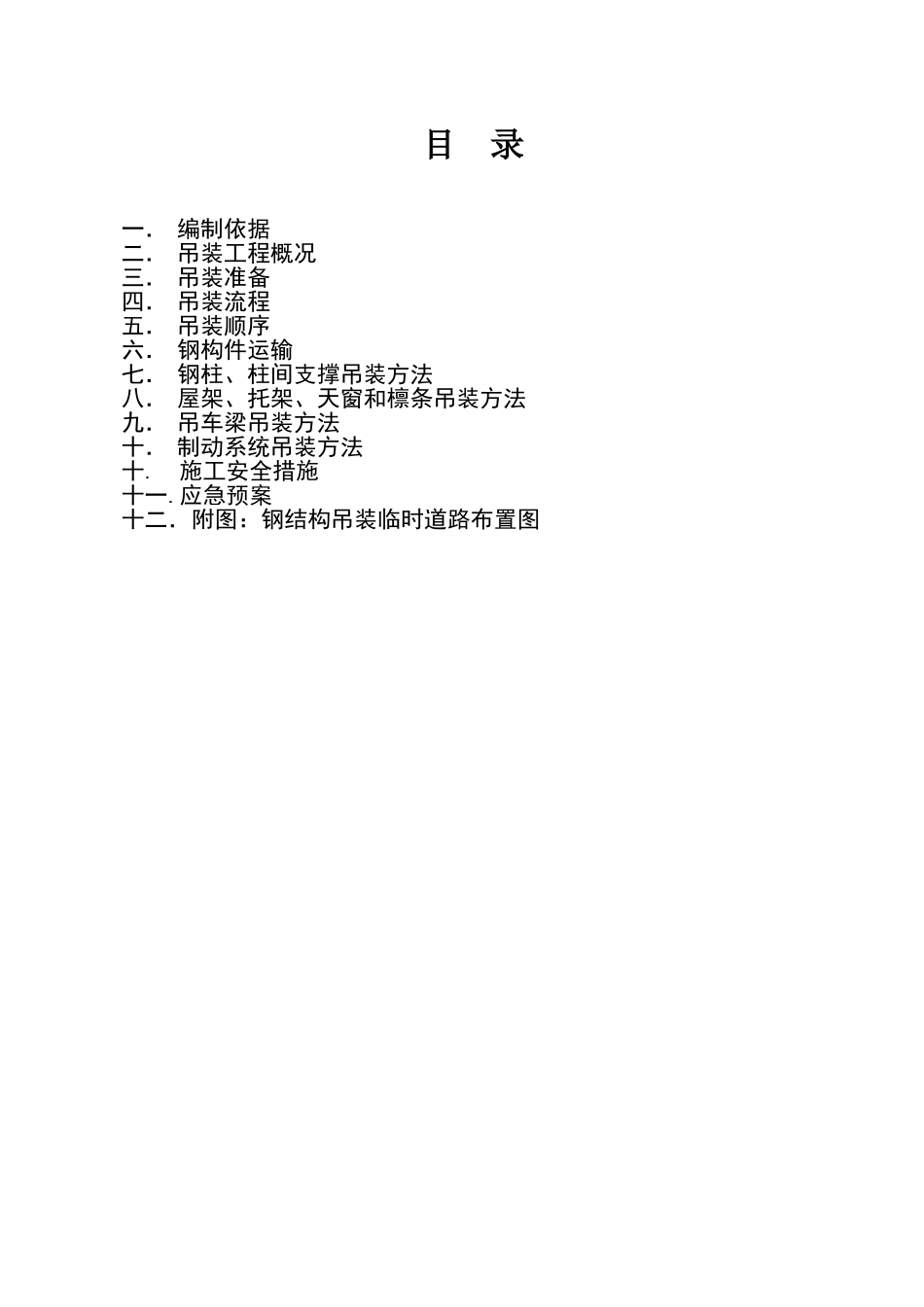

目 录一. 编制依据二. 吊装工程概况三. 吊装准备四. 吊装流程五. 吊装顺序六. 钢构件运输七. 钢柱、柱间支撑吊装方法八. 屋架、托架、天窗和檩条吊装方法九. 吊车梁吊装方法十. 制动系统吊装方法十. 施工安全措施十一.应急预案十二.附图:钢结构吊装临时道路布置图 一、编制依据1、《建筑施工安全技术统一法律规范》 GB50870-20242、《建筑施工安全检查标准》 JGJ59-20243、《建筑施工起重吊装工程安全技术规格》 JGJ276-20244、《建筑施工高处作业安全技术法律规范》 JGJ80-915、《钢结构高强度螺栓连接技术规程》 JGJ 82-20246、《建筑机械使用安全技术规程》 JGJ33—20247、《建筑钢结构焊接技术规程》 JGJ81-20248、《建筑施工门式钢管脚手架安全技术规程》 JGJ 128-20249、《施工现场临时用电安全技术法律规范》 JGJ46-2024 二、工程概况1、工程名称:一汽—大众汽车有限公司佛山分公司二期项目冲压车间工程2、工程地点:佛山市南海区狮山镇虹领路3、结构类型:主厂房门型排架单层钢结构,库存区门式刚架结构4、建筑面积: 51645m2。5、结构设计:抗震设防烈度为 7 度,结构安全等为二级;冲压车间主厂房平面尺寸192m*105m , 跨 度 33*2+36*2 , 柱 距 8m , 柱 顶 标 高 ; 冲 压 件 库 平 面 尺 寸126m*165m+30m*105m,跨度 33*2+36*2,柱距 12m,柱顶标高。吊装工程量如下表:序号构件名称单位数量总重1钢柱根265780T2柱间支撑榀6680T3钢梁榀40480T4吊车梁根144210T5屋面檩条及支撑榀380320T6天窗榀845T7外墙檩条根380T8电控柜平台米100本次吊装构件钢柱最重吨,高度 20M。拟采纳型号为 QTZ50 汽车吊,吊臂 30M,最大吊重50T。每跨钢梁组装后最总,由于构件长,采纳 2 台 QTZ25 汽车吊同时吊装。一、吊装准备(一)人员组织机构设置(二)主要机械设备 设备名称型号单位数量汽车吊50T台1汽车吊25T台4平板车40T台1电焊机500A台8气割工具套6捆绑钢丝绳φ32米100拦风绳φ16米500卡环40T个4卡环10T个10卡环5T个20手拉葫芦5T个4手拉葫芦3T个10手拉葫芦2T个12千斤顶20T个8设备名称型号单位数量锲铁个120橇棍根8橇棍根8水平仪DS3台1经纬仪J2台2水平尺400把4爬梯根10(三)现场准备厂房内运输路线和吊装现场的路基采纳 40cm 厚块石和 10cm 厚碎石铺筑回填,宽度5、8、12m,每跨靠近钢柱 5m 两条道路;吊装道路布置详见附图《钢结构吊装临时道路布置图》。(四)...
