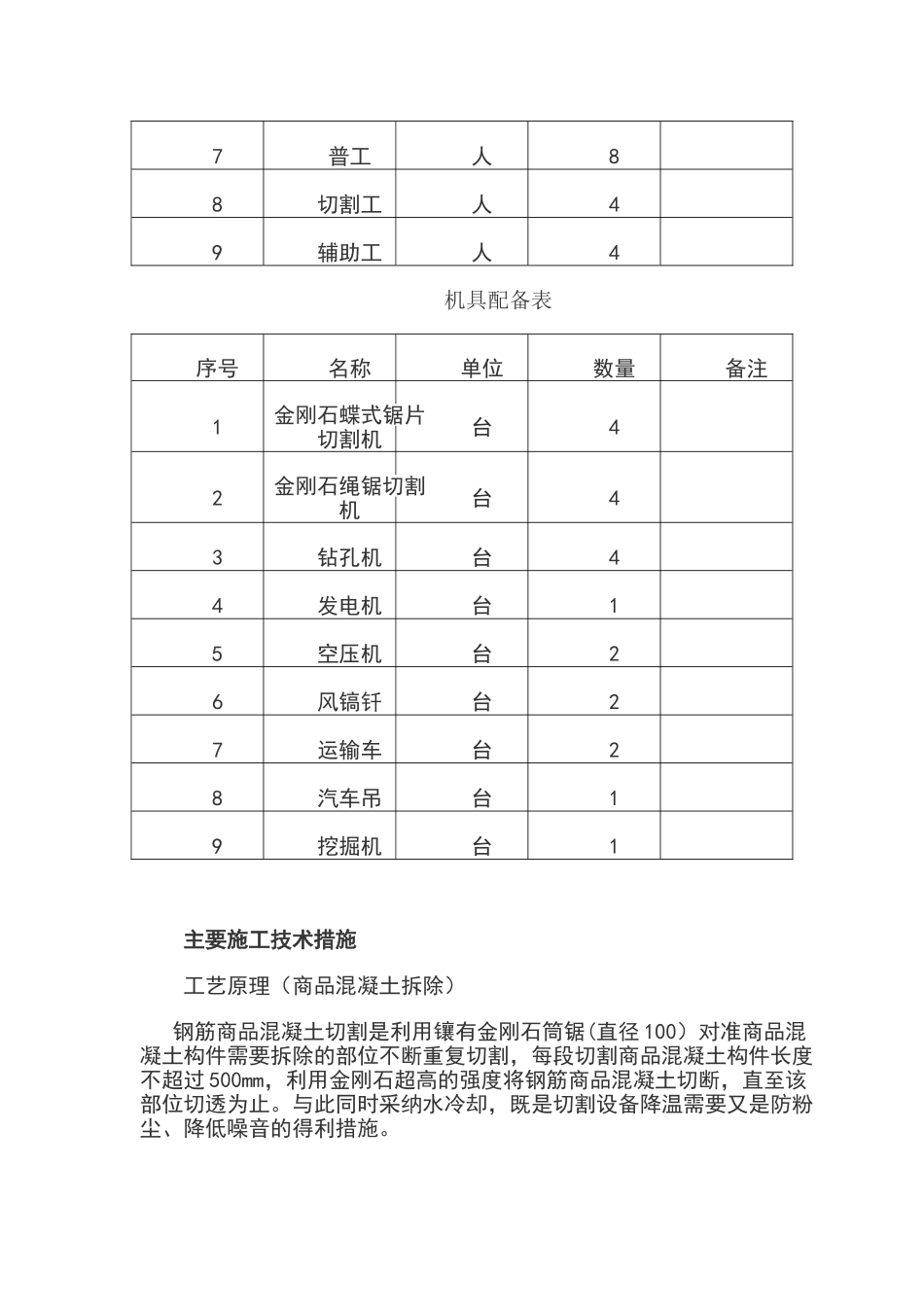

黄骅港四期防风网工程钢结构基础拆除施工方案 工程概况本工程本工程为原四期工程防风网东侧、西侧最北端钢构高 35m,网片(35*5)m 两组,承台基础(*2)m,短柱(1*1*)m 两组,坎墙(5**)m 两组拆除。 施工准备 现场准备组织技术人员对现场相关工程的测量复核,以检查工程设计图纸是否与实际相吻合。拆除部位地面砖拆除,拆除过程中保证不影响相邻构件承台、短柱、坎墙的质量、安全。 人员配置根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。 施工机具配置本工程商品混凝土(钢筋)拆除工程量较少,作业面集中,对设备的产能、机动性、精度等要求高。为确保工程质量、满足工期要求,根据本工程的工程量及施工工期,合理配置施工机具。人员配备表序号名称单位数量备注1技术员人12施工员人13质检员人14测量员人25操作工人86安全员人17普工人88切割工人49辅助工人4机具配备表序号名称单位数量备注1金刚石蝶式锯片切割机台42金刚石绳锯切割机台43钻孔机台44发电机台15空压机台26风镐钎台27运输车台28汽车吊台19挖掘机台1 主要施工技术措施 工艺原理(商品混凝土拆除)钢筋商品混凝土切割是利用镶有金刚石筒锯(直径 100)对准商品混凝土构件需要拆除的部位不断重复切割,每段切割商品混凝土构件长度不超过 500mm,利用金刚石超高的强度将钢筋商品混凝土切断,直至该部位切透为止。与此同时采纳水冷却,既是切割设备降温需要又是防粉尘、降低噪音的得利措施。 工法特点 (1) 施工精度高,机械化程度高。(2) 无振动,对原结构无损伤。(3) 无粉尘,噪音低,对环保更有益。 (4) 速度快,效率高。 工艺流程施工准备—拆除部位放线(弹线)—切割设备就位(固定)—商品混凝土(钢筋)切割—切块吊装—清理现场—定位、放线—钢筋化学植筋—梁板模板安装—柱模安装、加固—商品混凝土浇筑 施工方法施工准备(商品混凝土拆除)确保施工现场水通、电通。在切割过程中冷水具有对切割设备本身进行降温及避开扬尘的作用。 拆除部位定位、放线(1)依据施工图纸及现场实体的勘测,技术人员需对将要切除的商品混凝土实体进行设计排版,将实体分层、分块切除。(2)排版过程中必须考虑吊装设备的起重能力。排版前计算切割块的重量,满足起重设备的荷载要求,进行合理的排版分块。(3)将切割排版图分发给测放人员及施工人员。要求用墨线弹出准确的切割线并加以保护。 切割设备就位(1)根据切割线选择合理的位置,...
