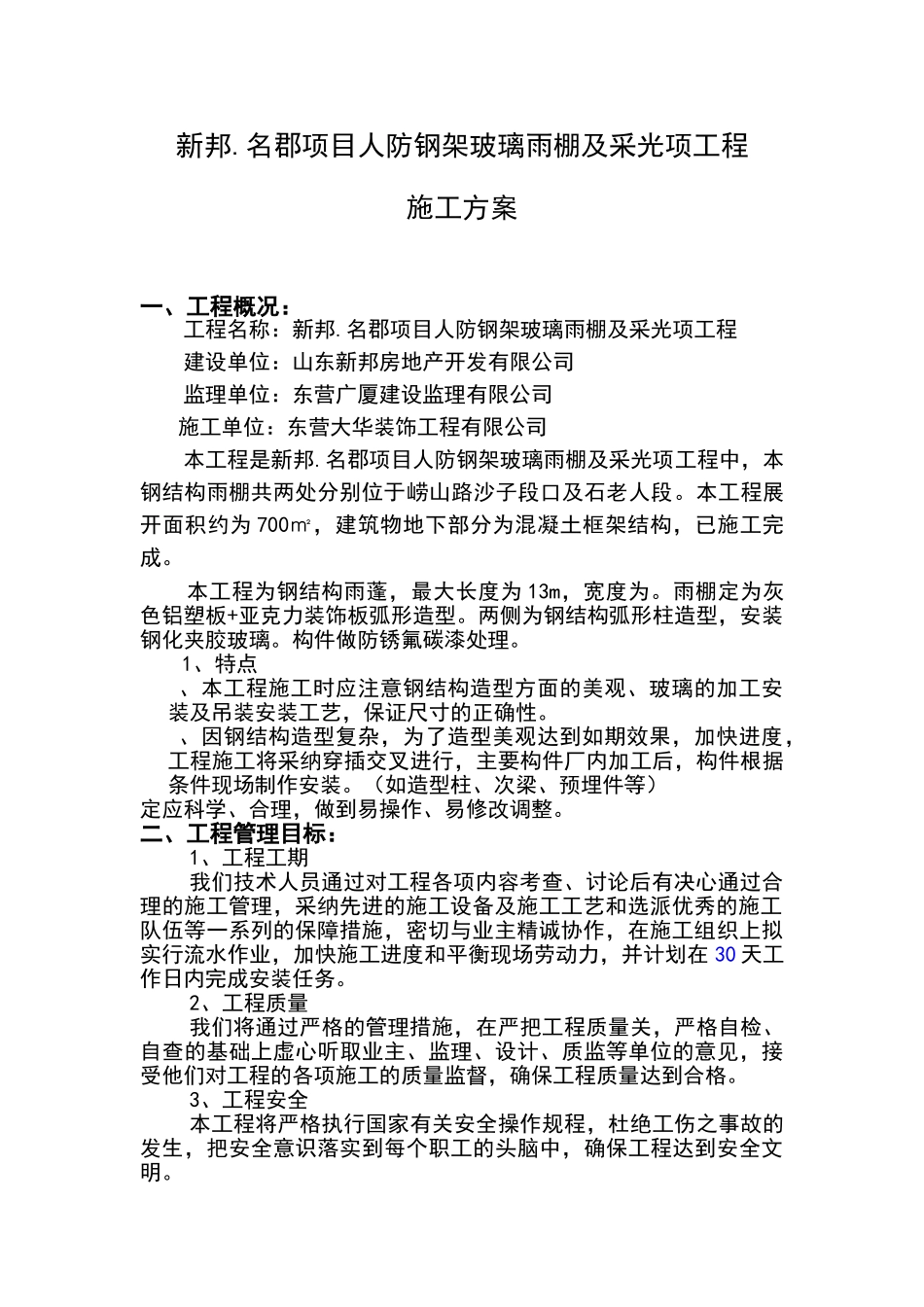

目 录一、 工程概况……………………………………………………………………………………2二、 工程管理目标……………………………………………………………………………2三、 施工现场的准备………………………………………………………………………3四、 厂内制作……………………………………………………………………………………3五、 安装……………………………………………………………………………………………5六、 确保施工工期措施……………………………………………………………………6七、 确保安全生产措施……………………………………………………………………6八、 文明生产、施工场地卫生保证措施………………………………………………7九、 工程质量保证措施……………………………………………………… …8新邦.名郡项目人防钢架玻璃雨棚及采光项工程施工方案一、工程概况:工程名称:新邦.名郡项目人防钢架玻璃雨棚及采光项工程建设单位:山东新邦房地产开发有限公司监理单位:东营广厦建设监理有限公司 施工单位:东营大华装饰工程有限公司本工程是新邦.名郡项目人防钢架玻璃雨棚及采光项工程中,本钢结构雨棚共两处分别位于崂山路沙子段口及石老人段。本工程展开面积约为 700㎡,建筑物地下部分为混凝土框架结构,已施工完成。 本工程为钢结构雨蓬,最大长度为 13m,宽度为。雨棚定为灰色铝塑板+亚克力装饰板弧形造型。两侧为钢结构弧形柱造型,安装钢化夹胶玻璃。构件做防锈氟碳漆处理。1、特点、本工程施工时应注意钢结构造型方面的美观、玻璃的加工安装及吊装安装工艺,保证尺寸的正确性。、因钢结构造型复杂,为了造型美观达到如期效果,加快进度,工程施工将采纳穿插交叉进行,主要构件厂内加工后,构件根据条件现场制作安装。(如造型柱、次梁、预埋件等)定应科学、合理,做到易操作、易修改调整。二、工程管理目标:1、工程工期我们技术人员通过对工程各项内容考查、讨论后有决心通过合理的施工管理,采纳先进的施工设备及施工工艺和选派优秀的施工队伍等一系列的保障措施,密切与业主精诚协作,在施工组织上拟实行流水作业,加快施工进度和平衡现场劳动力,并计划在 30 天工作日内完成安装任务。2、工程质量我们将通过严格的管理措施,在严把工程质量关,严格自检、自查的基础上虚心听取业主、监理、设计、质监等单位的意见,接受他们对工程的各项施工的质量监督,确保工程质量达到合格。3、工...
