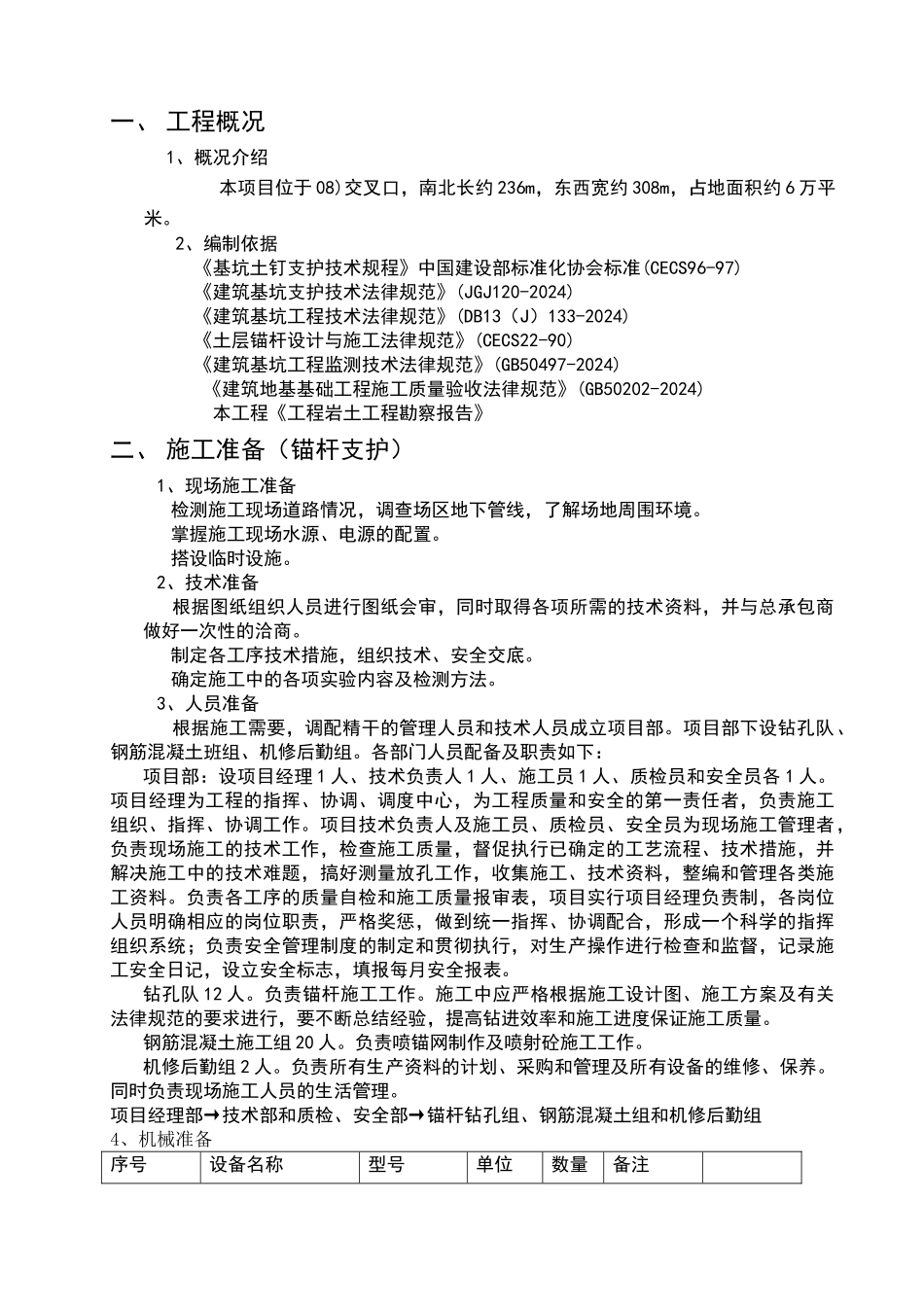

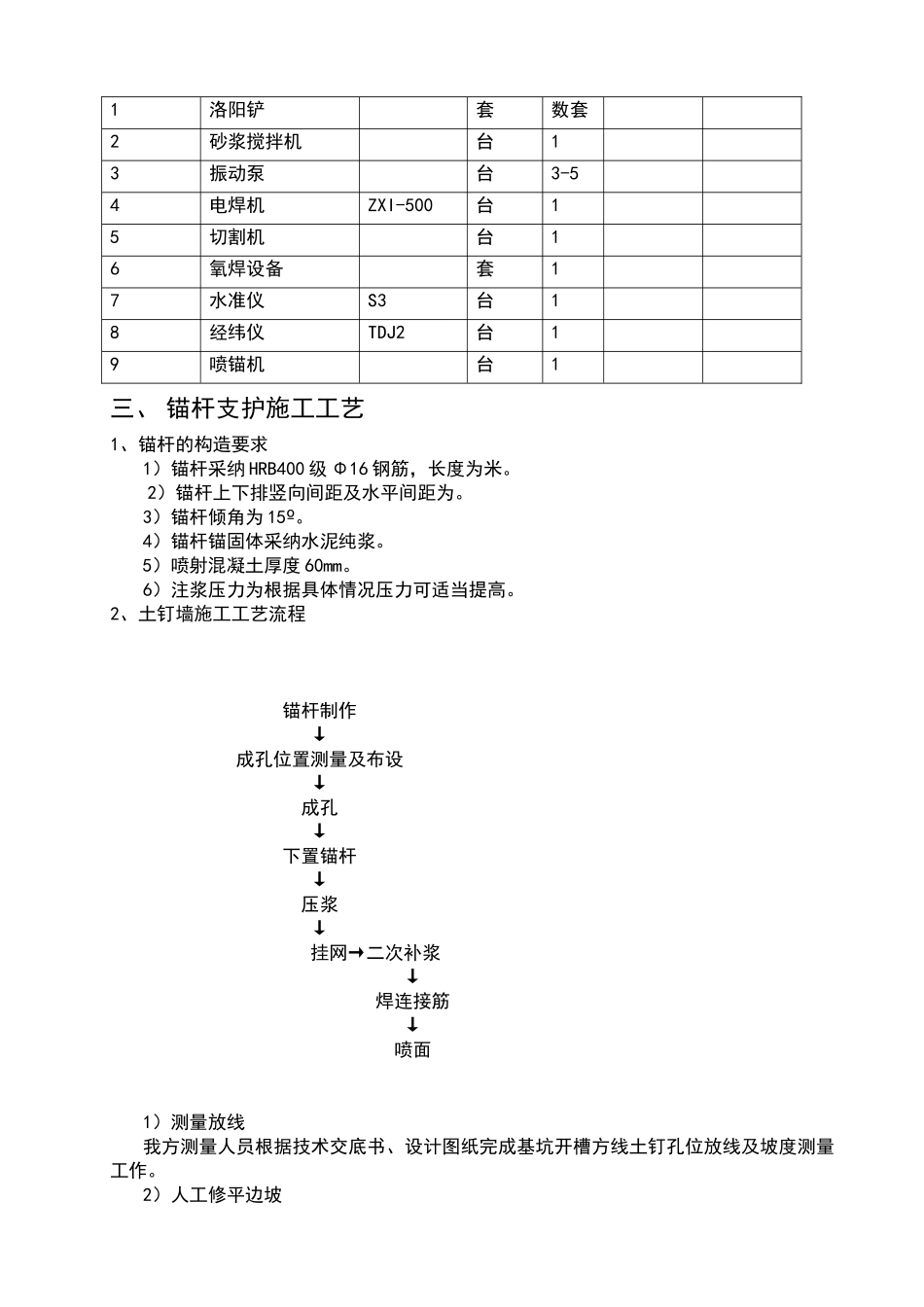

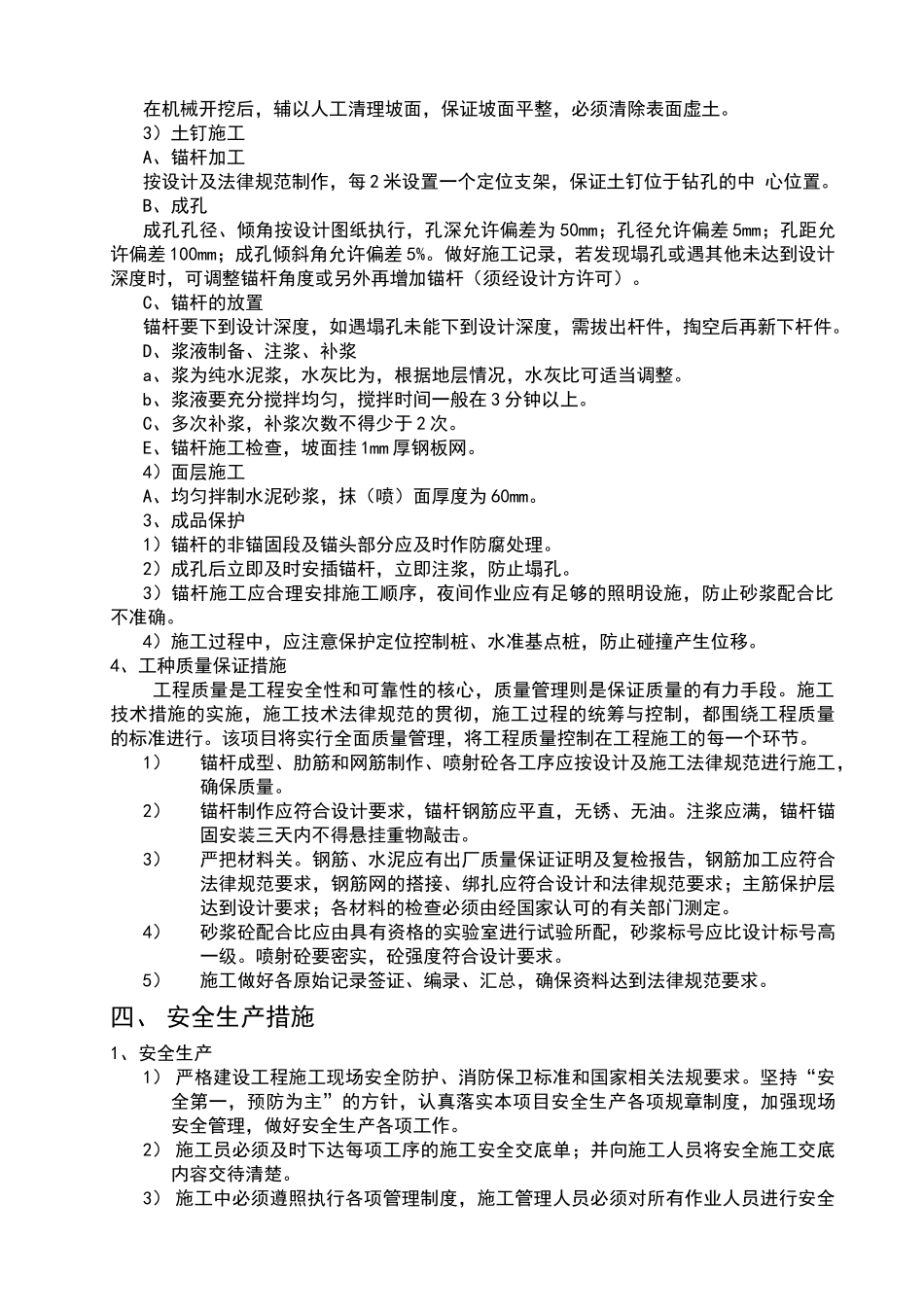

一、 工程概况 1、概况介绍 本项目位于 08)交叉口,南北长约 236m,东西宽约 308m,占地面积约 6 万平米
2、编制依据 《基坑土钉支护技术规程》中国建设部标准化协会标准(CECS96-97) 《建筑基坑支护技术法律规范》(JGJ120-2024) 《建筑基坑工程技术法律规范》(DB13(J)133-2024) 《土层锚杆设计与施工法律规范》(CECS22-90) 《建筑基坑工程监测技术法律规范》(GB50497-2024) 《建筑地基基础工程施工质量验收法律规范》(GB50202-2024) 本工程《工程岩土工程勘察报告》二、 施工准备(锚杆支护) 1、现场施工准备 检测施工现场道路情况,调查场区地下管线,了解场地周围环境
掌握施工现场水源、电源的配置
搭设临时设施
2、技术准备 根据图纸组织人员进行图纸会审,同时取得各项所需的技术资料,并与总承包商做好一次性的洽商
制定各工序技术措施,组织技术、安全交底
确定施工中的各项实验内容及检测方法
3、人员准备 根据施工需要,调配精干的管理人员和技术人员成立项目部
项目部下设钻孔队、钢筋混凝土班组、机修后勤组
各部门人员配备及职责如下:项目部:设项目经理 1 人、技术负责人 1 人、施工员 1 人、质检员和安全员各 1 人
项目经理为工程的指挥、协调、调度中心,为工程质量和安全的第一责任者,负责施工组织、指挥、协调工作
项目技术负责人及施工员、质检员、安全员为现场施工管理者,负责现场施工的技术工作,检查施工质量,督促执行已确定的工艺流程、技术措施,并解决施工中的技术难题,搞好测量放孔工作,收集施工、技术资料,整编和管理各类施工资料
负责各工序的质量自检和施工质量报审表,项目实行项目经理负责制,各岗位人员明确相应的岗位职责,严格奖惩,做到统一指挥、协调配合,形成一个科学的指挥组织系统;负责安全管理制度的制
