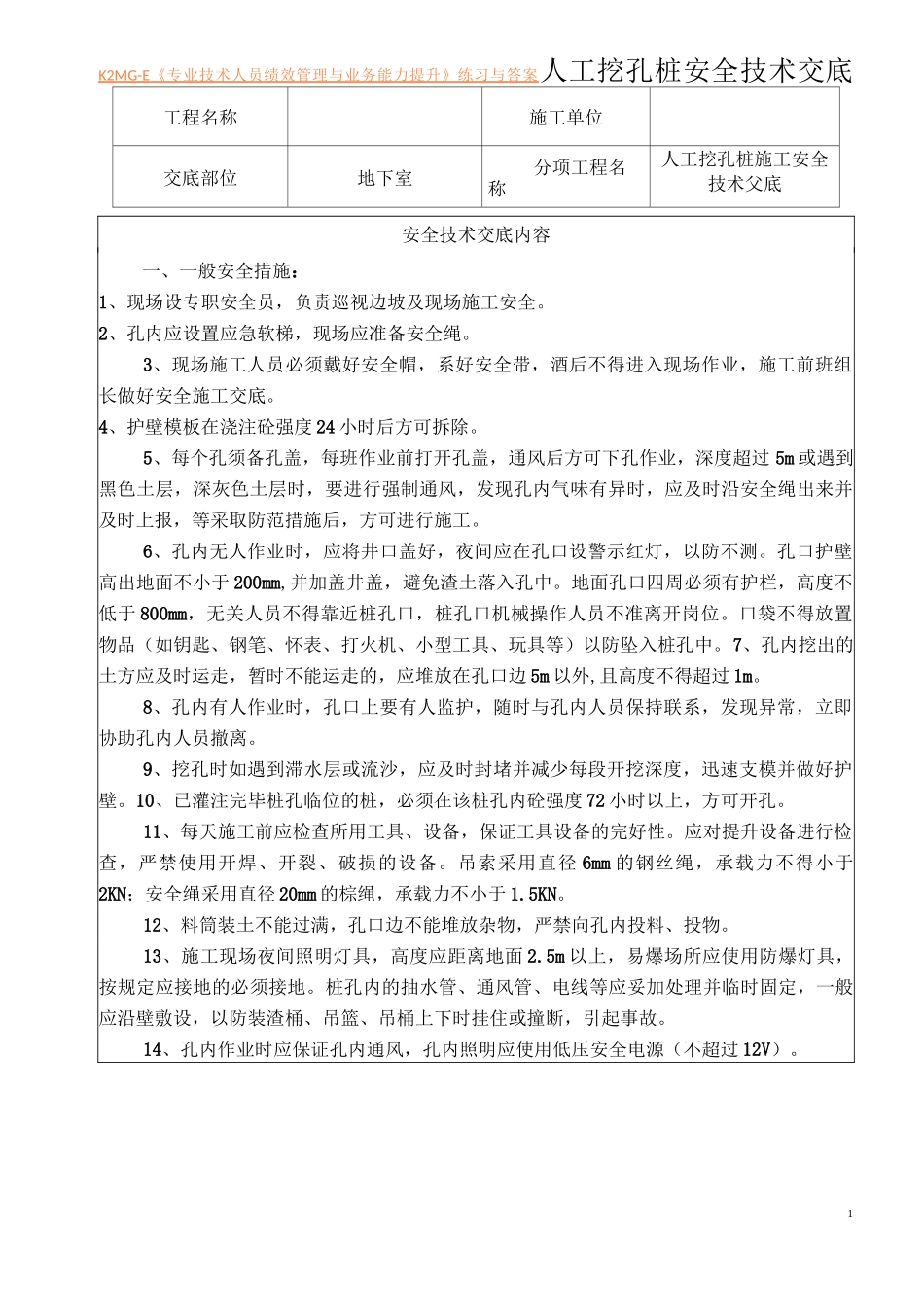

1K2MG-E 《专业技术人员绩效管理与业务能力提升》练习与答案 人工挖孔桩安全技术交底工程名称施工单位交底部位地下室分项工程名称人工挖孔桩施工安全技术父底安全技术交底内容一、一般安全措施:1、现场设专职安全员,负责巡视边坡及现场施工安全
2、孔内应设置应急软梯,现场应准备安全绳
3、现场施工人员必须戴好安全帽,系好安全带,酒后不得进入现场作业,施工前班组长做好安全施工交底
4、护壁模板在浇注砼强度 24 小时后方可拆除
5、每个孔须备孔盖,每班作业前打开孔盖,通风后方可下孔作业,深度超过 5m 或遇到黑色土层,深灰色土层时,要进行强制通风,发现孔内气味有异时,应及时沿安全绳出来并及时上报,等采取防范措施后,方可进行施工
6、孔内无人作业时,应将井口盖好,夜间应在孔口设警示红灯,以防不测
孔口护壁高出地面不小于 200mm,并加盖井盖,避免渣土落入孔中
地面孔口四周必须有护栏,高度不低于 800mm,无关人员不得靠近桩孔口,桩孔口机械操作人员不准离开岗位
口袋不得放置物品(如钥匙、钢笔、怀表、打火机、小型工具、玩具等)以防坠入桩孔中
7、孔内挖出的土方应及时运走,暂时不能运走的,应堆放在孔口边 5m 以外,且高度不得超过 1m
8、孔内有人作业时,孔口上要有人监护,随时与孔内人员保持联系,发现异常,立即协助孔内人员撤离
9、挖孔时如遇到滞水层或流沙,应及时封堵并减少每段开挖深度,迅速支模并做好护壁
10、已灌注完毕桩孔临位的桩,必须在该桩孔内砼强度 72 小时以上,方可开孔
11、每天施工前应检查所用工具、设备,保证工具设备的完好性
应对提升设备进行检查,严禁使用开焊、开裂、破损的设备
吊索采用直径 6mm 的钢丝绳,承载力不得小于2KN;安全绳采用直径 20mm 的棕绳,承载力不小于 1
12、料筒装土不能过满,孔口边不能堆放杂物,严禁向孔内投料、投物
