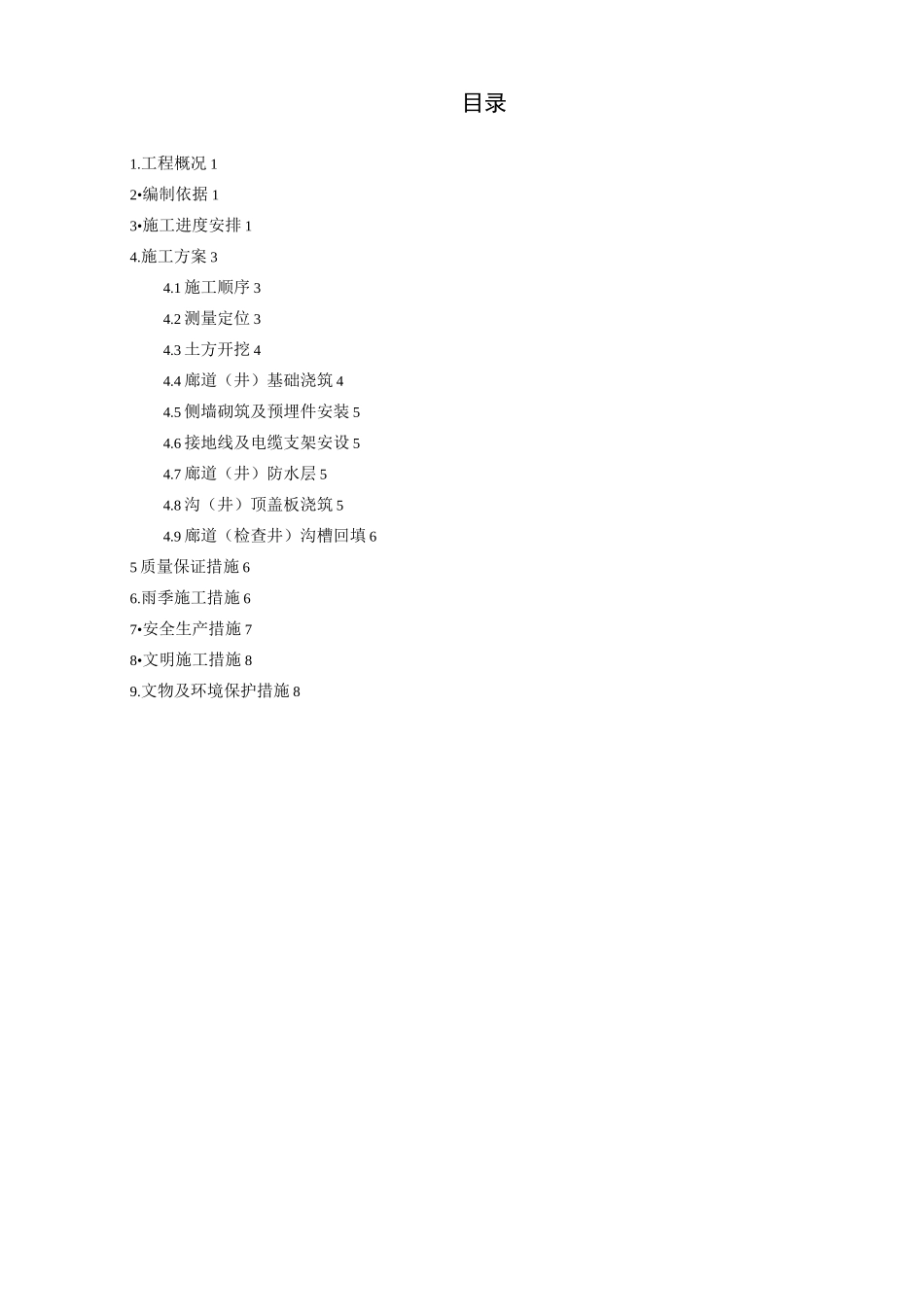

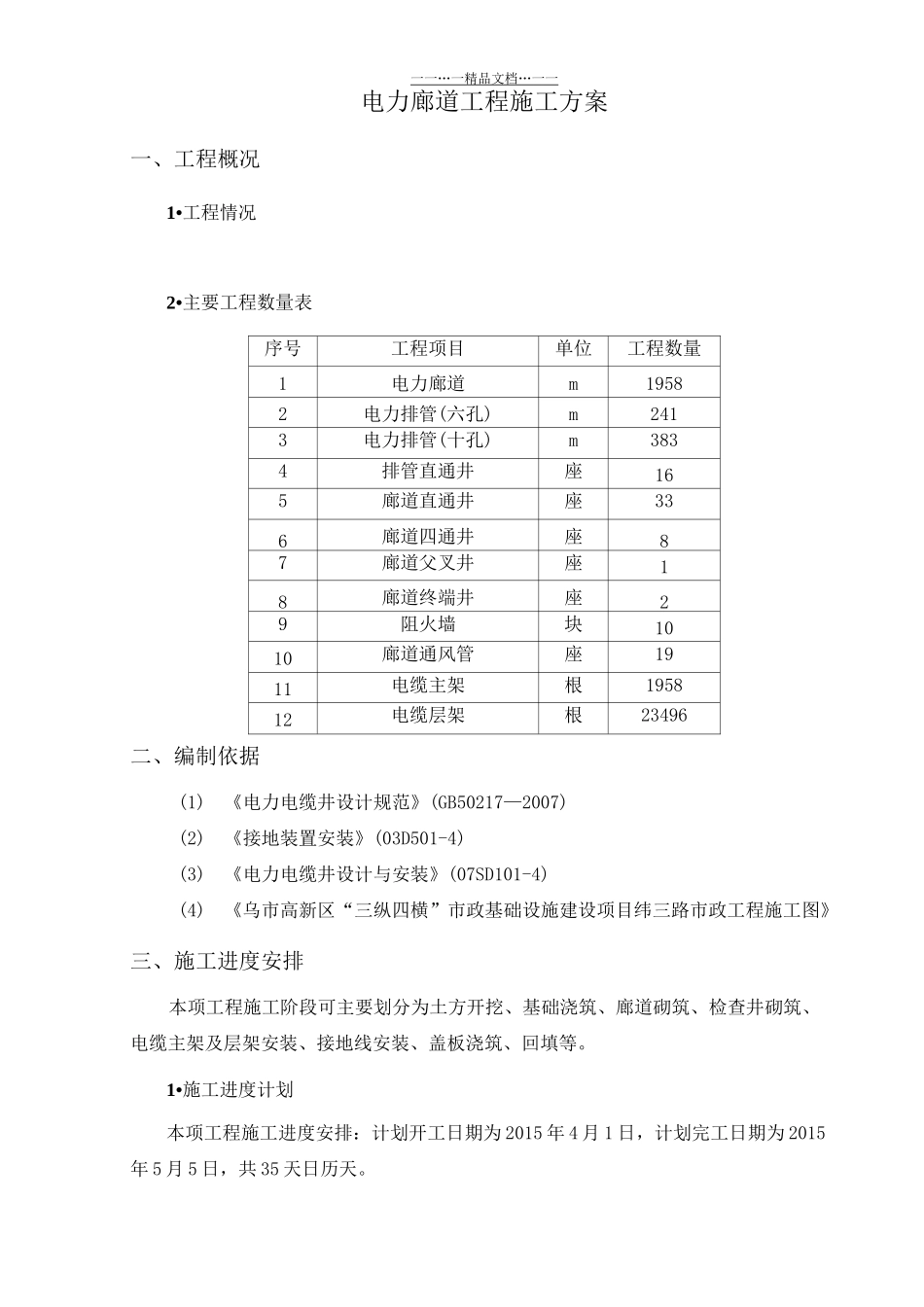

工程概况 12•编制依据 13•施工进度安排 14
施工方案 34
1 施工顺序 34
2 测量定位 34
3 土方开挖 44
4 廊道(井)基础浇筑 44
5 侧墙砌筑及预埋件安装 54
6 接地线及电缆支架安设 54
7 廊道(井)防水层 54
8 沟(井)顶盖板浇筑 54
9 廊道(检查井)沟槽回填 65 质量保证措施 66
雨季施工措施 67•安全生产措施 78•文明施工措施 89
文物及环境保护措施 8一一…一精品文档…一一电力廊道工程施工方案一、工程概况1•工程情况2•主要工程数量表序号工程项目单位工程数量1电力廊道m19582电力排管(六孔)m2413电力排管(十孔)m3834排管直通井座165廊道直通井座336廊道四通井座87廊道父叉井座18廊道终端井座29阻火墙块1010廊道通风管座1911电缆主架根195812电缆层架根23496二、编制依据(1)《电力电缆井设计规范》(GB50217—2007)(2)《接地装置安装》(03D501-4)(3)《电力电缆井设计与安装》(07SD101-4)(4)《乌市高新区“三纵四横”市政基础设施建设项目纬三路市政工程施工图》三、施工进度安排本项工程施工阶段可主要划分为土方开挖、基础浇筑、廊道砌筑、检查井砌筑、电缆主架及层架安装、接地线安装、盖板浇筑、回填等
1•施工进度计划本项工程施工进度安排:计划开工日期为 2015 年 4 月 1 日,计划完工日期为 2015年 5 月 5 日,共 35 天日历天

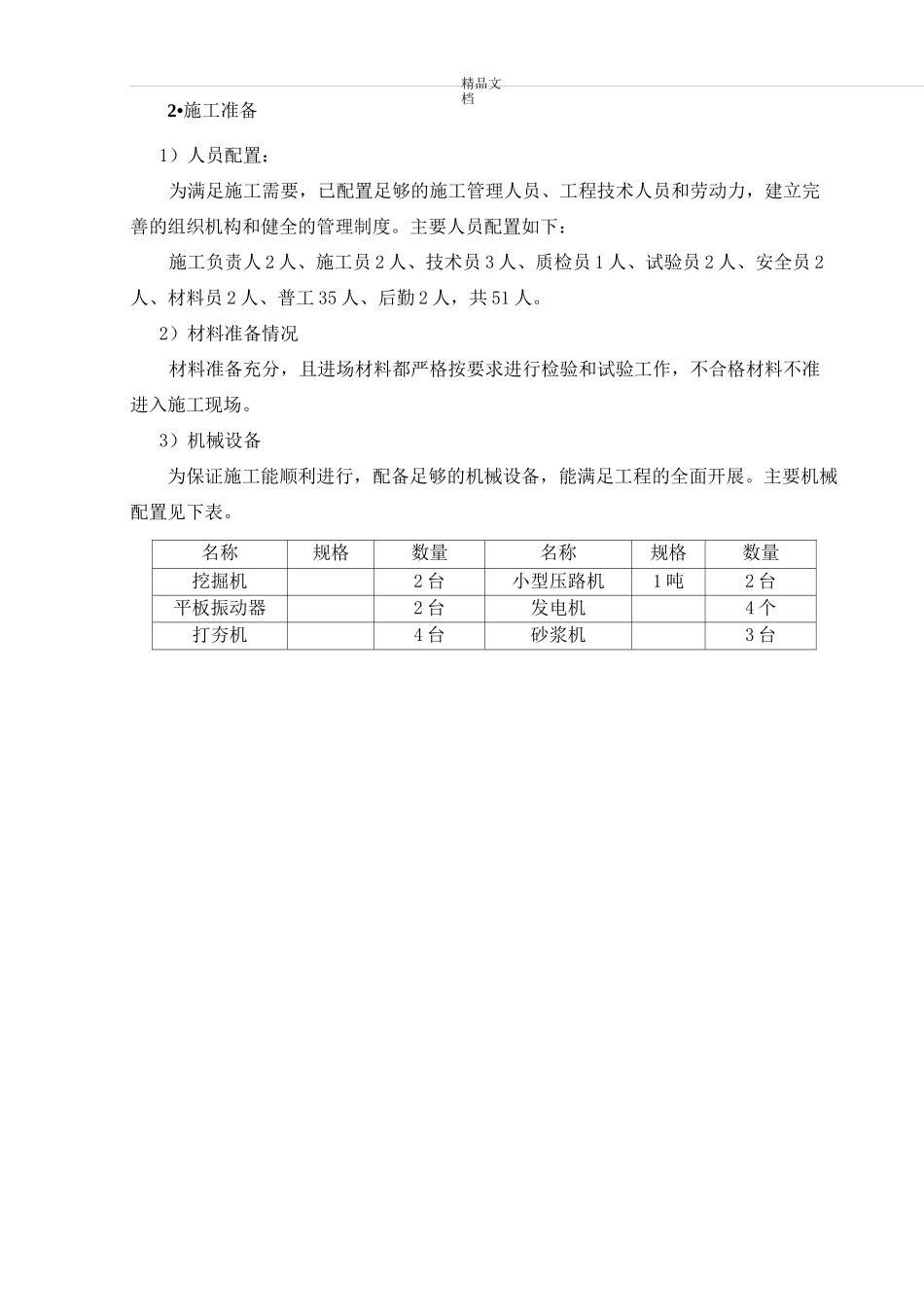

精品文档2•施工准备1)人员配置:为满足施工需要,已配置足够的施工管理人员、工程技术人员和劳动力,建立完善的组织机构和健全的管理制度
主要人员配置如下:施工负责人 2 人、施工员 2 人、技术员 3 人、质检员 1 人、试验员 2 人、安全员 2人、材料员 2 人、普工 35 人、后勤 2 人,共 51 人
