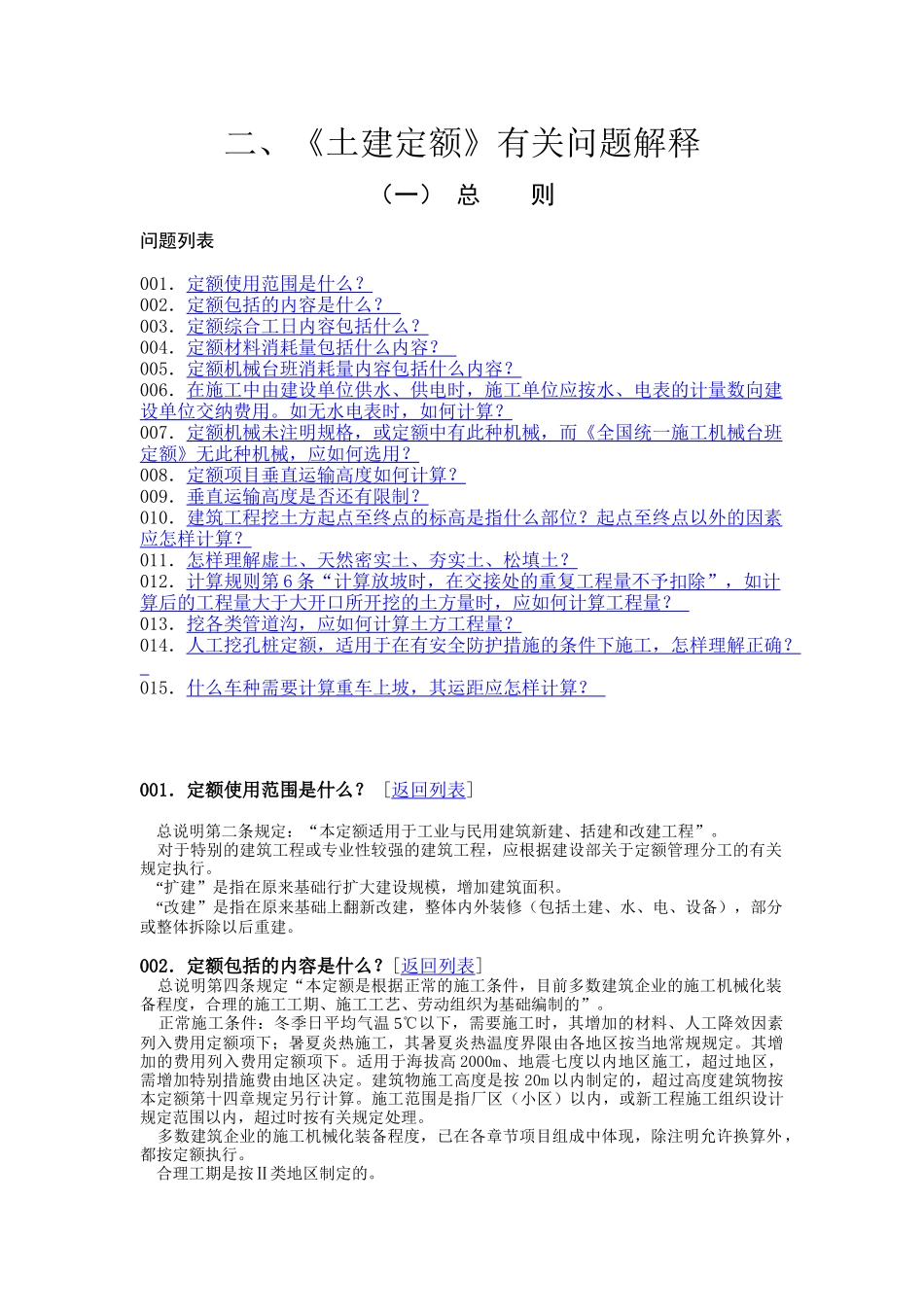

二、《土建定额》有关问题解释 (一) 总 则问题列表001.定额使用范围是什么
002.定额包括的内容是什么
003.定额综合工日内容包括什么

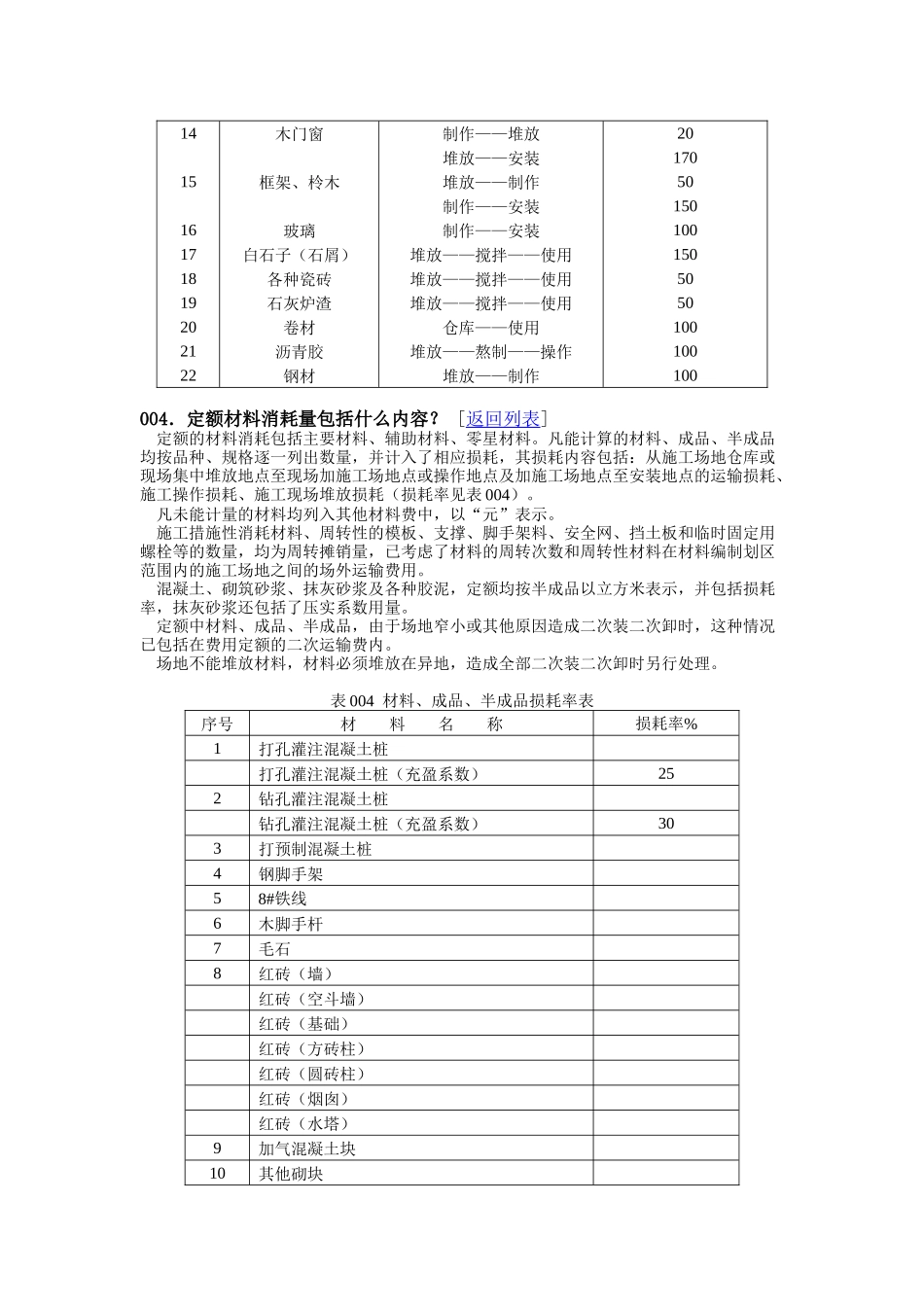

004.定额材料消耗量包括什么内容
005.定额机械台班消耗量内容包括什么内容
006.在施工中由建设单位供水、供电时,施工单位应按水、电表的计量数向建设单位交纳费用
如无水电表时,如何计算
007.定额机械未注明规格,或定额中有此种机械,而《全国统一施工机械台班定额》无此种机械,应如何选用
008.定额项目垂直运输高度如何计算
009.垂直运输高度是否还有限制
010.建筑工程挖土方起点至终点的标高是指什么部位
起点至终点以外的因素应怎样计算
011.怎样理解虚土、天然密实土、夯实土、松填土
012.计算规则第 6 条“计算放坡时,在交接处的重复工程量不予扣除”,如计 算后的工程量大于大开口所开挖的土方量时,应如何计算工程量
013.挖各类管道沟,应如何计算土方工程量
014.人工挖孔桩定额,适用于在有安全防护措施的条件下施工,怎样理解正确
015.什么车种需要计算重车上坡,其运距应怎样计算
001.定额使用范围是什么
[返回列表] 总说明第二条规定:“本定额适用于工业与民用建筑新建、括建和改建工程”
对于特别的建筑工程或专业性较强的建筑工程,应根据建设部关于定额管理分工的有关规定执行
“扩建”是指在原来基础行扩大建设规模,增加建筑面积
“改建”是指在原来基础上翻新改建,整体内外装修(包括土建、水、电、设备),部分或整体拆除以后重建

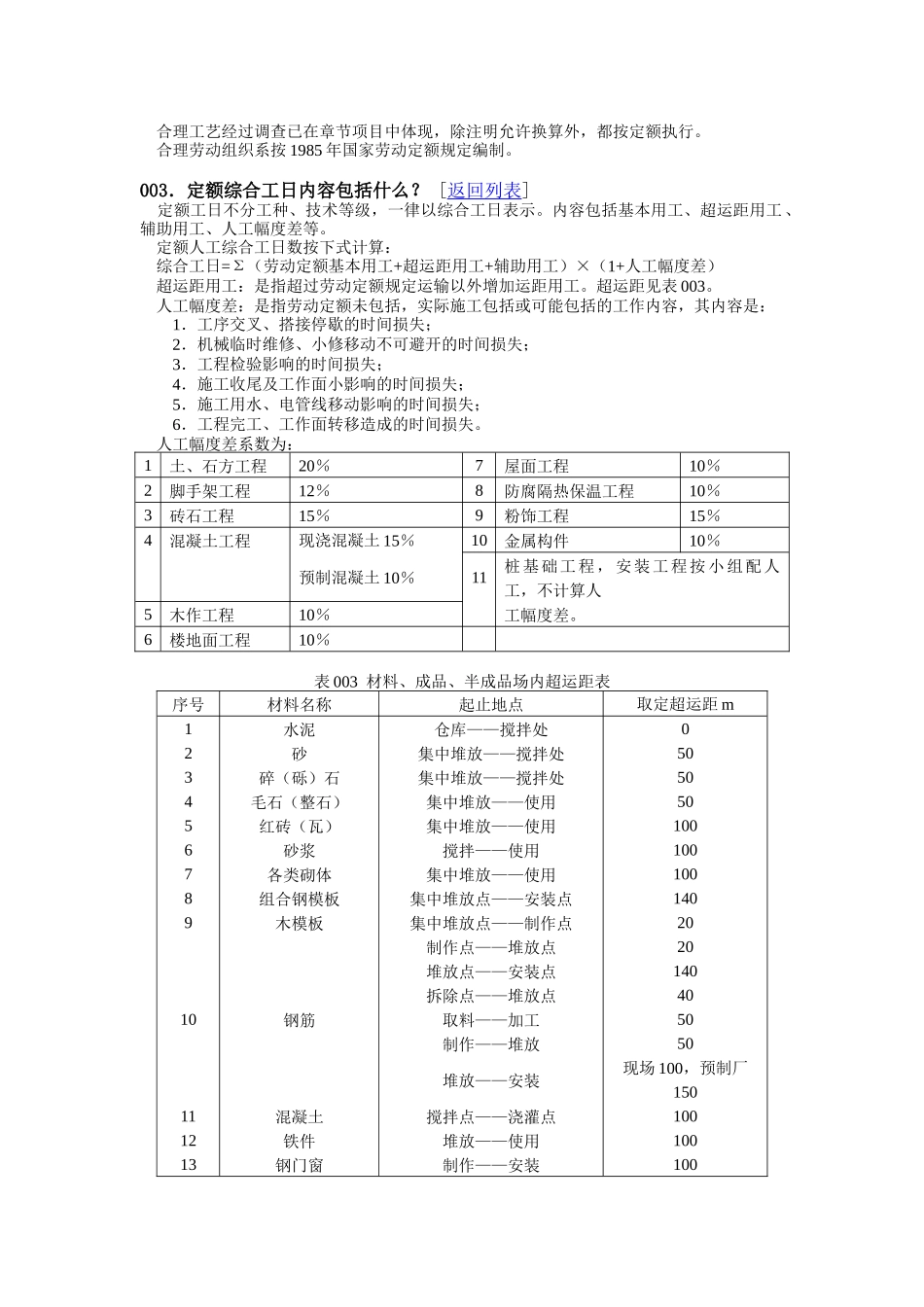

002.定额包括的内容是什么
[返回列表] 总说明第四条规定“本定额是根据正常的施工条件,目前多数建筑企业的施工机械化装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的”
正常施工条件:冬季日平均气温 5℃以下,需要施工时,其增加的材料、人工降效因素列入费用定额项下;
