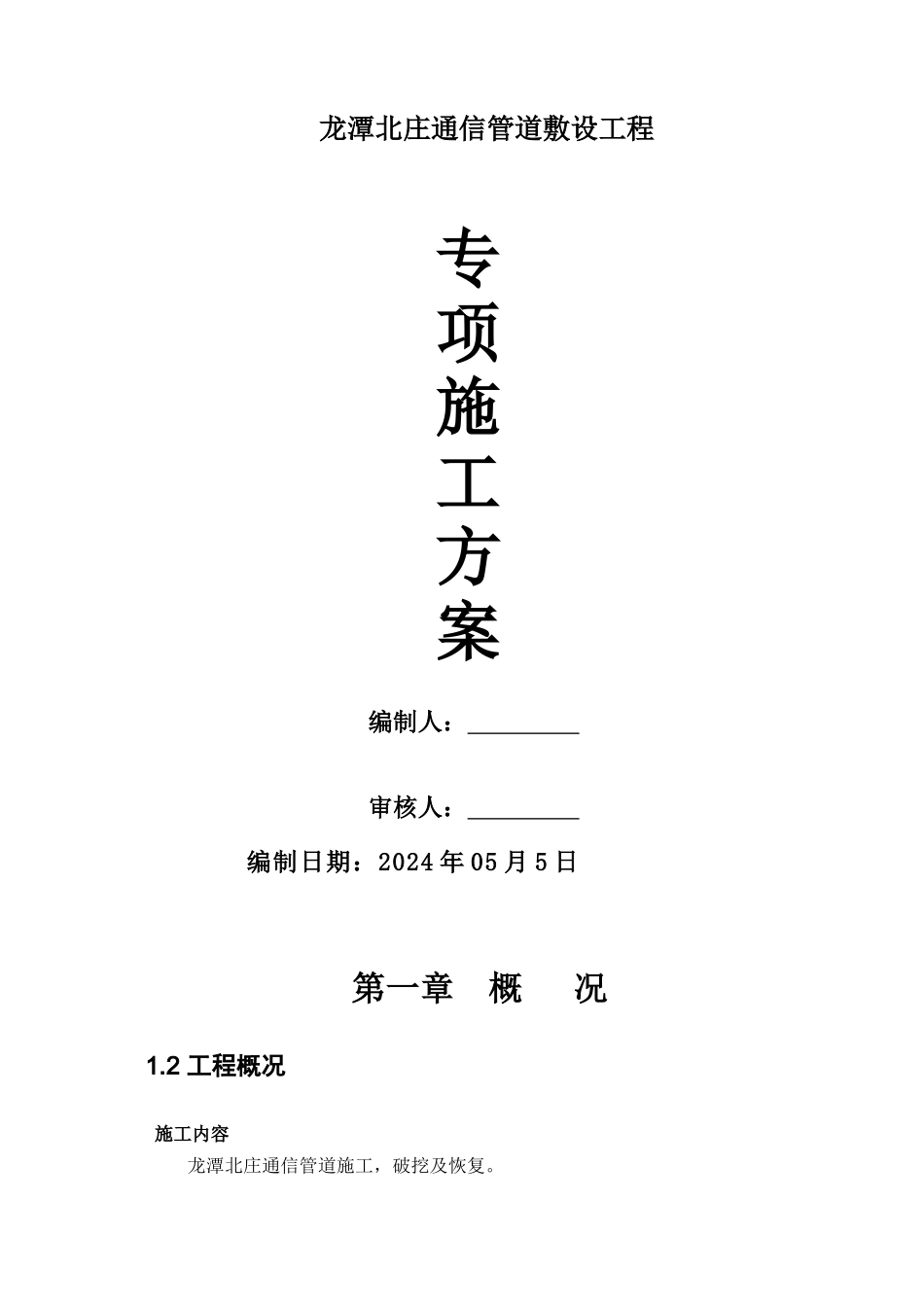

龙潭北庄通信管道敷设工程专项施工方案编制人: 审核人: 编制日期:2024 年 05 月 5 日 第一章 概 况1
2 工程概况 施工内容龙潭北庄通信管道施工,破挖及恢复

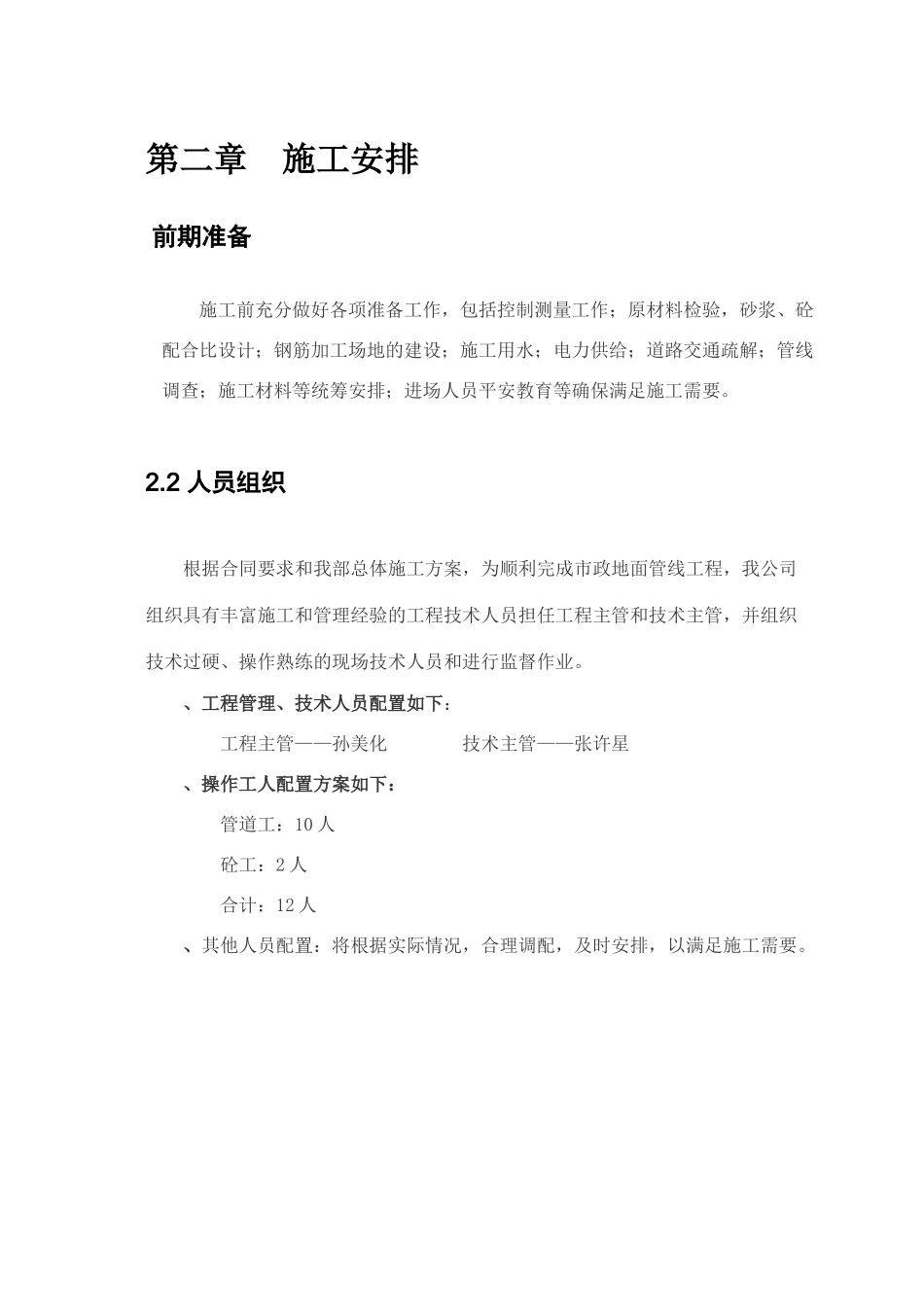

第二章 施工安排 前期准备 施工前充分做好各项准备工作,包括控制测量工作;原材料检验,砂浆、砼配合比设计;钢筋加工场地的建设;施工用水;电力供给;道路交通疏解;管线调查;施工材料等统筹安排;进场人员平安教育等确保满足施工需要
2 人员组织根据合同要求和我部总体施工方案,为顺利完成市政地面管线工程,我公司组织具有丰富施工和管理经验的工程技术人员担任工程主管和技术主管,并组织技术过硬、操作熟练的现场技术人员和进行监督作业
、工程管理、技术人员配置如下:工程主管——孙美化 技术主管——张许星、操作工人配置方案如下:管道工:10 人 砼工:2 人 合计:12 人、其他人员配置:将根据实际情况,合理调配,及时安排,以满足施工需要

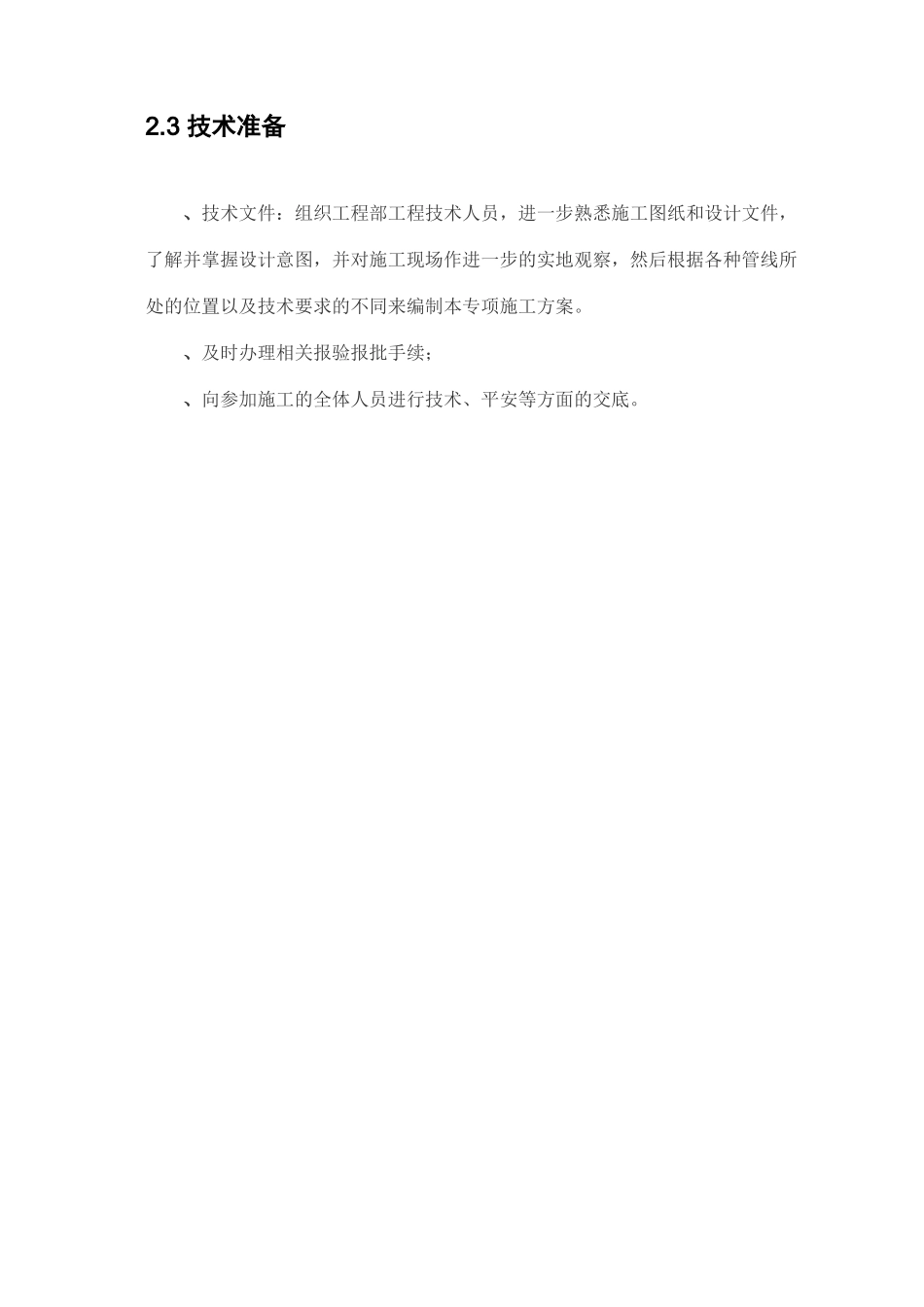

3 技术准备、技术文件:组织工程部工程技术人员,进一步熟悉施工图纸和设计文件,了解并掌握设计意图,并对施工现场作进一步的实地观察,然后根据各种管线所处的位置以及技术要求的不同来编制本专项施工方案
、及时办理相关报验报批手续;、向参加施工的全体人员进行技术、平安等方面的交底
第三章 施工工艺3
1 测量放样、根据设计院提供龙潭北庄通信管道工程地下管线探测成果报告资料及工程部实际地下管线探摸结果报告,利用全站仪,根据设计院给导线点以及监理批复加密的控制点成果,将管线中线、标高测量放样,并用木桩做好标识,做好保护工作
、开挖沟槽施工前,由测量工程师做好放样交底工作,经技术主管审查无误后,给现场施工员、施工班长技术交底
让操作工人都能知道开挖深度,随时检查复核,防止出现超挖或欠挖的情况
通信管道工程1
龙潭北庄小区新建 2 孔梅花管道,根据通信要求,现建设 2 孔梅花管,详见图纸
