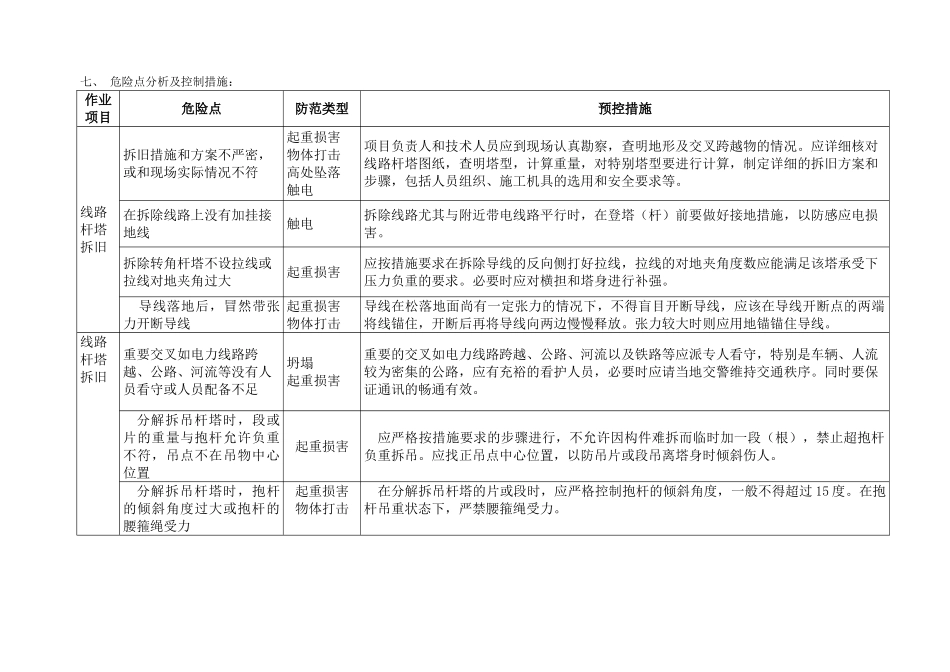

10kV 线路拆除施工方案一、工程概况 现 10kV 线路已停用,需要拆除原 10kV 环网及再生资源试验炉,线路长度 7
5km,共有水泥杆 150 根
不用的线路和水泥杆存在影响周围设备安全运行的隐患,同时影响厂容厂貌,所以必须将该线路的导线和水泥杆拆除

为此电气专业做了本方案,以指导本工程按时完成拆线任务
10kV 路线如下图所示
二、 组织措施总 指 挥:技术监督: 安全监督:工作负责:总指挥职责:负责本次施工的全面管理工作,在工程施工中负责对内、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜
技术监督人职责:全面负责施工现场的施工技术管理工作,制订拆除施工方案及安全施工技术措施;负责施工技术交底工作
安全监督人职责:负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作
全面负责施工现场的安全管理工作
工作负责人职责:正确、安全的组织工作,是方案的编写、实施中有关安全、技术、质量第一负责人
对工作班成员进行安全、技术交底,督促工作班成员工作行为
对备件、材料、工器具的准备,安全措施、技术措施的落实负全面责任
三、技术措施1、 停电
1 确认 10kV 环网一回线已停电,101 开关和 101-1 刀闸在分闸位置;1
2 确认 10kV 环网一回线与王玉营煤场现运行 10kV 线路已断开;1
3 确认 10kV 环网二、三回线已停电,燕山营变电所 952、962 开关在分闸位置;1
4 确认#4 机组 6kV B 段 40BBA15 粉煤灰试验炉电源开关已在检修位置,确认再生资源公司粉煤灰试验炉 6kV 线路墙内部分已拆除;2、 验电
上杆工作前应用 10kV 验电器进行验电,无电压后在进行工作
3、装设接地线
1 对工作的杆塔间线路装设临时接地线
