电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

一建市政实务专业所有数字类总结

一建市政实务专业所有数字类总结_第1页
1/9
一建市政实务专业所有数字类总结_第2页
2/9
一建市政实务专业所有数字类总结_第3页
3/9

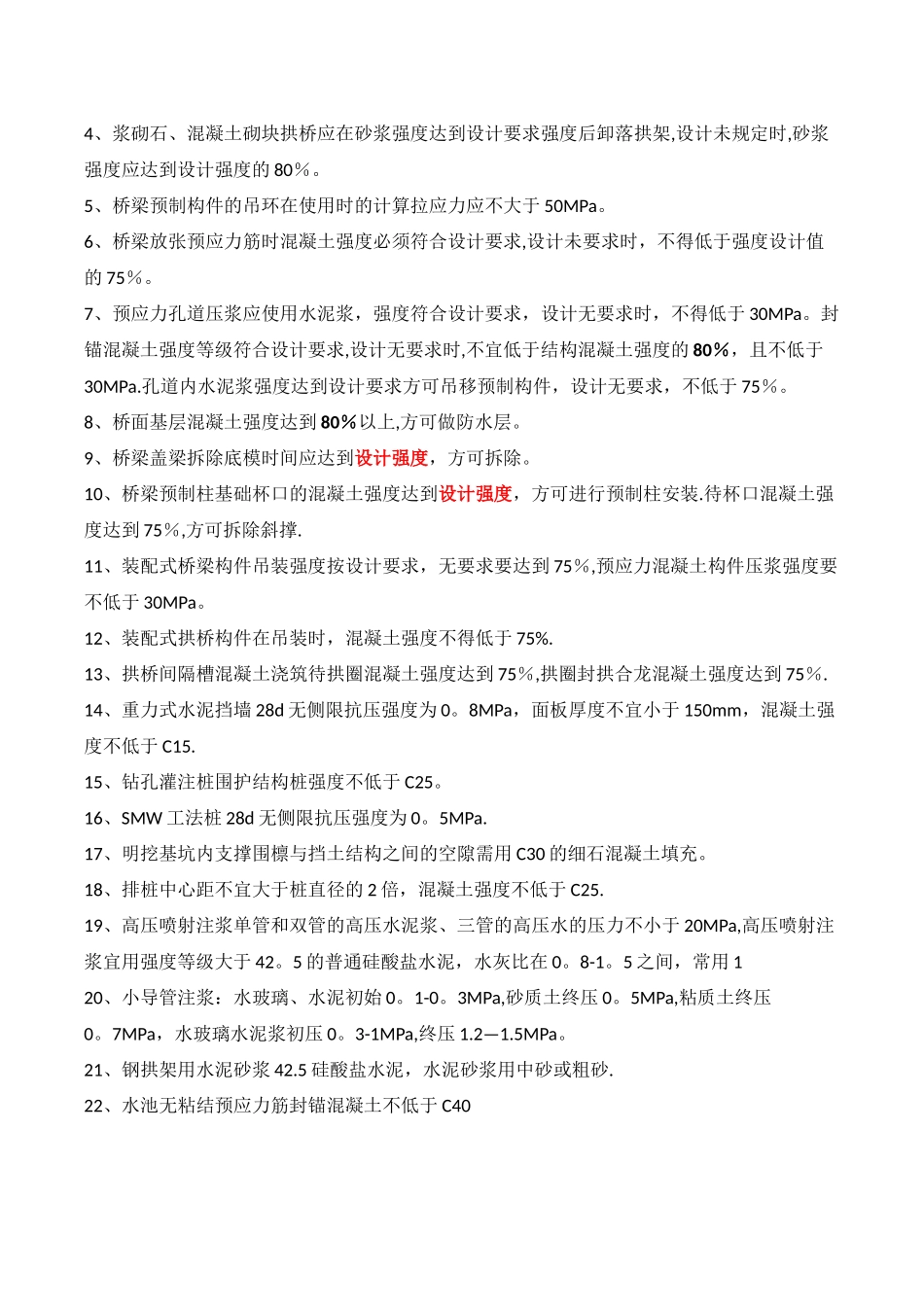

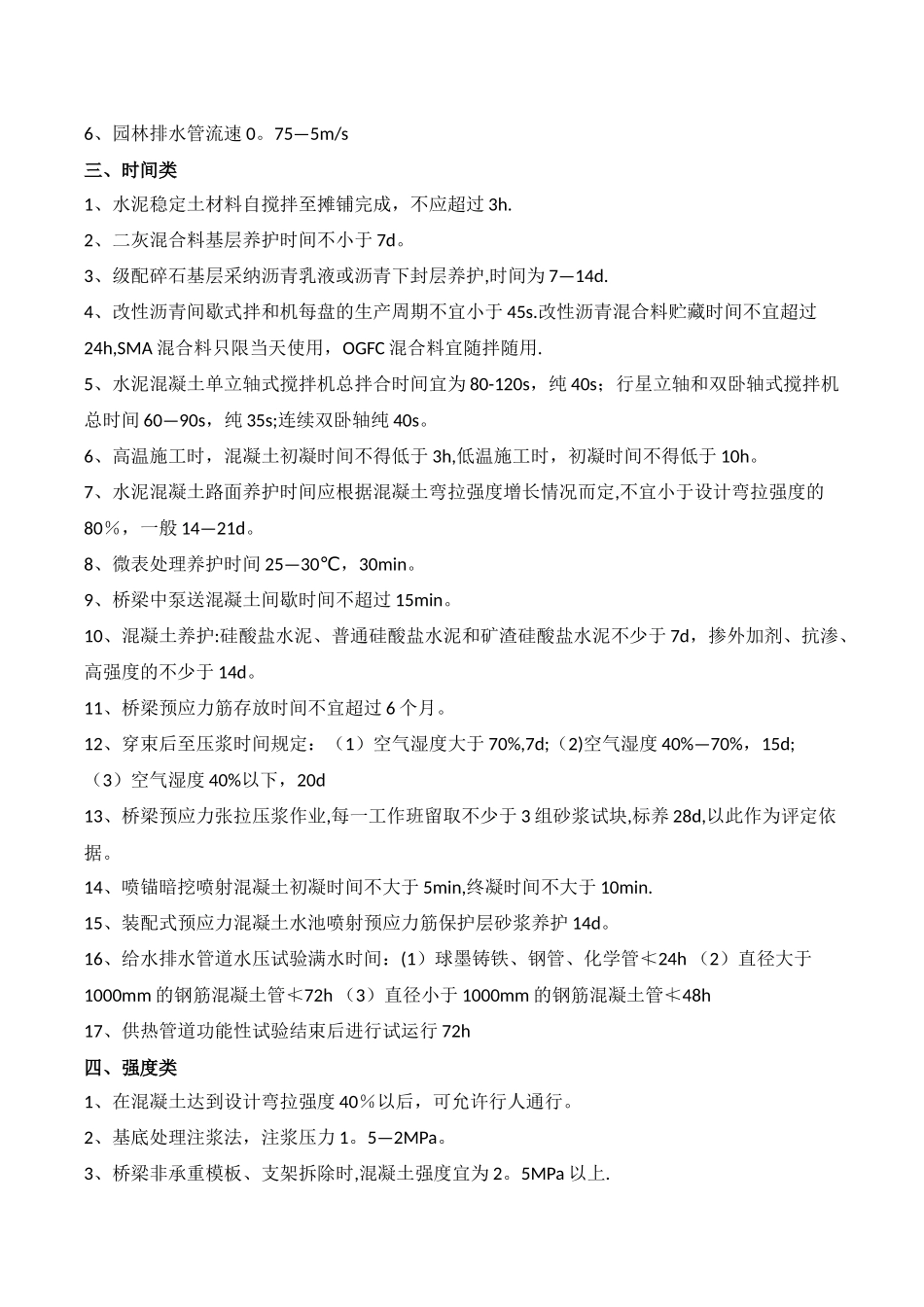

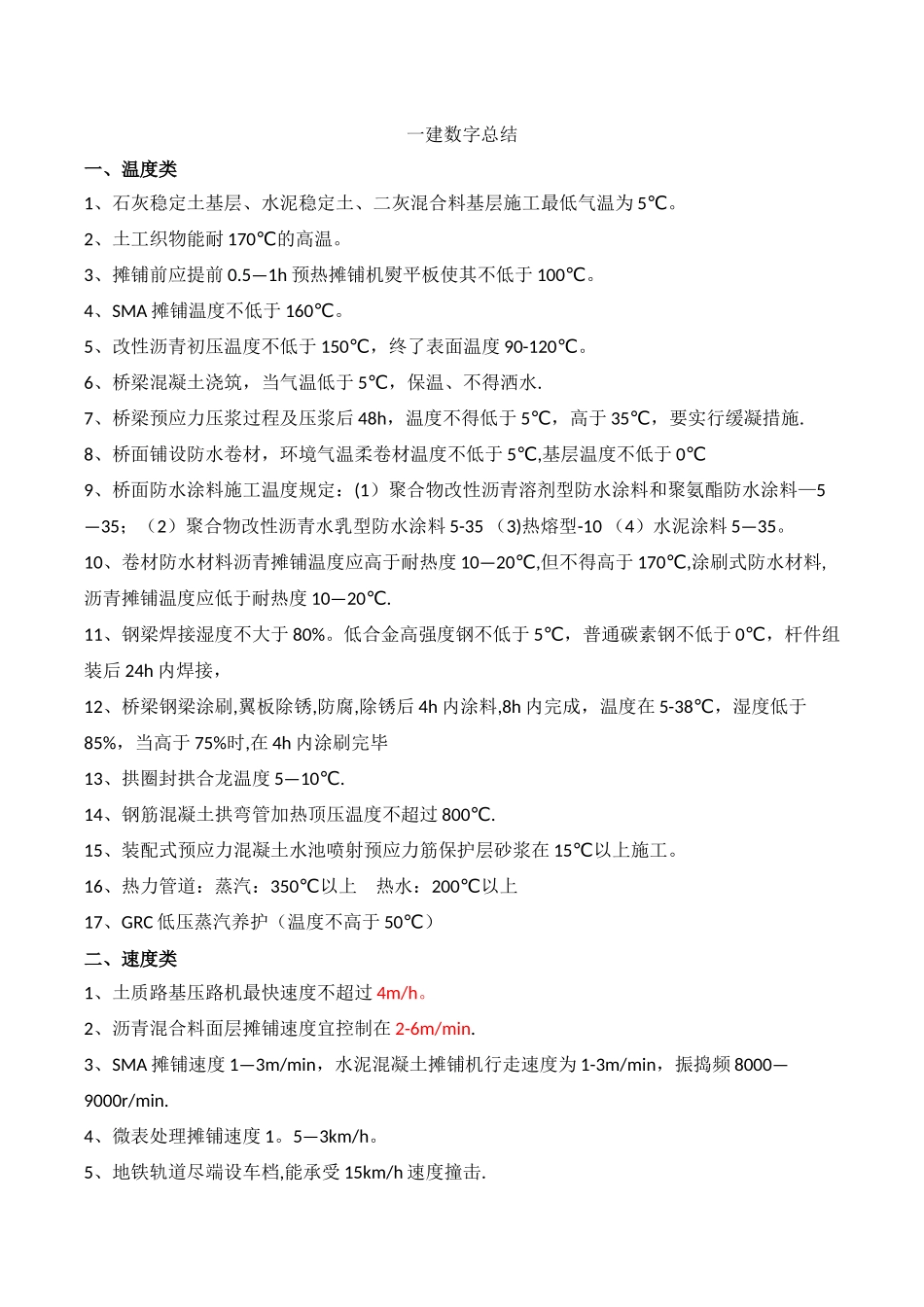

一建数字总结一、温度类1、石灰稳定土基层、水泥稳定土、二灰混合料基层施工最低气温为 5℃。2、土工织物能耐 170℃的高温。3、摊铺前应提前 0.5—1h 预热摊铺机熨平板使其不低于 100℃。4、SMA 摊铺温度不低于 160℃。5、改性沥青初压温度不低于 150℃,终了表面温度 90-120℃。6、桥梁混凝土浇筑,当气温低于 5℃,保温、不得洒水.7、桥梁预应力压浆过程及压浆后 48h,温度不得低于 5℃,高于 35℃,要实行缓凝措施.8、桥面铺设防水卷材,环境气温柔卷材温度不低于 5,℃ 基层温度不低于 0℃9、桥面防水涂料施工温度规定:(1)聚合物改性沥青溶剂型防水涂料和聚氨酯防水涂料—5—35;(2)聚合物改性沥青水乳型防水涂料 5-35 (3)热熔型-10 (4)水泥涂料 5—35。10、卷材防水材料沥青摊铺温度应高于耐热度 10—20,℃ 但不得高于 170,℃ 涂刷式防水材料,沥青摊铺温度应低于耐热度 10—20.℃11、钢梁焊接湿度不大于 80%。低合金高强度钢不低于 5℃,普通碳素钢不低于 0℃,杆件组装后 24h 内焊接,12、桥梁钢梁涂刷,翼板除锈,防腐,除锈后 4h 内涂料,8h 内完成,温度在 5-38℃,湿度低于85%,当高于 75%时,在 4h 内涂刷完毕13、拱圈封拱合龙温度 5—10.℃14、钢筋混凝土拱弯管加热顶压温度不超过 800.℃15、装配式预应力混凝土水池喷射预应力筋保护层砂浆在 15℃以上施工。16、热力管道:蒸汽:350℃以上 热水:200℃以上17、GRC 低压蒸汽养护(温度不高于 50℃)二、速度类1、土质路基压路机最快速度不超过 4m/h。2、沥青混合料面层摊铺速度宜控制在 2-6m/min.3、SMA 摊铺速度 1—3m/min,水泥混凝土摊铺机行走速度为 1-3m/min,振捣频 8000—9000r/min.4、微表处理摊铺速度 1。5—3km/h。5、地铁轨道尽端设车档,能承受 15km/h 速度撞击.6、园林排水管流速 0。75—5m/s三、时间类1、水泥稳定土材料自搅拌至摊铺完成,不应超过 3h.2、二灰混合料基层养护时间不小于 7d。3、级配碎石基层采纳沥青乳液或沥青下封层养护,时间为 7—14d.4、改性沥青间歇式拌和机每盘的生产周期不宜小于 45s.改性沥青混合料贮藏时间不宜超过24h,SMA 混合料只限当天使用,OGFC 混合料宜随拌随用.5、水泥混凝土单立轴式搅拌机总拌合时间宜为 80-120s,纯 40s;行星立轴和双卧轴式搅拌机总时间 60—90s,纯 35s;连续双卧轴纯 40s。6、高温施工时,混凝土初凝时间不得低于 3h,低温施工时,初凝时间不得低于...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

一建市政实务专业所有数字类总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
