写功能性试验试验前必备条件试验过程试验要求合格标准备注给水排水构筑物满水试验1
池体的混凝土或砖石砌体的的砂浆已达到设计要求,池内清理干净,池内外缺陷修补完毕;2
现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后;试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论1 . 向 池 内 注 水 宜 分 3 次 进行,每次注水为设计水深的1/3;2
注水时水位上升速度不宜超过 2m/d;相邻两次注水的间隔时间不应小于 24h;3
注水至设计水深 24h 后,开始测读水位测针的初读数;4
测读水位的初读数与末读数之 间 的 间 隔 时 间 不 应 少 于24h;1
池体有盖时,蒸发量忽略不计;2
池体无盖时需做蒸发量测定;3
每次测定水池中水位时,同时测定水箱中蒸发量水位;4
水池渗水量按池壁和池底浸湿面积计算;5
钢筋混凝土结构水池渗水量≤2L/(m2•d),砌体结构水池≤3L/(m2•d);3
设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力;4
池体抗浮稳定性满足设计要求;给水排水管道压力管道(给水管道)水压试验1
试验管段所有敞口应封闭,不得有渗漏水现象;2
试验管段不得用闸阀作堵板,不得含有消火栓、水锤消除器、安全阀等附件;3
水压试验前应清除管道内杂物;4
应做好水源引接、排水等疏导方案;1
预试验阶段:将管道内水压缓缓地 升 至 规 定 的 试 验 压 力 并 稳 压30min,检查管道接口、配件等处有无漏水、损坏现象;2.主试验阶段:停止注水补压,稳压 15min,15min 后压力下降不超过允许压力下降数值时,将试验压力降至工作压力并保持恒压 30min;1
分 为 预 试 验 和 主 试 验 阶段;2

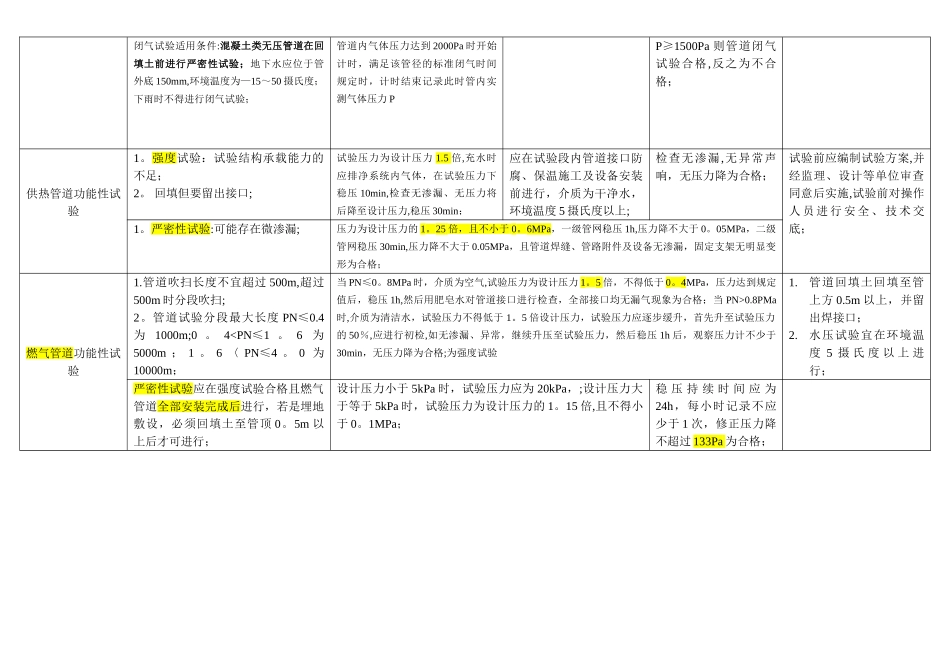

合格判定依据分为允许
