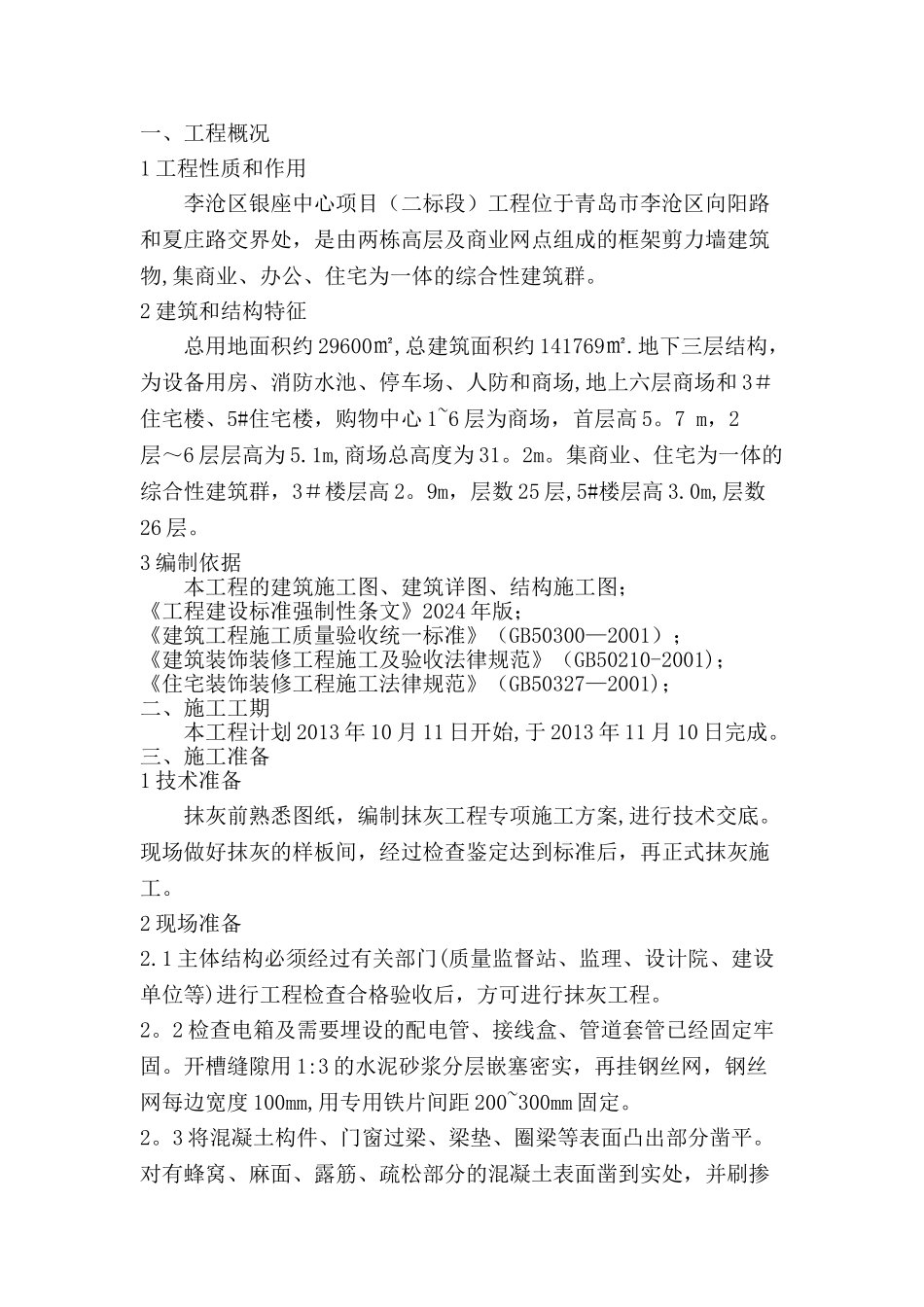

一、工程概况1 工程性质和作用李沧区银座中心项目(二标段)工程位于青岛市李沧区向阳路和夏庄路交界处,是由两栋高层及商业网点组成的框架剪力墙建筑物,集商业、办公、住宅为一体的综合性建筑群
2 建筑和结构特征总用地面积约 29600㎡,总建筑面积约 141769㎡
地下三层结构,为设备用房、消防水池、停车场、人防和商场,地上六层商场和 3#住宅楼、5#住宅楼,购物中心 1~6 层为商场,首层高 5
7 m,2层~6 层层高为 5
1m,商场总高度为 31
集商业、住宅为一体的综合性建筑群,3#楼层高 2
9m,层数 25 层,5#楼层高 3
0m,层数26 层

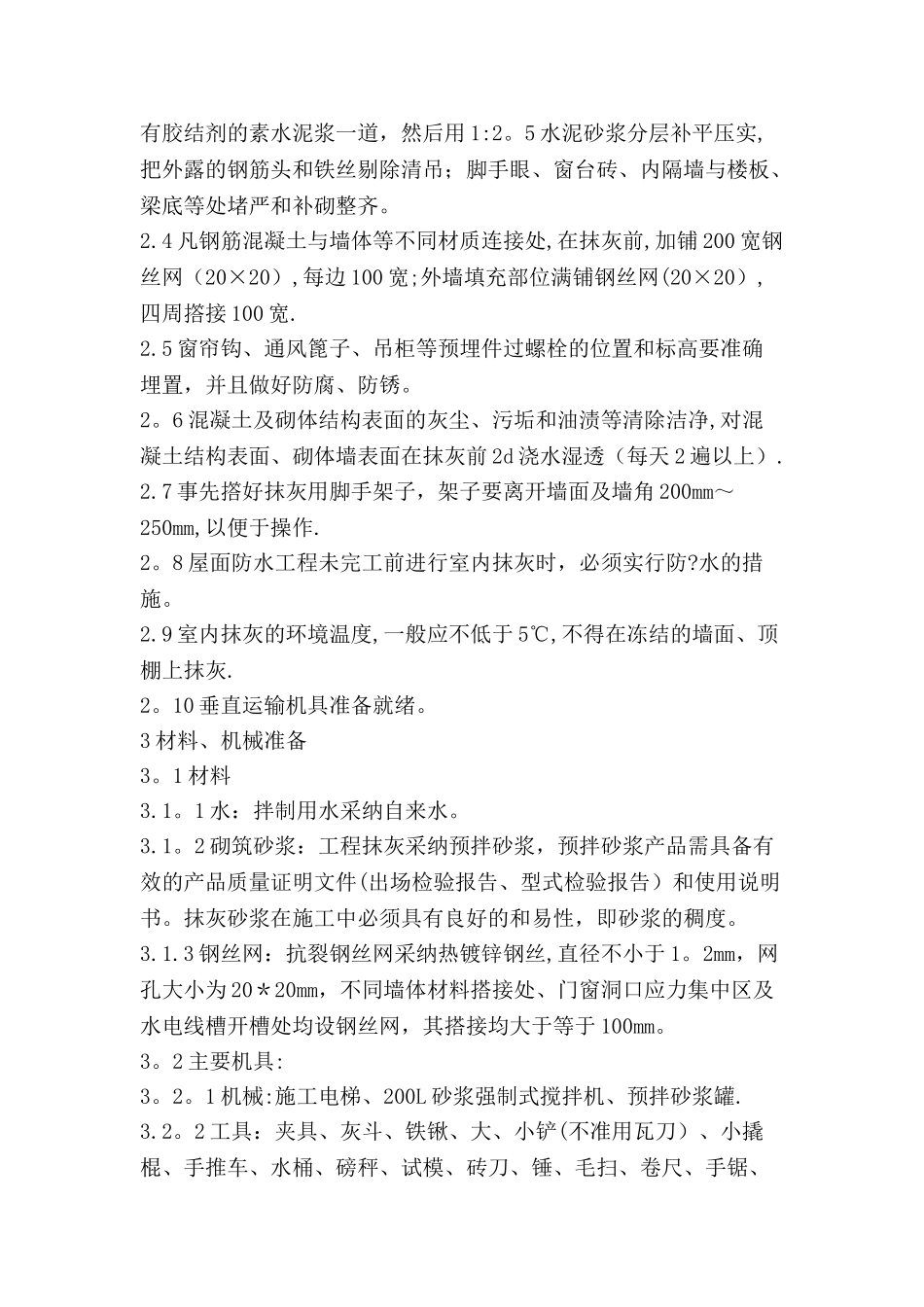

3 编制依据本工程的建筑施工图、建筑详图、结构施工图;《工程建设标准强制性条文》2024 年版;《建筑工程施工质量验收统一标准》(GB50300—2001);《建筑装饰装修工程施工及验收法律规范》(GB50210-2001);《住宅装饰装修工程施工法律规范》(GB50327—2001);二、施工工期 本工程计划 2013 年 10 月 11 日开始,于 2013 年 11 月 10 日完成

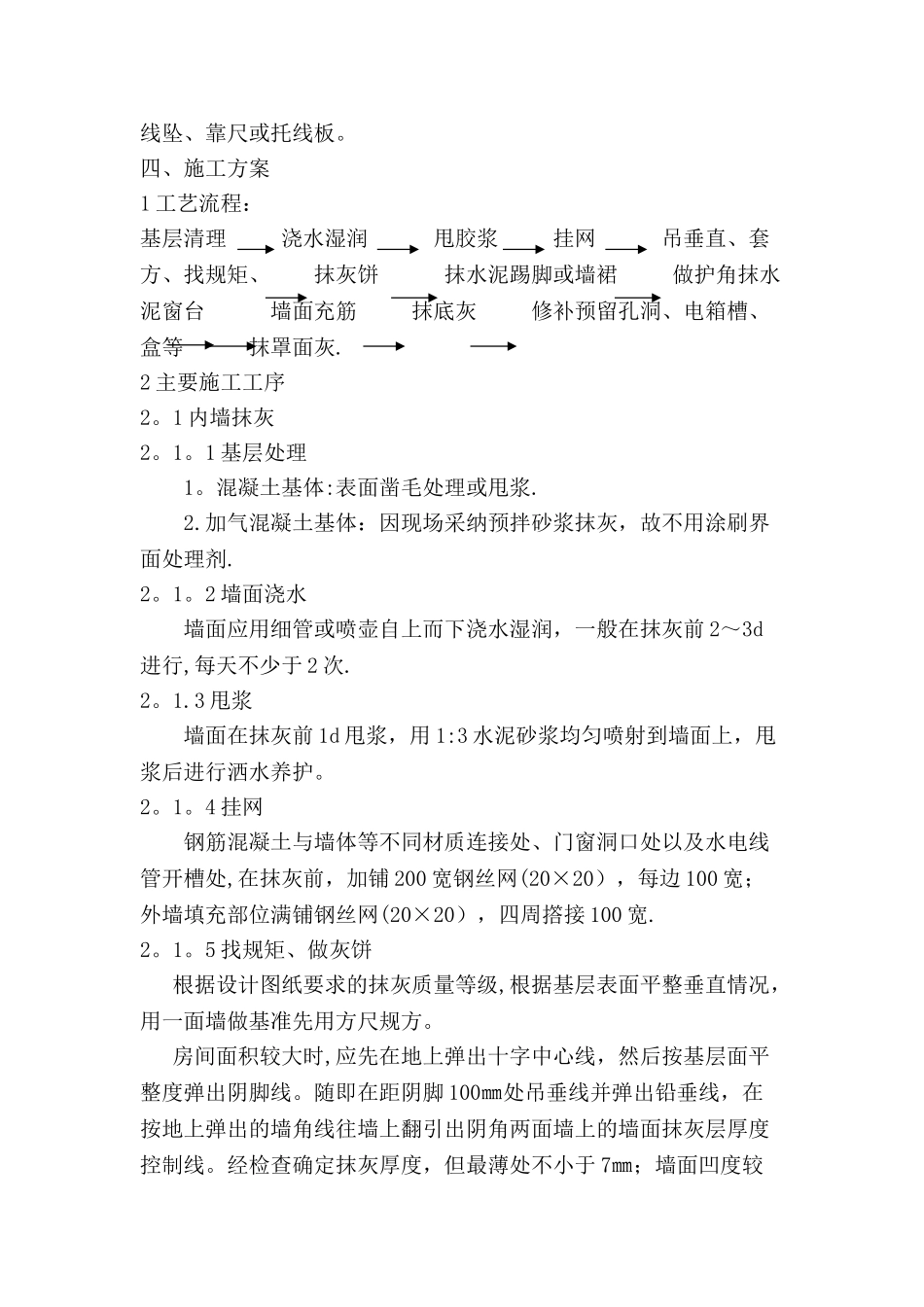

三、施工准备1 技术准备抹灰前熟悉图纸,编制抹灰工程专项施工方案,进行技术交底
现场做好抹灰的样板间,经过检查鉴定达到标准后,再正式抹灰施工
2 现场准备2
1 主体结构必须经过有关部门(质量监督站、监理、设计院、建设单位等)进行工程检查合格验收后,方可进行抹灰工程
2 检查电箱及需要埋设的配电管、接线盒、管道套管已经固定牢固
开槽缝隙用 1:3 的水泥砂浆分层嵌塞密实,再挂钢丝网,钢丝网每边宽度 100mm,用专用铁片间距 200~300mm 固定
3 将混凝土构件、门窗过梁、梁垫、圈梁等表面凸出部分凿平
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷掺有胶结剂的素水泥浆一道,然后用 1:2
5 水泥砂浆分层
