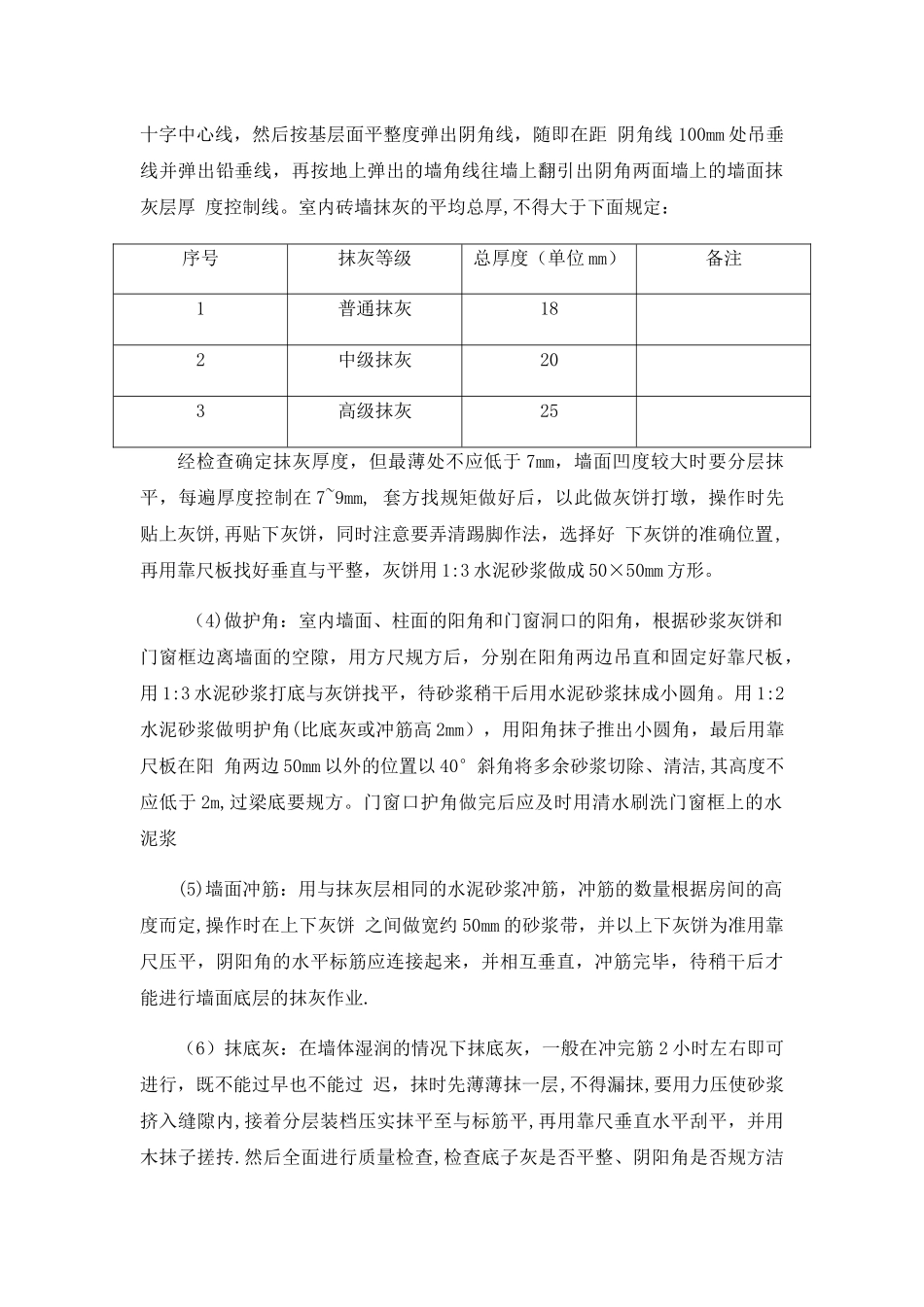

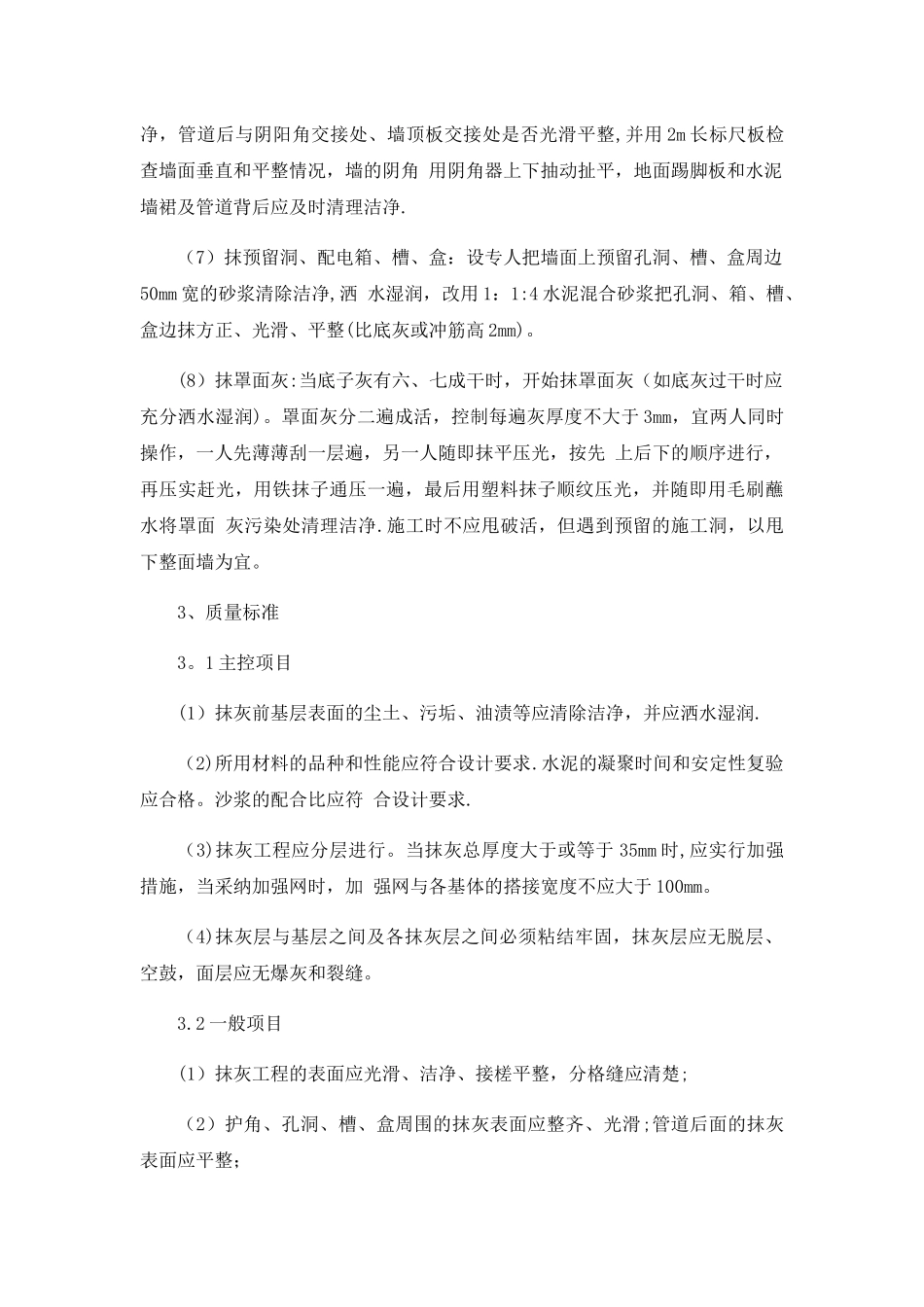

一、一般抹灰施工方法和技术措施1、作业条件 (1)主体工程经有关部门验收合格后,方可进行抹灰工作。 (2)检查门窗框及需要埋设的配电管、接线盒、管道套管是否固定牢固,连接缝隙用 1:4 水泥砂浆分层 嵌塞密实,并事先将门窗框包好。 (3)将混凝土构件、门窗过梁、梁垫、圈梁、组合柱等表面凸出部分剔平,对有蜂窝、麻面、露筋、疏 松部分的混凝土表面剔到实处,并刷素水泥浆一道,然后用 1:3 水泥砂浆分层补平压实,把外露的钢筋头和 铁丝剔除清掉,脚手眼、窗台砖、内隔墙与楼板、梁底等处应堵严实和补砌整齐。 (4)混凝土及砌体结构表面的砂尘、污垢和油渍等要清除洁净,对混凝土结构表面,砌体墙表面应在抹 灰前两天浇水湿透(每天两遍以上). (5)先搭好抹灰用脚手架,架子离墙 200∽300mm,以便于操作。 (6)屋面防水工作未完前抹灰,应实行防雨水措施。 (7)室内抹灰的环境温度,一般不低于 5℃. (8)抹灰前熟悉图纸,制定抹灰方案,做好抹灰的样板间,经检查鉴定达到优良标准后,方可大面积展 开施工。 2、施工操作工艺 (1)顶板勾缝:凿除灌缝混凝土凸出部分及其它杂物,用毛刷子把表面残渣和浮尘清理洁净,然后涂刷 掺水重 10%的建筑胶水泥浆一道,随即用 1:0。3:3 混合砂浆将顶板缝抹平,厚度超过 10mm 时,应分层勾抹, 每遍厚度不大于 7mm. (2)墙面浇水:墙面应用细管或喷壶自上而下浇水湿透,一般在抹灰前两天进行,每天不少于 2 遍。 (3)找规矩、做灰饼:根据设计图纸要求的抹灰质量等级,根据基层表面平整垂直情况,用一面墙做基 准先用方尺规方。房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出阴角线,随即在距 阴角线 100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引出阴角两面墙上的墙面抹灰层厚 度控制线。室内砖墙抹灰的平均总厚,不得大于下面规定: 序号抹灰等级总厚度(单位 mm)备注1普通抹灰182中级抹灰203高级抹灰25经检查确定抹灰厚度,但最薄处不应低于 7mm,墙面凹度较大时要分层抹平,每遍厚度控制在 7~9mm, 套方找规矩做好后,以此做灰饼打墩,操作时先贴上灰饼,再贴下灰饼,同时注意要弄清踢脚作法,选择好 下灰饼的准确位置,再用靠尺板找好垂直与平整,灰饼用 1:3 水泥砂浆做成 50×50mm 方形。 (4)做护角:室内墙面、柱面的阳角和门窗洞口的阳角,根据砂浆灰饼和门窗框边离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

一般抹灰施工方法和技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
