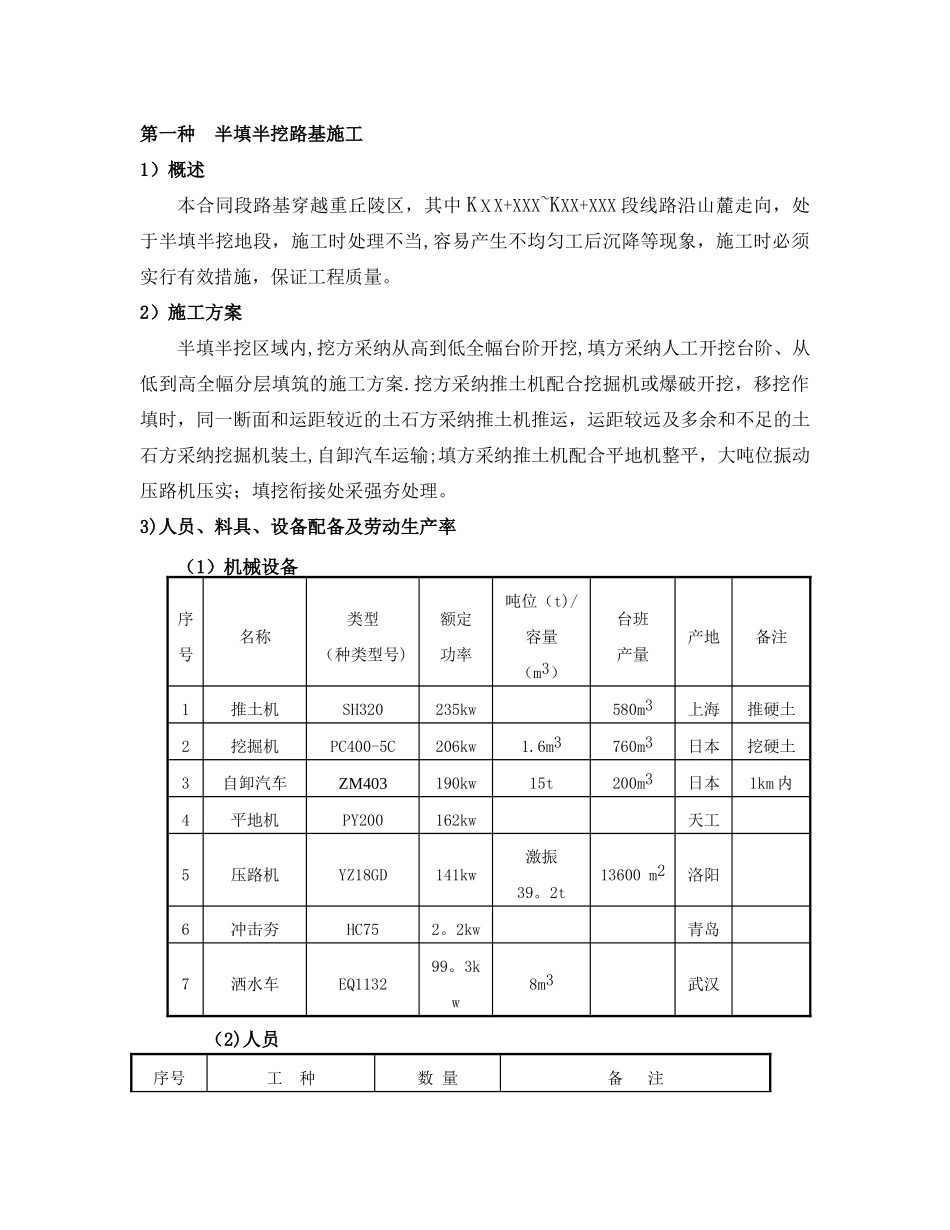

第一种 半填半挖路基施工1)概述本合同段路基穿越重丘陵区,其中 KⅩX+XXX~KXX+XXX 段线路沿山麓走向,处于半填半挖地段,施工时处理不当,容易产生不均匀工后沉降等现象,施工时必须实行有效措施,保证工程质量
2)施工方案半填半挖区域内,挖方采纳从高到低全幅台阶开挖,填方采纳人工开挖台阶、从低到高全幅分层填筑的施工方案
挖方采纳推土机配合挖掘机或爆破开挖,移挖作填时,同一断面和运距较近的土石方采纳推土机推运,运距较远及多余和不足的土石方采纳挖掘机装土,自卸汽车运输;填方采纳推土机配合平地机整平,大吨位振动压路机压实;填挖衔接处采强夯处理
3)人员、料具、设备配备及劳动生产率(1)机械设备序号名称类型(种类型号)额定功率吨位(t)/容量(m3)台班产量产地备注1推土机SH320235kw580m3上海推硬土2挖掘机PC400-5C206kw1
6m3760m3日本挖硬土3自卸汽车ZM403190kw15t200m3日本1km 内4平地机PY200162kw天工5压路机YZ18GD141kw激振39
2t13600 m2洛阳6冲击夯HC752
2kw青岛7洒水车EQ113299

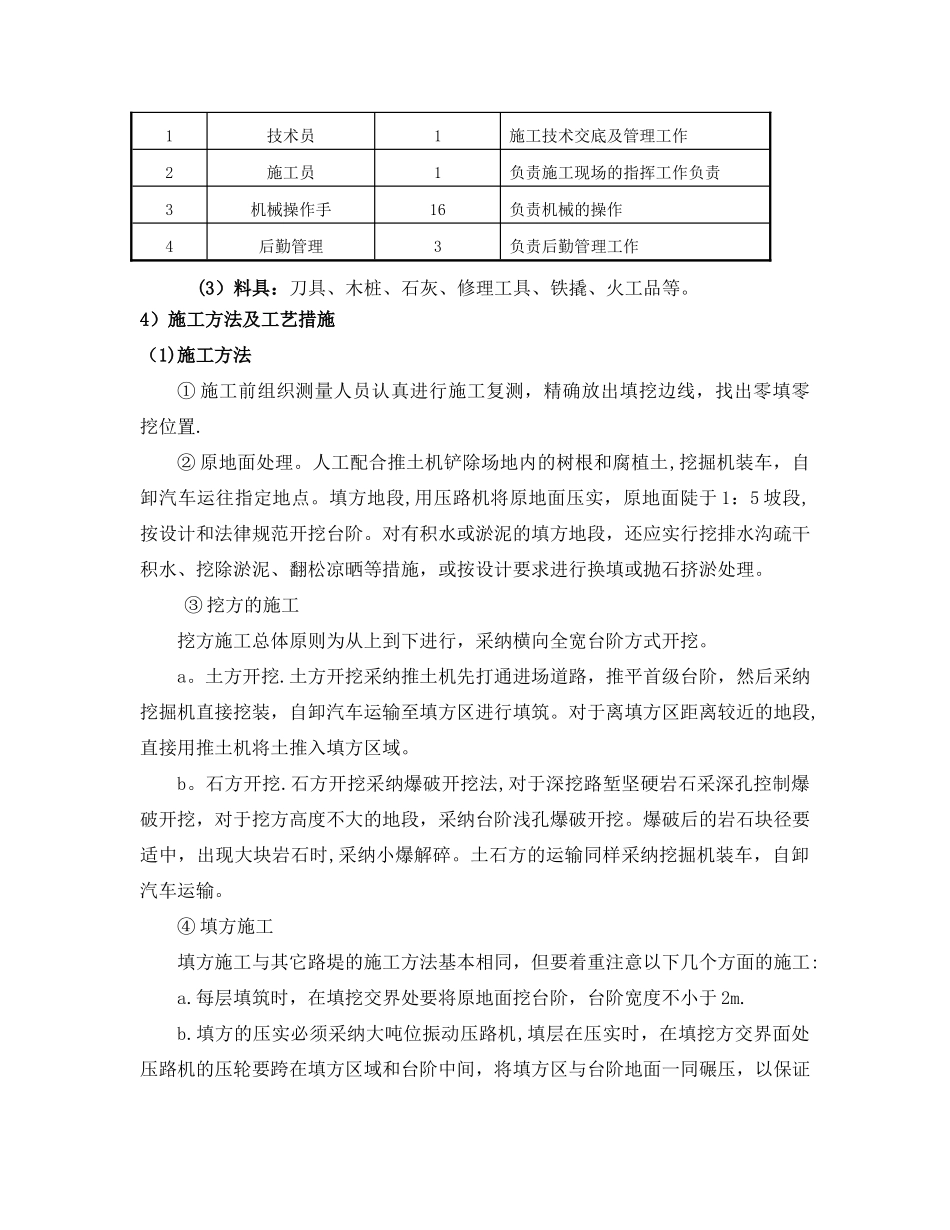

3kw8m3武汉 (2)人员序号工 种数 量备 注1技术员1施工技术交底及管理工作2施工员1负责施工现场的指挥工作负责3机械操作手16负责机械的操作4后勤管理3负责后勤管理工作(3)料具:刀具、木桩、石灰、修理工具、铁撬、火工品等
4)施工方法及工艺措施(1)施工方法① 施工前组织测量人员认真进行施工复测,精确放出填挖边线,找出零填零挖位置
② 原地面处理
人工配合推土机铲除场地内的树根和腐植土,挖掘机装车,自卸汽车运往指定地点
填方地段,用压路机将原地面压实,原地面陡于 1:5 坡段,按设计和法律规范开挖台阶

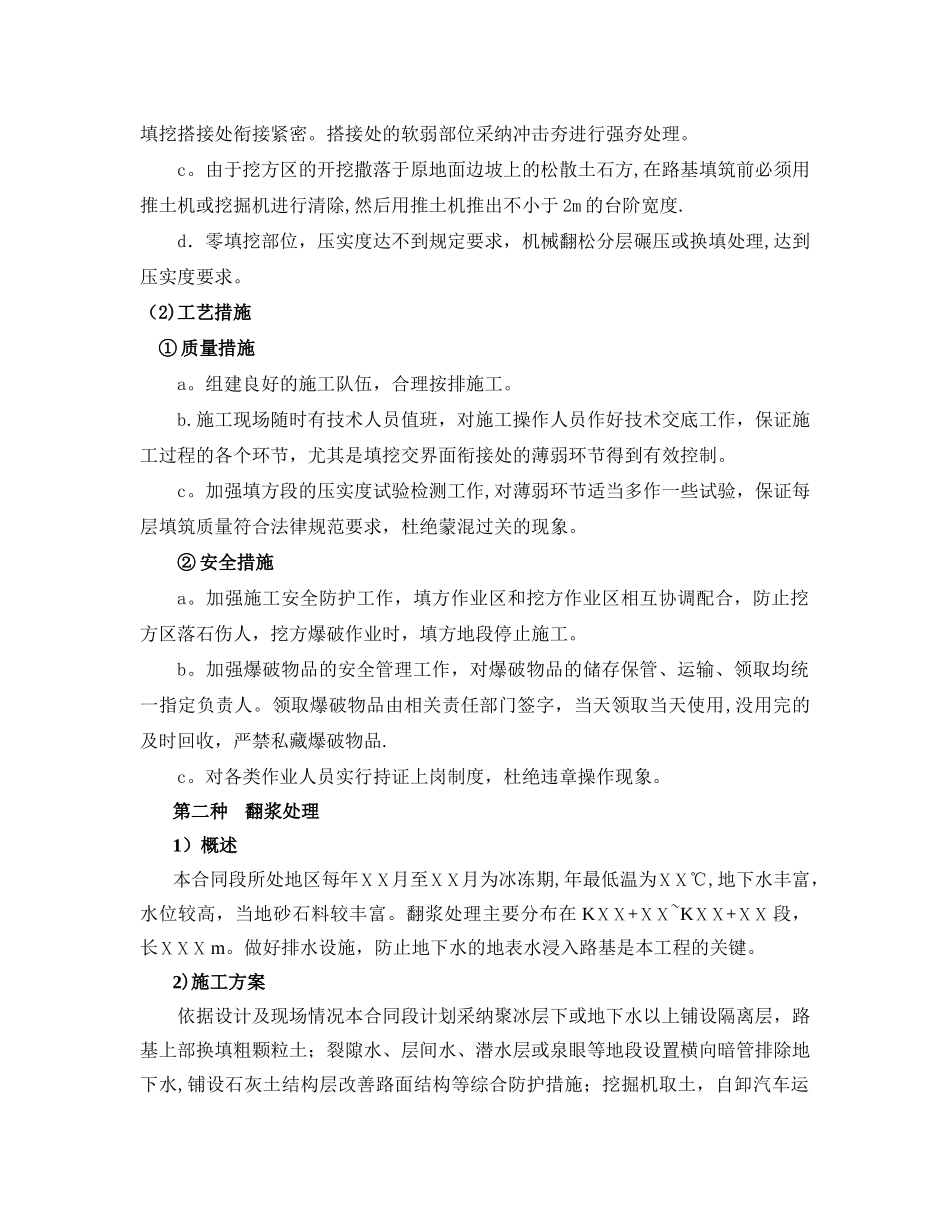

对有积水或淤泥的填方地段,还应实行挖排水沟疏干积水、挖除淤泥、翻松凉晒等措施,或按设计
