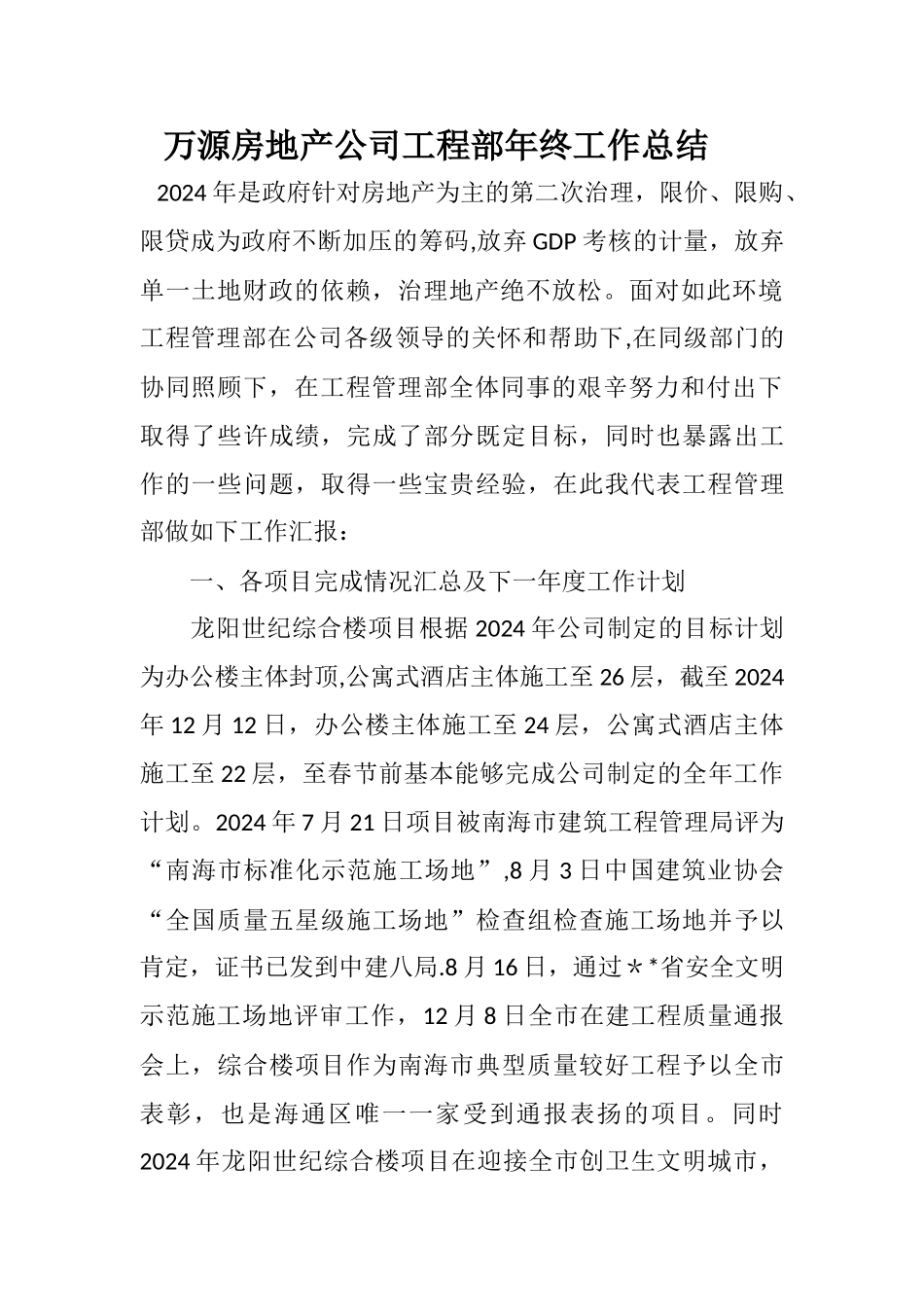

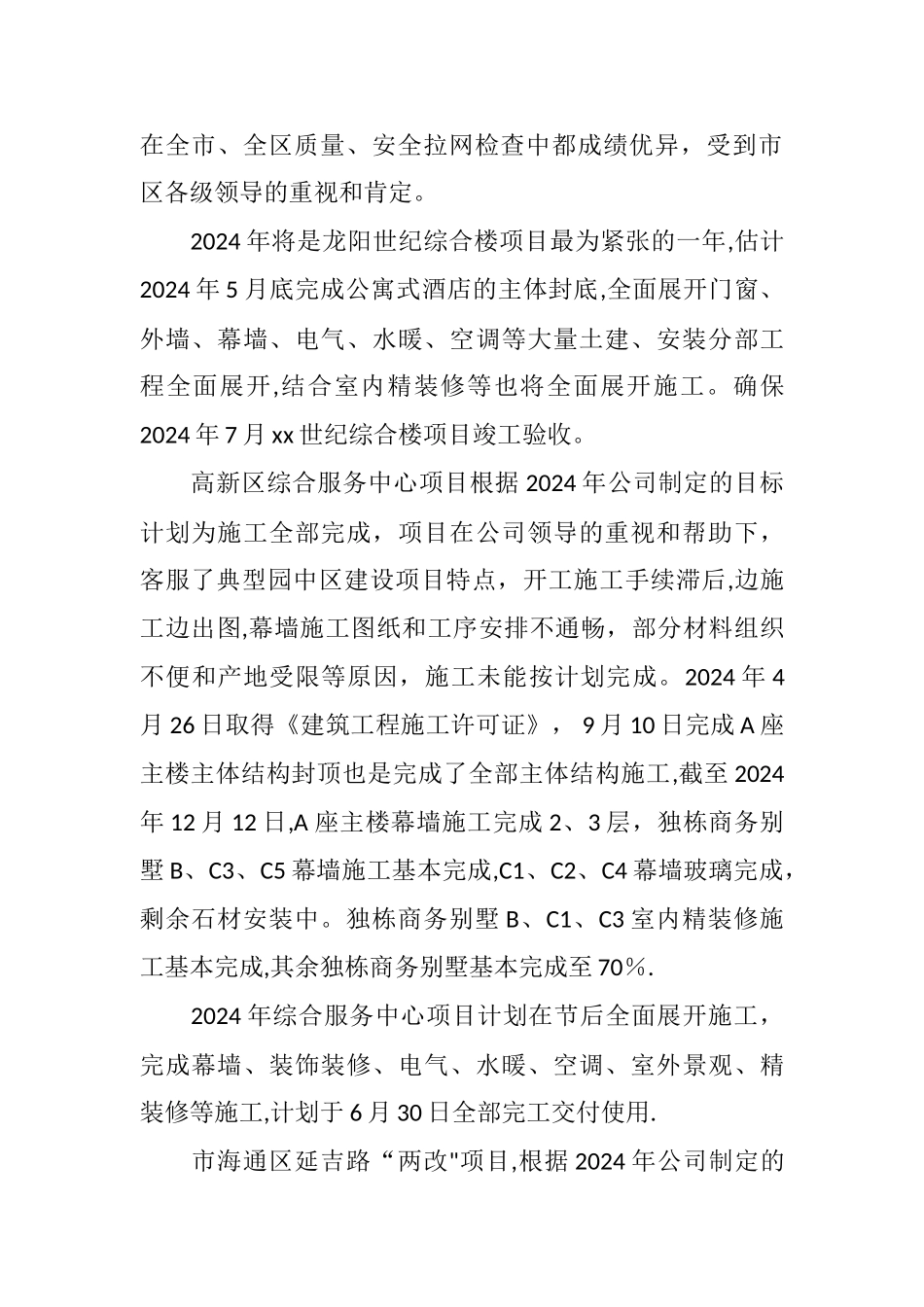

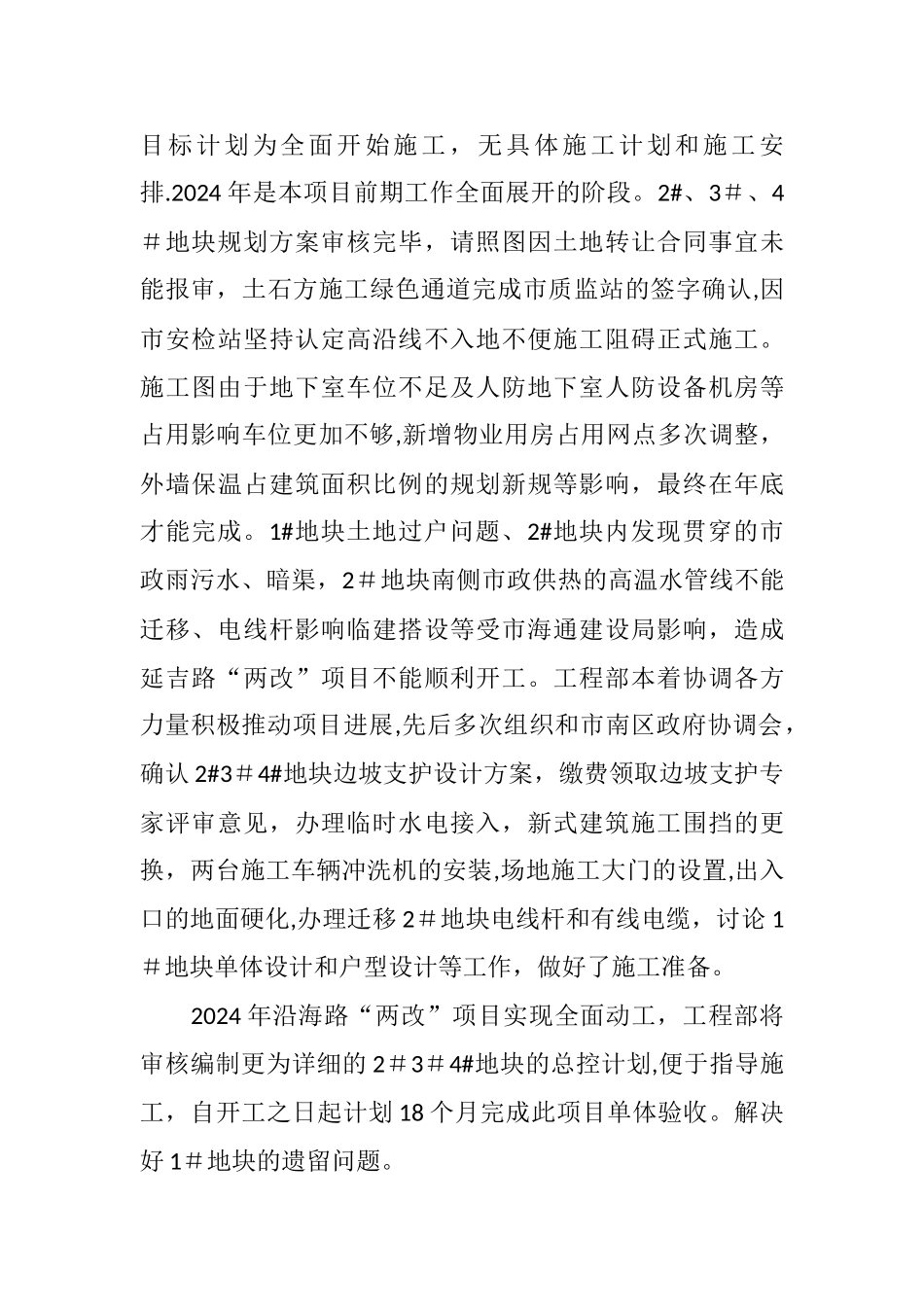

万源房地产公司工程部年终工作总结 2024 年是政府针对房地产为主的第二次治理,限价、限购、限贷成为政府不断加压的筹码,放弃 GDP 考核的计量,放弃单一土地财政的依赖,治理地产绝不放松。面对如此环境工程管理部在公司各级领导的关怀和帮助下,在同级部门的协同照顾下,在工程管理部全体同事的艰辛努力和付出下取得了些许成绩,完成了部分既定目标,同时也暴露出工作的一些问题,取得一些宝贵经验,在此我代表工程管理部做如下工作汇报: 一、各项目完成情况汇总及下一年度工作计划 龙阳世纪综合楼项目根据 2024 年公司制定的目标计划为办公楼主体封顶,公寓式酒店主体施工至 26 层,截至 2024年 12 月 12 日,办公楼主体施工至 24 层,公寓式酒店主体施工至 22 层,至春节前基本能够完成公司制定的全年工作计划。2024 年 7 月 21 日项目被南海市建筑工程管理局评为“南海市标准化示范施工场地”,8 月 3 日中国建筑业协会“全国质量五星级施工场地”检查组检查施工场地并予以肯定,证书已发到中建八局.8 月 16 日,通过**省安全文明示范施工场地评审工作,12 月 8 日全市在建工程质量通报会上,综合楼项目作为南海市典型质量较好工程予以全市表彰,也是海通区唯一一家受到通报表扬的项目。同时2024 年龙阳世纪综合楼项目在迎接全市创卫生文明城市,在全市、全区质量、安全拉网检查中都成绩优异,受到市区各级领导的重视和肯定。 2024 年将是龙阳世纪综合楼项目最为紧张的一年,估计2024 年 5 月底完成公寓式酒店的主体封底,全面展开门窗、外墙、幕墙、电气、水暖、空调等大量土建、安装分部工程全面展开,结合室内精装修等也将全面展开施工。确保2024 年 7 月 xx 世纪综合楼项目竣工验收。 高新区综合服务中心项目根据 2024 年公司制定的目标计划为施工全部完成,项目在公司领导的重视和帮助下,客服了典型园中区建设项目特点,开工施工手续滞后,边施工边出图,幕墙施工图纸和工序安排不通畅,部分材料组织不便和产地受限等原因,施工未能按计划完成。2024 年 4月 26 日取得《建筑工程施工许可证》, 9 月 10 日完成 A 座主楼主体结构封顶也是完成了全部主体结构施工,截至 2024年 12 月 12 日,A 座主楼幕墙施工完成 2、3 层,独栋商务别墅 B、C3、C5 幕墙施工基本完成,C1、C2、C4 幕墙玻璃完成,剩余石材安装中。独栋商务别墅 B、C1、C3 室内精装修施工基本完成,其余独栋商务...
