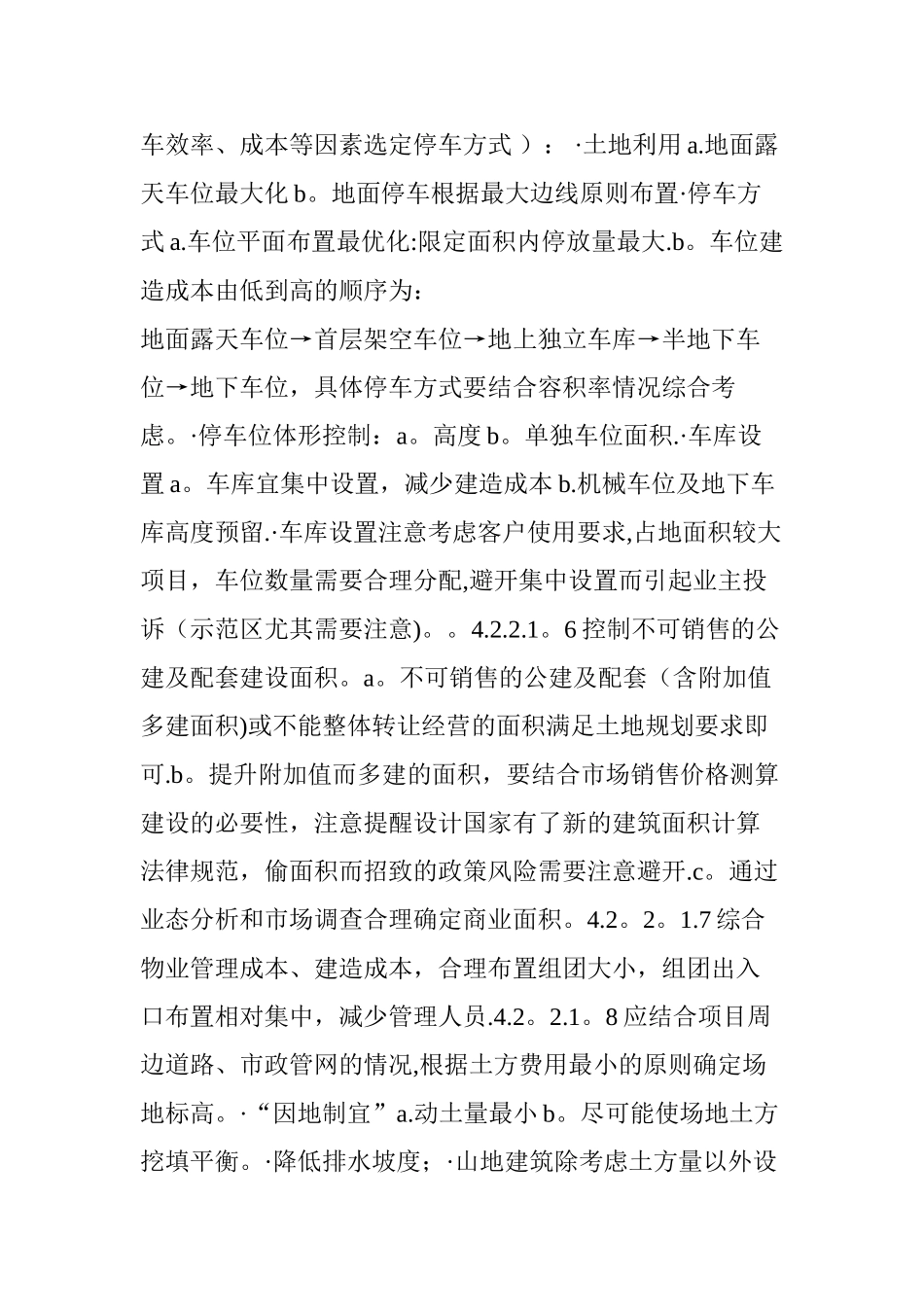

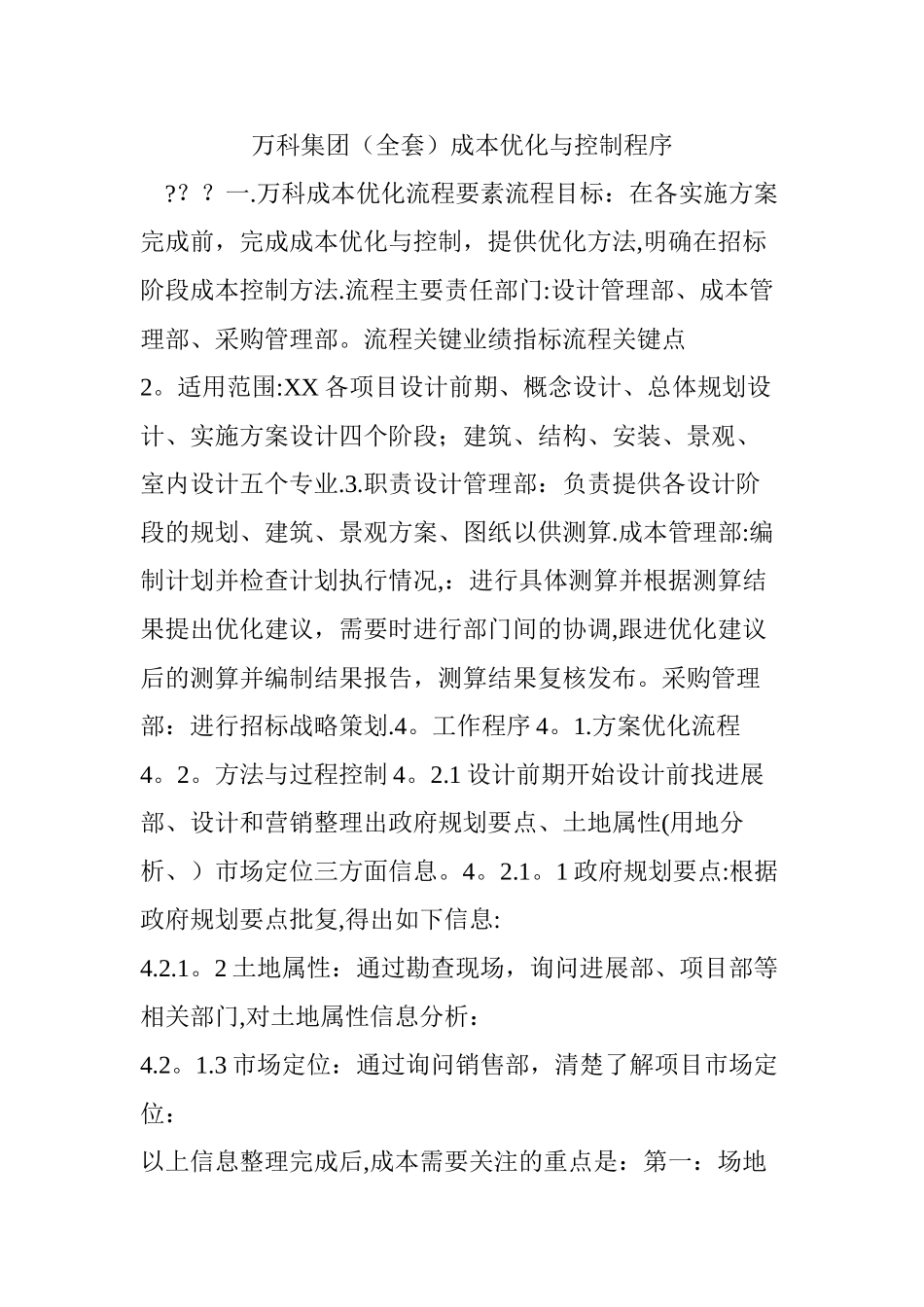

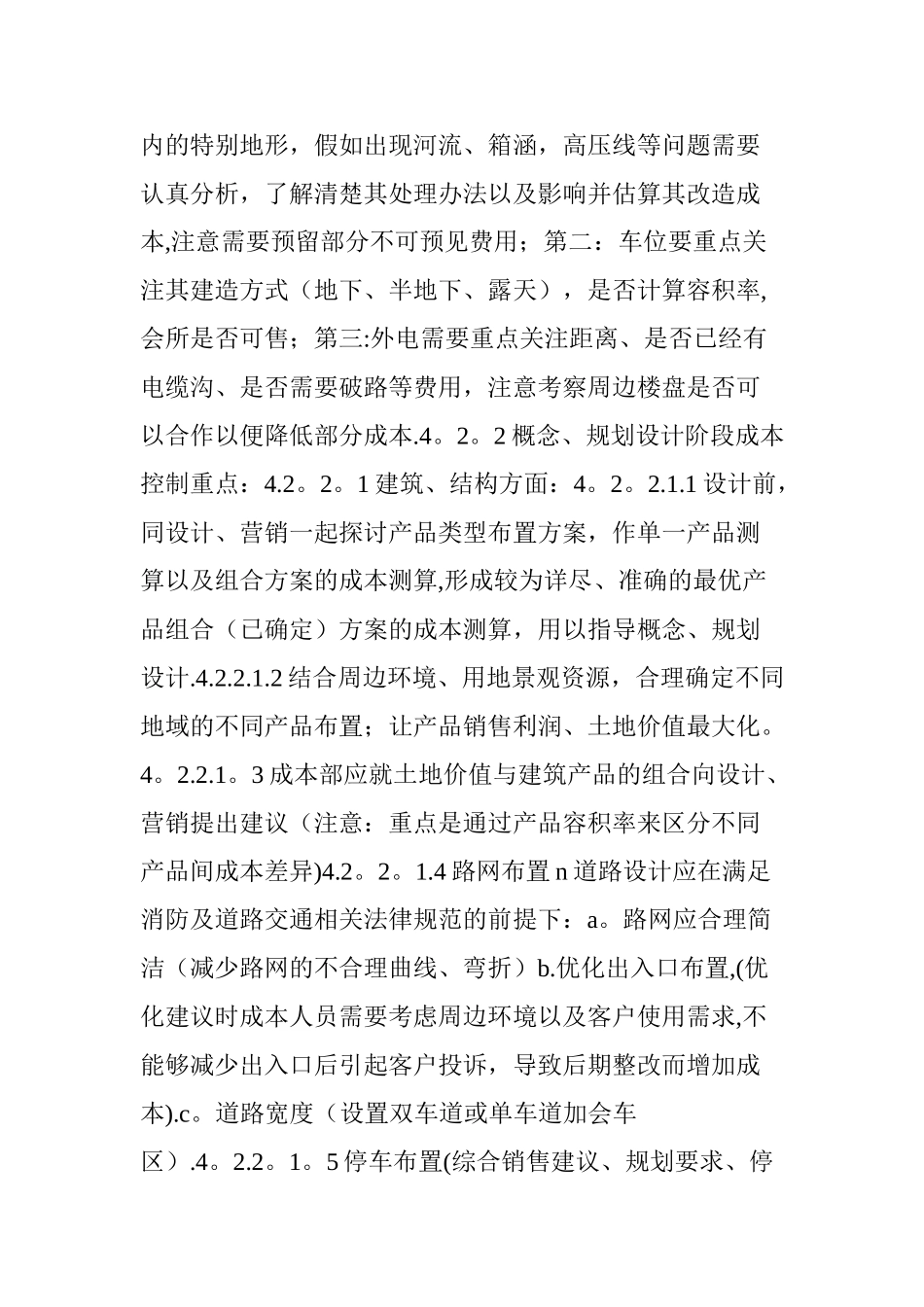

万科集团(全套)成本优化与控制程序
万科成本优化流程要素流程目标:在各实施方案完成前,完成成本优化与控制,提供优化方法,明确在招标阶段成本控制方法
流程主要责任部门:设计管理部、成本管理部、采购管理部
流程关键业绩指标流程关键点2
适用范围:XX 各项目设计前期、概念设计、总体规划设计、实施方案设计四个阶段;建筑、结构、安装、景观、室内设计五个专业
职责设计管理部:负责提供各设计阶段的规划、建筑、景观方案、图纸以供测算
成本管理部:编制计划并检查计划执行情况,:进行具体测算并根据测算结果提出优化建议,需要时进行部门间的协调,跟进优化建议后的测算并编制结果报告,测算结果复核发布
采购管理部:进行招标战略策划
工作程序 4
方案优化流程4
方法与过程控制 4
1 设计前期开始设计前找进展部、设计和营销整理出政府规划要点、土地属性(用地分析、)市场定位三方面信息
1 政府规划要点:根据政府规划要点批复,得出如下信息:4
2 土地属性:通过勘查现场,询问进展部、项目部等相关部门,对土地属性信息分析:4
3 市场定位:通过询问销售部,清楚了解项目市场定位:以上信息整理完成后,成本需要关注的重点是:第一:场地内的特别地形,假如出现河流、箱涵,高压线等问题需要认真分析,了解清楚其处理办法以及影响并估算其改造成本,注意需要预留部分不可预见费用;第二:车位要重点关注其建造方式(地下、半地下、露天),是否计算容积率,会所是否可售;第三:外电需要重点关注距离、是否已经有电缆沟、是否需要破路等费用,注意考察周边楼盘是否可以合作以便降低部分成本
2 概念、规划设计阶段成本控制重点:4
1 建筑、结构方面:4
1 设计前,同设计、营销一起探讨产品类型布置方案,作单一产品测算以及组合方案的成本测算,形成较为详尽、准确的
