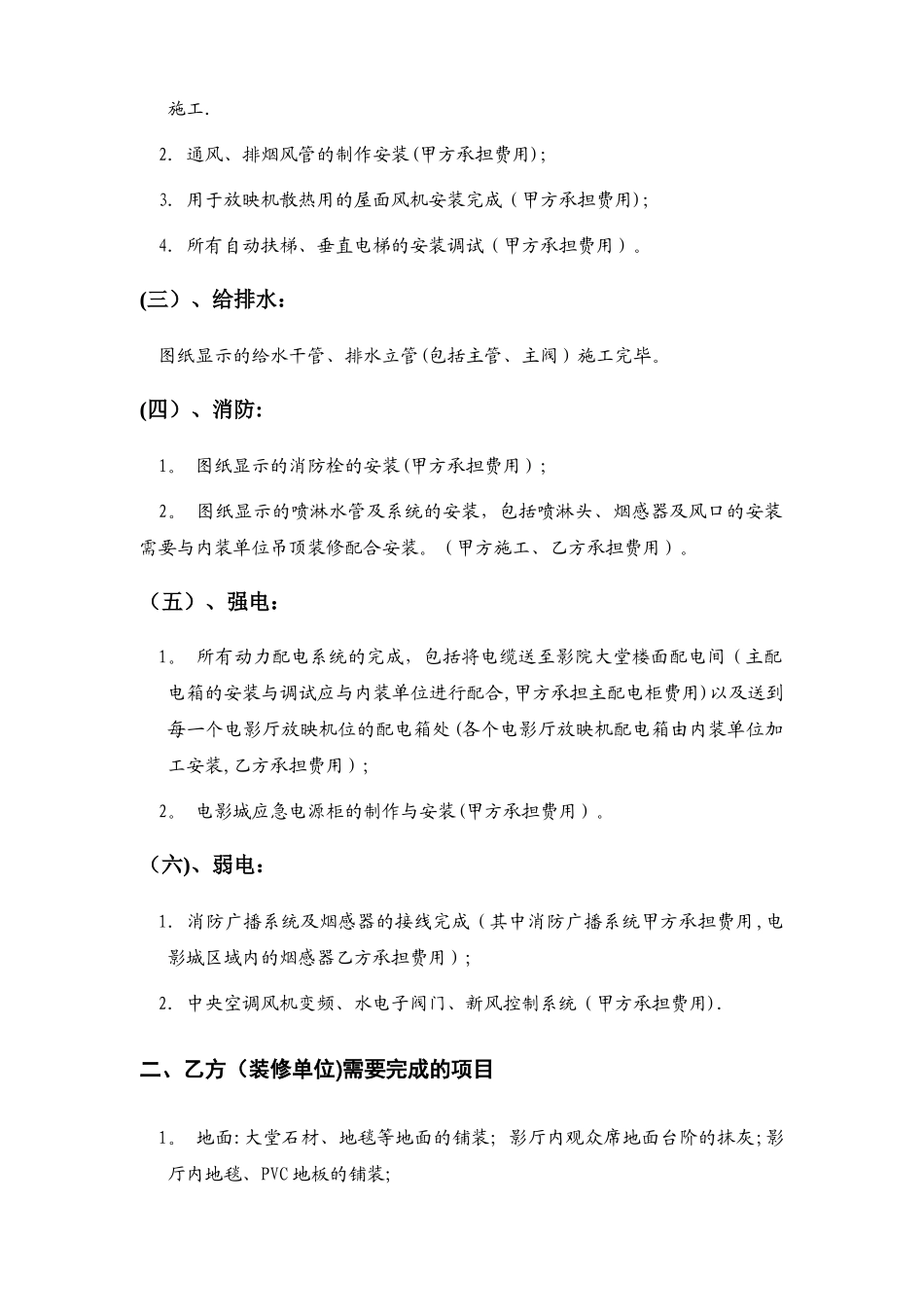

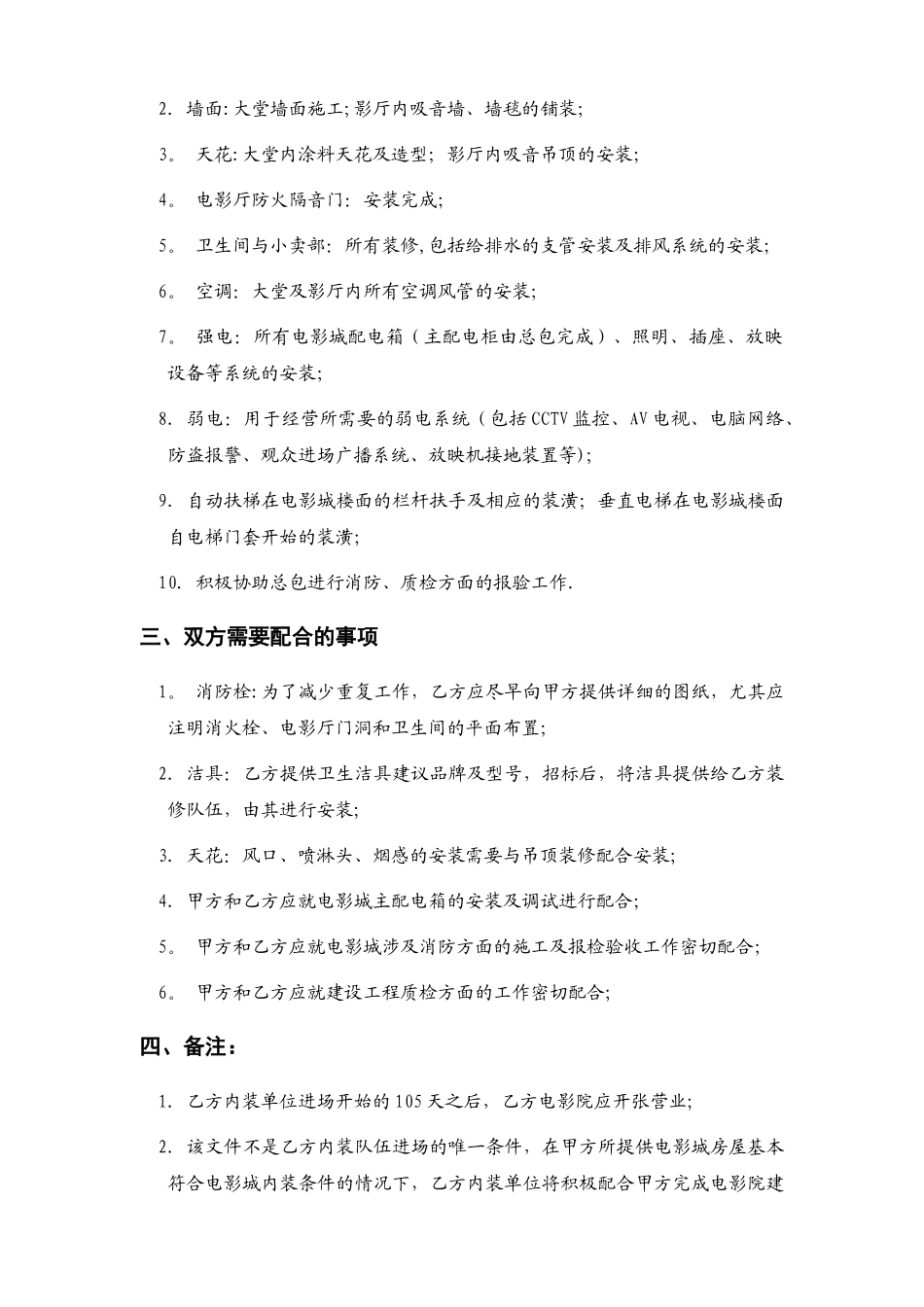

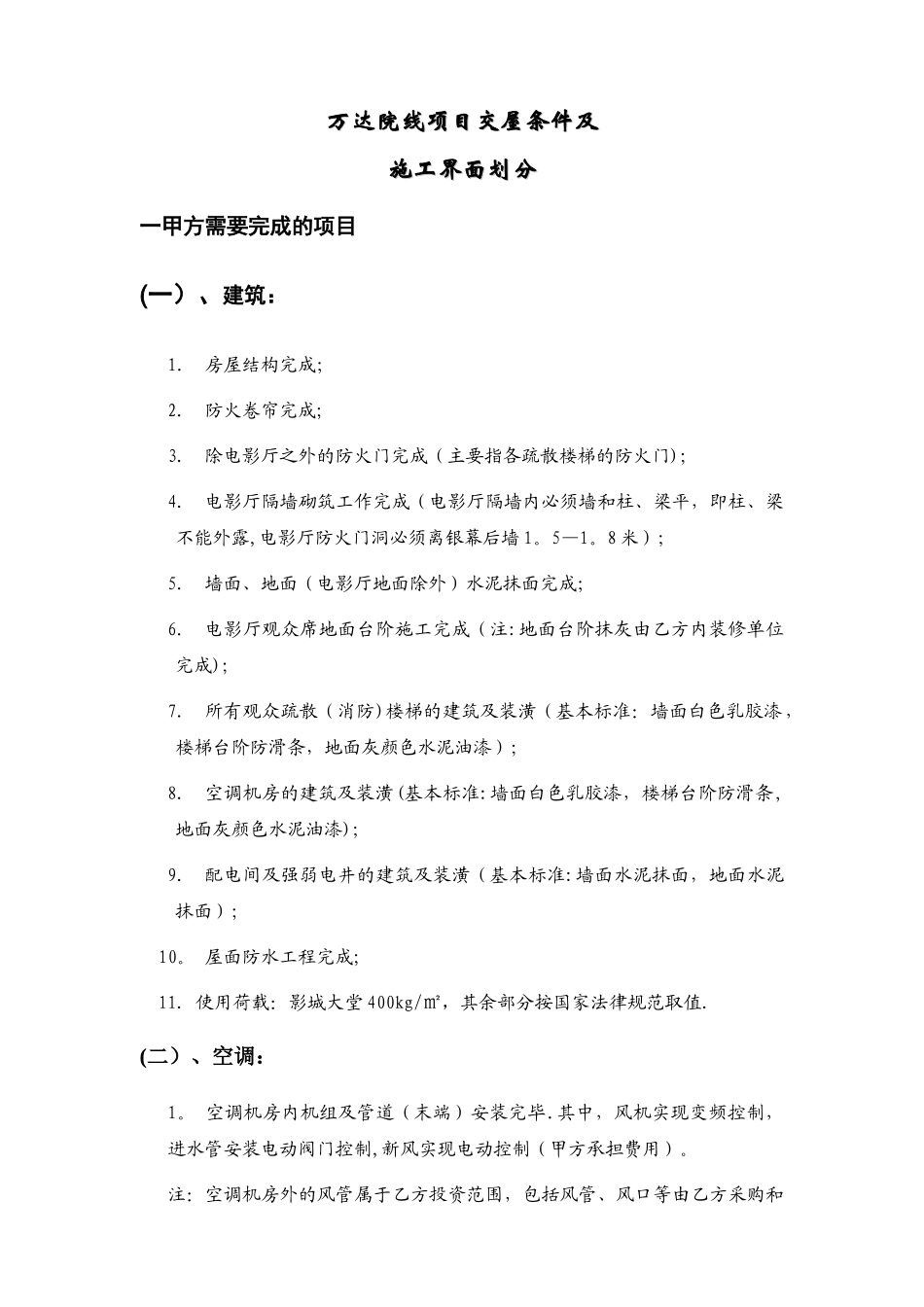

万达院线项目交屋条件及万达院线项目交屋条件及施工界面划分施工界面划分一甲方需要完成的项目(一)、建筑:1. 房屋结构完成;2. 防火卷帘完成;3. 除电影厅之外的防火门完成(主要指各疏散楼梯的防火门);4. 电影厅隔墙砌筑工作完成(电影厅隔墙内必须墙和柱、梁平,即柱、梁不能外露,电影厅防火门洞必须离银幕后墙 1。5—1。8 米);5. 墙面、地面(电影厅地面除外)水泥抹面完成;6. 电影厅观众席地面台阶施工完成(注:地面台阶抹灰由乙方内装修单位完成);7. 所有观众疏散(消防)楼梯的建筑及装潢(基本标准:墙面白色乳胶漆,楼梯台阶防滑条,地面灰颜色水泥油漆);8. 空调机房的建筑及装潢(基本标准:墙面白色乳胶漆,楼梯台阶防滑条,地面灰颜色水泥油漆);9. 配电间及强弱电井的建筑及装潢(基本标准:墙面水泥抹面,地面水泥抹面);10。 屋面防水工程完成;11. 使用荷载:影城大堂 400kg/㎡,其余部分按国家法律规范取值.(二)、空调:1。 空调机房内机组及管道(末端)安装完毕.其中,风机实现变频控制,进水管安装电动阀门控制,新风实现电动控制(甲方承担费用)。注:空调机房外的风管属于乙方投资范围,包括风管、风口等由乙方采购和施工.2.通风、排烟风管的制作安装(甲方承担费用);3.用于放映机散热用的屋面风机安装完成(甲方承担费用);4.所有自动扶梯、垂直电梯的安装调试(甲方承担费用)。(三)、给排水:图纸显示的给水干管、排水立管(包括主管、主阀)施工完毕。(四)、消防:1。 图纸显示的消防栓的安装(甲方承担费用);2。 图纸显示的喷淋水管及系统的安装,包括喷淋头、烟感器及风口的安装需要与内装单位吊顶装修配合安装。(甲方施工、乙方承担费用)。(五)、强电:1。 所有动力配电系统的完成,包括将电缆送至影院大堂楼面配电间(主配电箱的安装与调试应与内装单位进行配合,甲方承担主配电柜费用)以及送到每一个电影厅放映机位的配电箱处(各个电影厅放映机配电箱由内装单位加工安装,乙方承担费用);2。 电影城应急电源柜的制作与安装(甲方承担费用)。(六)、弱电:1.消防广播系统及烟感器的接线完成(其中消防广播系统甲方承担费用,电影城区域内的烟感器乙方承担费用);2.中央空调风机变频、水电子阀门、新风控制系统(甲方承担费用).二、乙方(装修单位)需要完成的项目1。 地面:大堂石材、地毯等地面的铺装;影厅内观众席地面台阶的抹灰;影厅内地毯、PVC 地板的铺装;2. 墙面:大...
