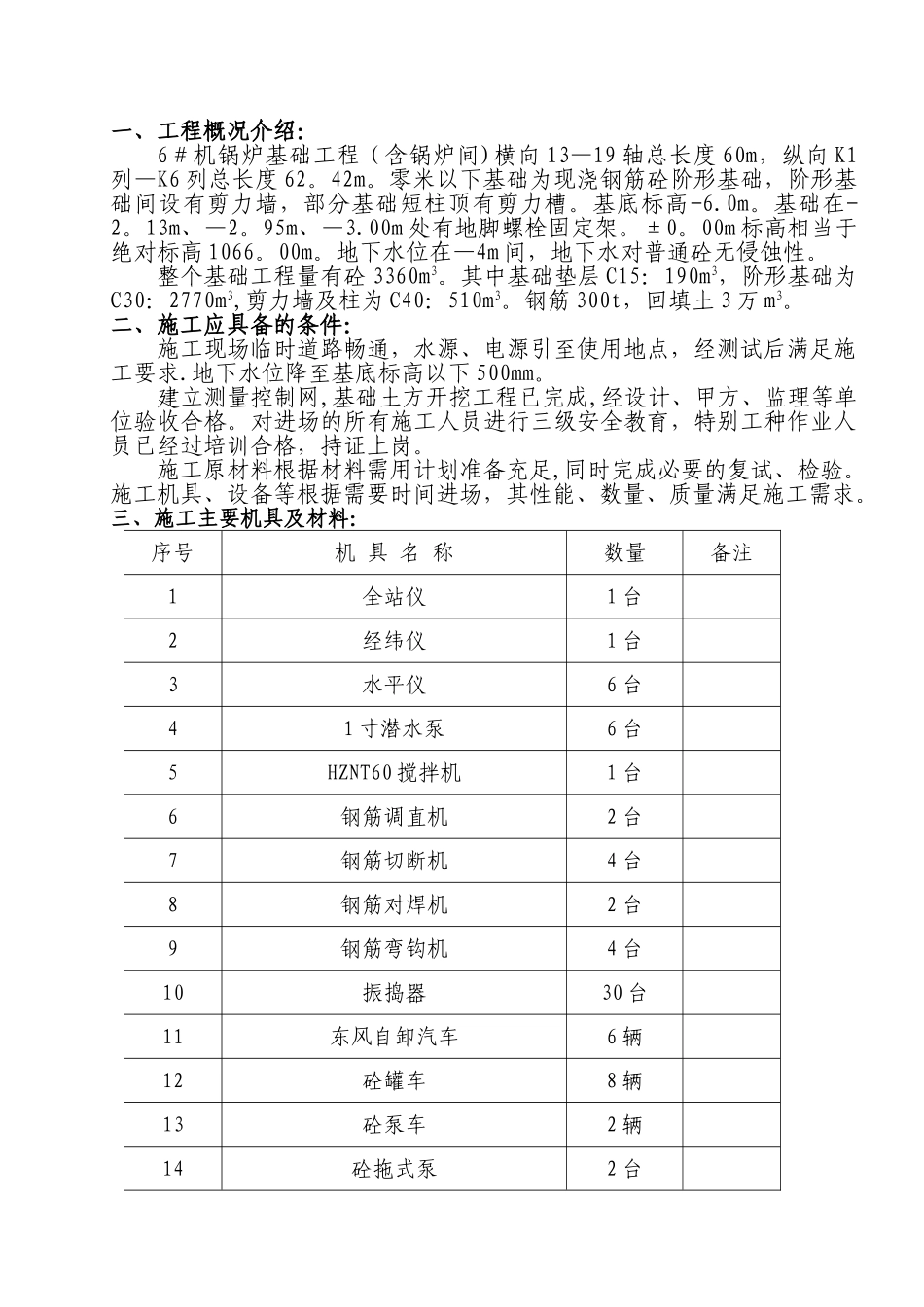

一、工程概况介绍:6#机锅炉基础工程(含锅炉间)横向 13—19 轴总长度 60m,纵向 K1列—K6 列总长度 62
零米以下基础为现浇钢筋砼阶形基础,阶形基础间设有剪力墙,部分基础短柱顶有剪力槽
基底标高-6
13m、—2
95m、—3
00m 处有地脚螺栓固定架
00m 标高相当于绝对标高 1066
地下水位在—4m 间,地下水对普通砼无侵蚀性
整个基础工程量有砼 3360m3
其中基础垫层 C15:190m3,阶形基础为C30:2770m3,剪力墙及柱为 C40:510m3
钢筋 300t,回填土 3 万 m3

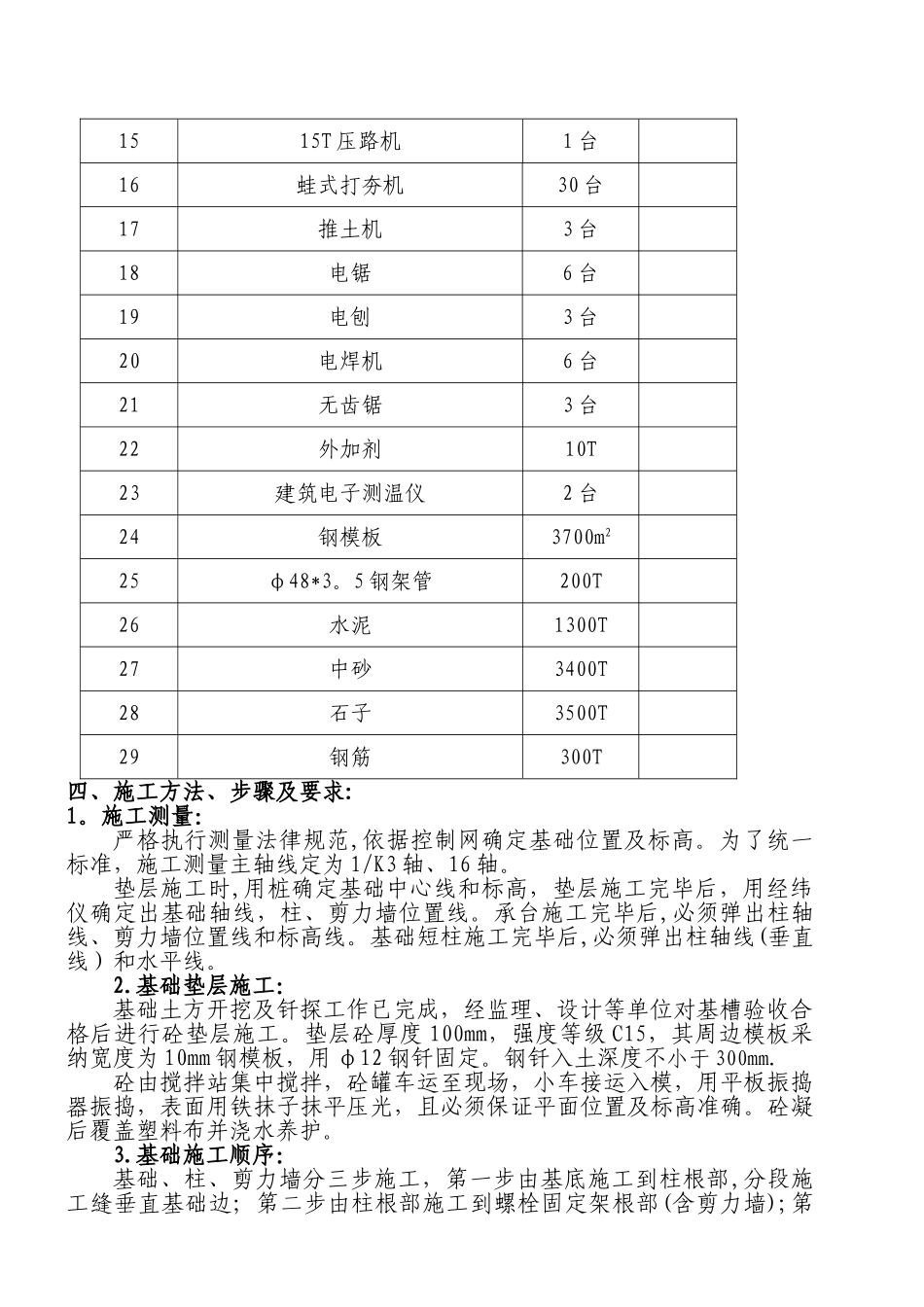

二、施工应具备的条件:施工现场临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求
地下水位降至基底标高以下 500mm
建立测量控制网,基础土方开挖工程已完成,经设计、甲方、监理等单位验收合格
对进场的所有施工人员进行三级安全教育,特别工种作业人员已经过培训合格,持证上岗
施工原材料根据材料需用计划准备充足,同时完成必要的复试、检验
施工机具、设备等根据需要时间进场,其性能、数量、质量满足施工需求
三、施工主要机具及材料:序号机 具 名 称数量备注1全站仪1 台2经纬仪1 台3水平仪6 台41 寸潜水泵6 台5HZNT60 搅拌机1 台6钢筋调直机2 台7钢筋切断机4 台8钢筋对焊机2 台9钢筋弯钩机4 台10振捣器30 台11东风自卸汽车6 辆12砼罐车8 辆13砼泵车2 辆14砼拖式泵2 台1515T 压路机1 台16蛙式打夯机30 台17推土机3 台18电锯6 台19电刨3 台20电焊机6 台21无齿锯3 台22外加剂10T23建筑电子测温仪2 台24钢模板3700m225φ48*3

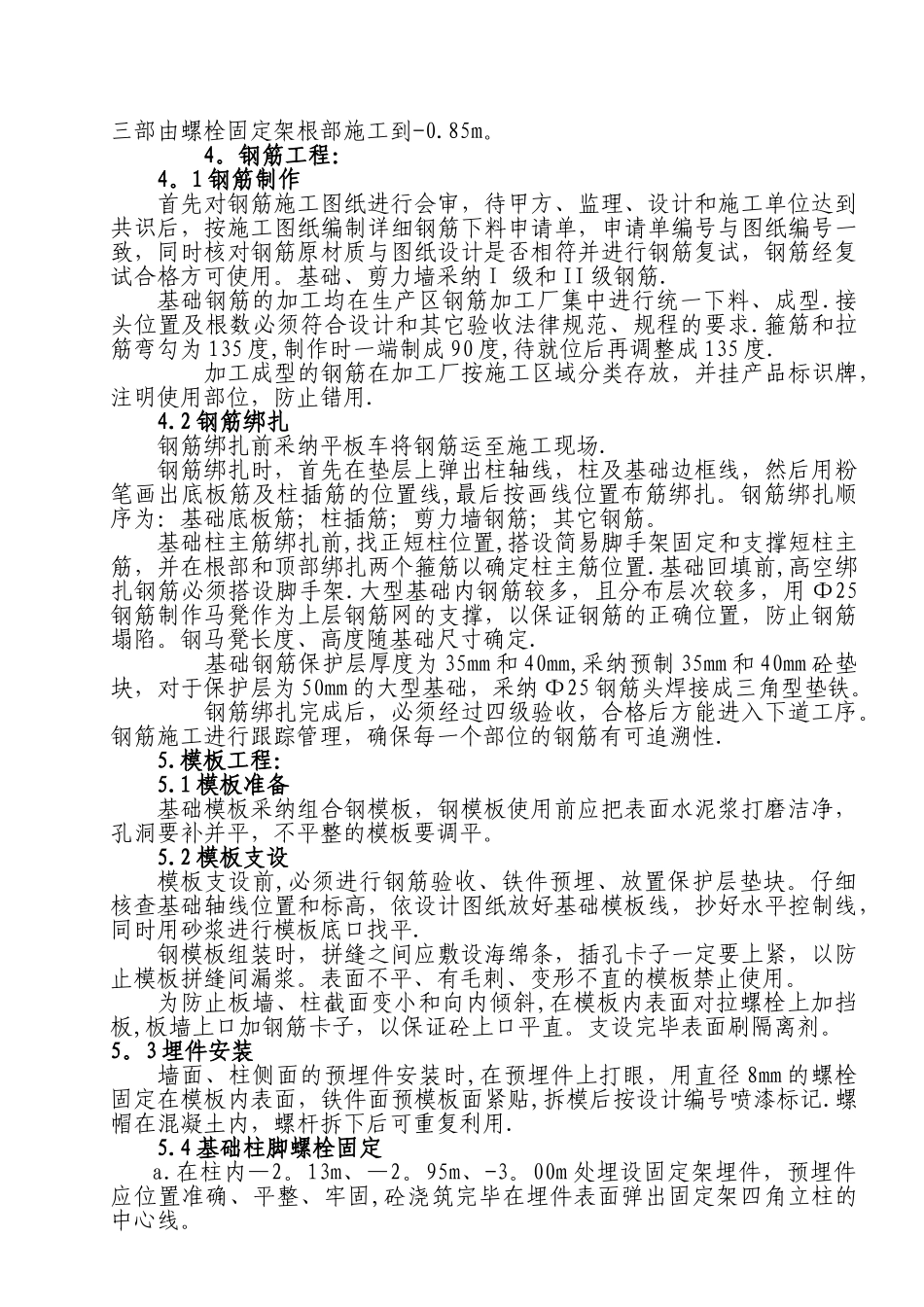

5 钢架管200T26水泥1300T27中砂3400T28石子3500T29钢筋300T四、施工方法、步骤及要求:1
