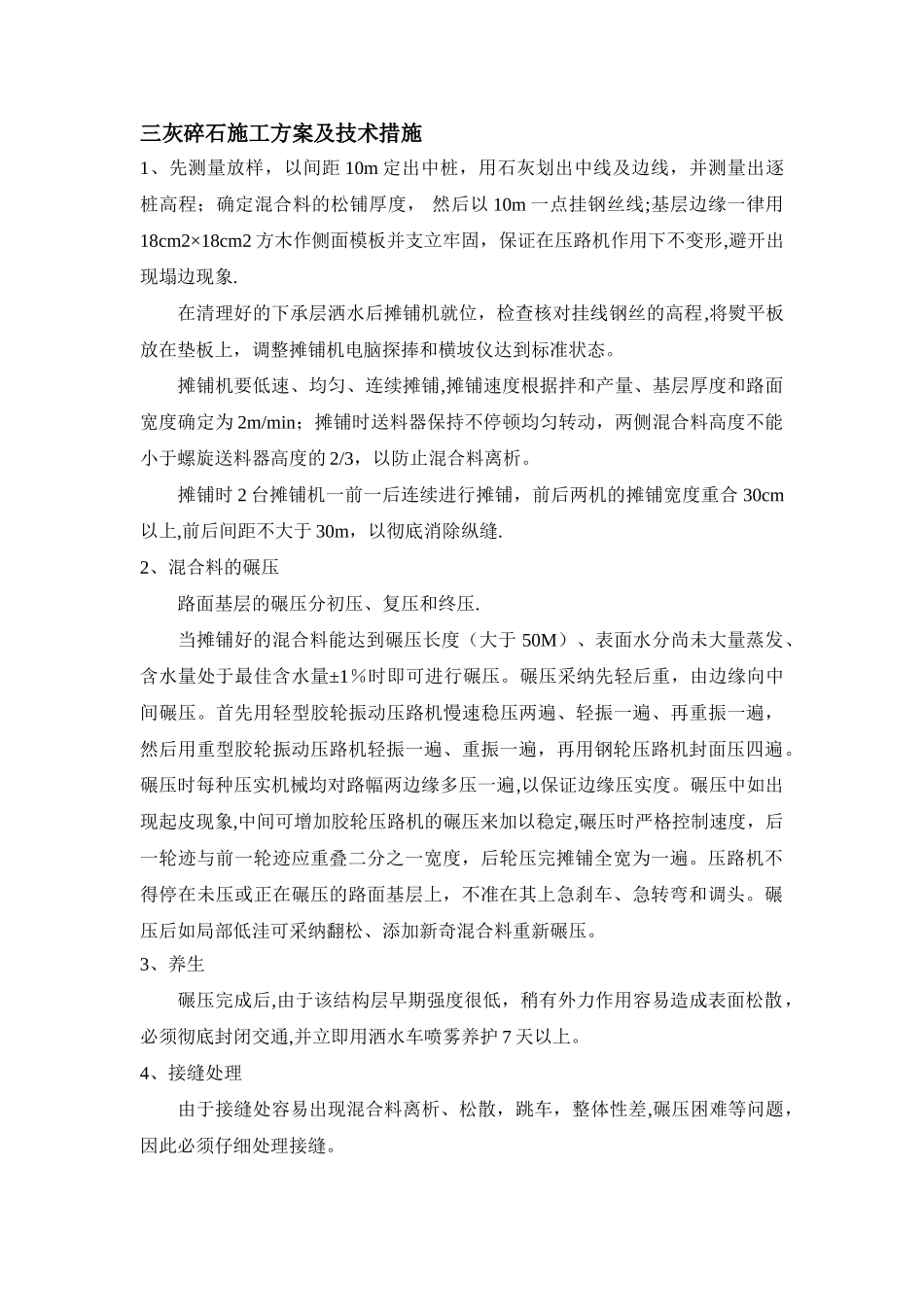

三灰碎石施工方案及技术措施1、先测量放样,以间距 10m 定出中桩,用石灰划出中线及边线,并测量出逐桩高程;确定混合料的松铺厚度, 然后以 10m 一点挂钢丝线;基层边缘一律用18cm2×18cm2 方木作侧面模板并支立牢固,保证在压路机作用下不变形,避开出现塌边现象
在清理好的下承层洒水后摊铺机就位,检查核对挂线钢丝的高程,将熨平板放在垫板上,调整摊铺机电脑探捧和横坡仪达到标准状态
摊铺机要低速、均匀、连续摊铺,摊铺速度根据拌和产量、基层厚度和路面宽度确定为 2m/min;摊铺时送料器保持不停顿均匀转动,两侧混合料高度不能小于螺旋送料器高度的 2/3,以防止混合料离析
摊铺时 2 台摊铺机一前一后连续进行摊铺,前后两机的摊铺宽度重合 30cm以上,前后间距不大于 30m,以彻底消除纵缝
2、混合料的碾压 路面基层的碾压分初压、复压和终压
当摊铺好的混合料能达到碾压长度(大于 50M)、表面水分尚未大量蒸发、含水量处于最佳含水量±1%时即可进行碾压
碾压采纳先轻后重,由边缘向中间碾压
首先用轻型胶轮振动压路机慢速稳压两遍、轻振一遍、再重振一遍,然后用重型胶轮振动压路机轻振一遍、重振一遍,再用钢轮压路机封面压四遍
碾压时每种压实机械均对路幅两边缘多压一遍,以保证边缘压实度
碾压中如出现起皮现象,中间可增加胶轮压路机的碾压来加以稳定,碾压时严格控制速度,后一轮迹与前一轮迹应重叠二分之一宽度,后轮压完摊铺全宽为一遍
压路机不得停在未压或正在碾压的路面基层上,不准在其上急刹车、急转弯和调头
碾压后如局部低洼可采纳翻松、添加新奇混合料重新碾压
3、养生 碾压完成后,由于该结构层早期强度很低,稍有外力作用容易造成表面松散,必须彻底封闭交通,并立即用洒水车喷雾养护 7 天以上

4、接缝处理 由于接缝处容易出现混合料离析、松散,跳车,整体性差,碾压困难等问题,因此必须仔细处理接缝
