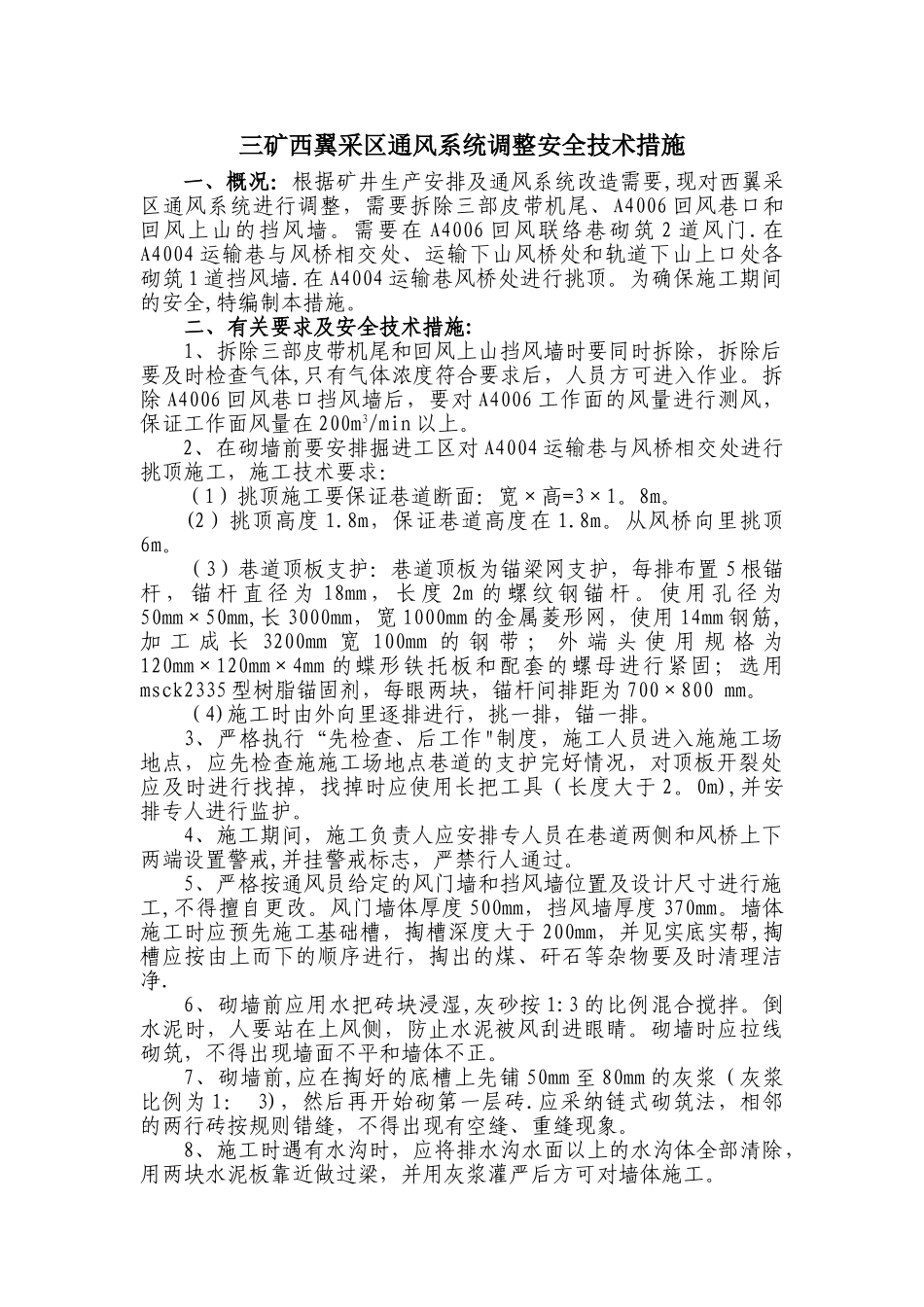

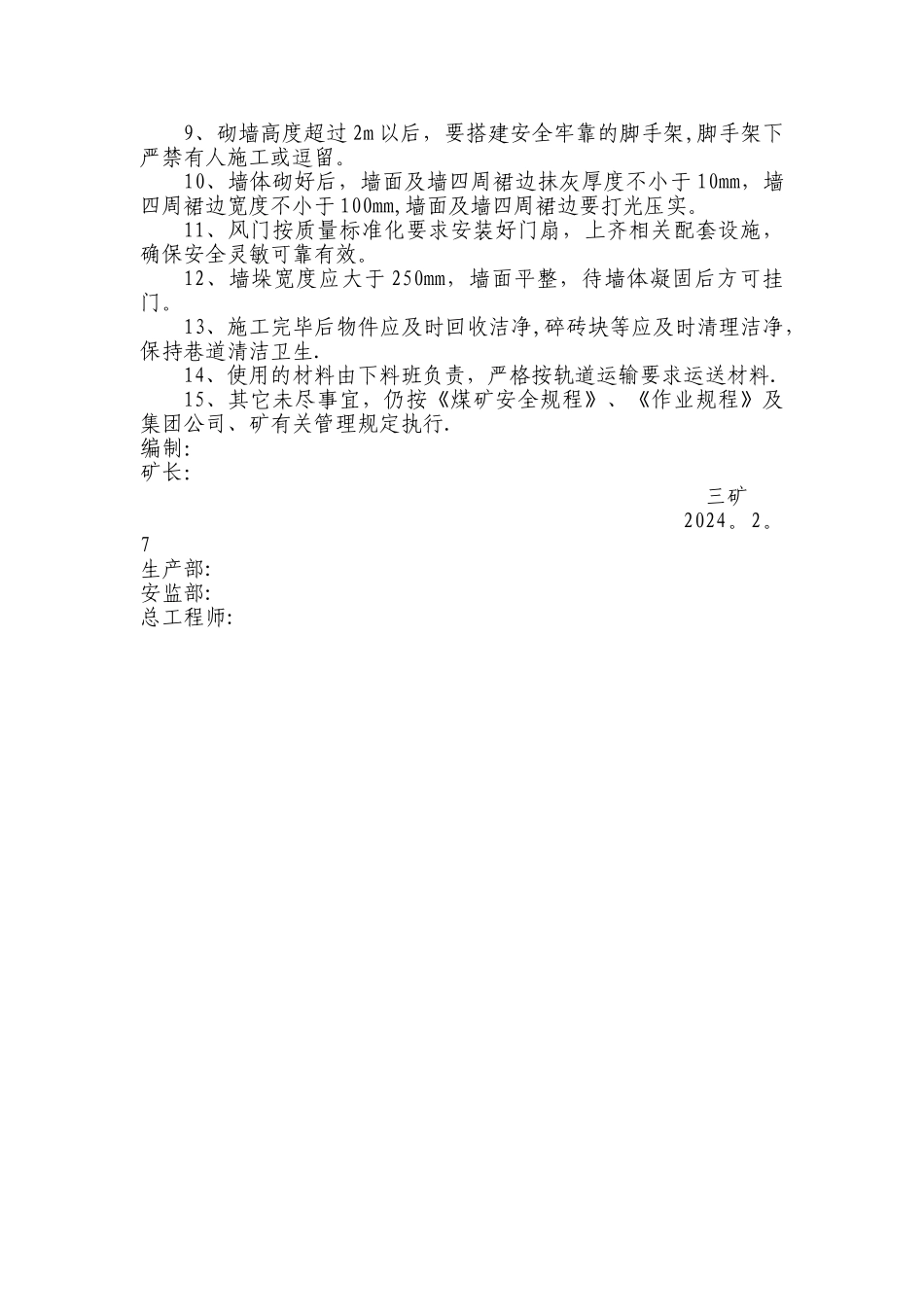

三矿西翼采区通风系统调整安全技术措施一、概况:根据矿井生产安排及通风系统改造需要,现对西翼采区通风系统进行调整,需要拆除三部皮带机尾、A4006 回风巷口和回风上山的挡风墙
需要在 A4006 回风联络巷砌筑 2 道风门
在A4004 运输巷与风桥相交处、运输下山风桥处和轨道下山上口处各砌筑 1 道挡风墙
在 A4004 运输巷风桥处进行挑顶
为确保施工期间的安全,特编制本措施
二、有关要求及安全技术措施:1、拆除三部皮带机尾和回风上山挡风墙时要同时拆除,拆除后要及时检查气体,只有气体浓度符合要求后,人员方可进入作业
拆除 A4006 回风巷口挡风墙后,要对 A4006 工作面的风量进行测风,保证工作面风量在 200m3/min 以上
2、在砌墙前要安排掘进工区对 A4004 运输巷与风桥相交处进行挑顶施工,施工技术要求:(1)挑顶施工要保证巷道断面:宽×高=3×1
(2)挑顶高度 1
8m,保证巷道高度在 1
从风桥向里挑顶6m
(3)巷道顶板支护:巷道顶板为锚梁网支护,每排布置 5 根锚杆 , 锚 杆 直 径 为 18mm , 长 度 2m 的 螺 纹 钢 锚 杆
使 用 孔 径 为50mm×50mm,长 3000mm,宽 1000mm 的金属菱形网,使用 14mm 钢筋,加 工 成 长 3200mm 宽 100mm 的 钢 带 ; 外 端 头 使 用 规 格 为120mm×120mm×4mm 的蝶形铁托板和配套的螺母进行紧固;选用msck2335 型树脂锚固剂,每眼两块,锚杆间排距为 700×800 mm
(4)施工时由外向里逐排进行,挑一排,锚一排
3、严格执行“先检查、后工作"制度,施工人员进入施施工场地点,应先检查施施工场地点巷道的支护完好情况,对顶板开裂处应及时进行找掉,找掉时应使用长把工具(长度大于 2
0m),并安排专人进行监护
