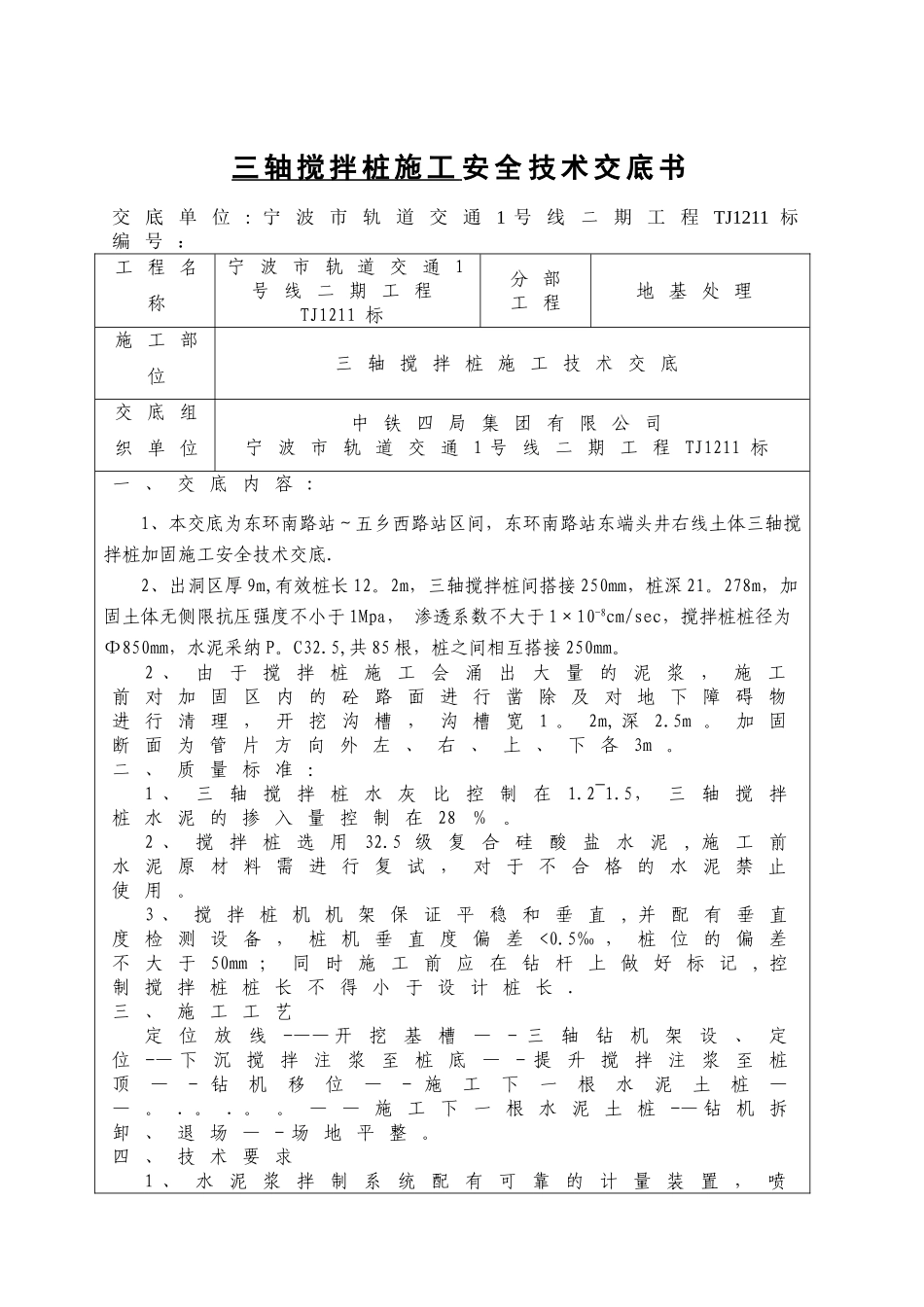

三 轴 搅 拌 桩 施 工 安 全 技 术 交 底 书 交 底 单 位: 宁 波 市 轨 道 交 通1 号 线 二 期 工 程 TJ1211 标 编 号 : 工 程 名称宁 波 市 轨 道 交 通 1号 线 二 期 工 程TJ1211 标分 部工 程地 基 处 理施 工 部位三 轴 搅 拌 桩 施 工 技 术 交 底交 底 组织 单 位中 铁 四 局 集 团 有 限 公 司宁 波 市 轨 道 交 通 1 号 线 二 期 工 程 TJ1211 标 一 、 交 底 内 容 :1、本交底为东环南路站~五乡西路站区间,东环南路站东端头井右线土体三轴搅拌桩加固施工安全技术交底.2、出洞区厚 9m,有效桩长 12。2m,三轴搅拌桩间搭接 250mm,桩深 21。278m,加固土体无侧限抗压强度不小于 1Mpa, 渗透系数不大于 1×10-8cm/sec,搅拌桩桩径为Φ850mm,水泥采纳 P。C32.5,共 85 根,桩之间相互搭接 250mm。2 、由于搅拌桩施工会涌出大量的泥浆,施工前 对 加 固 区 内 的 砼 路 面 进 行 凿 除 及 对 地 下 障 碍 物进 行 清 理 , 开 挖 沟 槽 , 沟 槽 宽1 。 2m, 深 2.5m 。 加 固断 面 为 管 片 方 向 外 左 、 右 、 上 、 下 各 3m 。二 、 质 量 标 准 :1 、三轴搅拌桩水灰比控制在1.2~1.5,三轴搅拌桩 水 泥 的 掺 入 量 控 制 在 28 % 。2 、搅拌桩选用32.5 级复合硅酸盐水泥, 施工前水 泥 原 材 料 需 进 行 复 试 , 对 于 不 合 格 的 水 泥 禁 止使 用 。3 、 搅 拌 桩 机 机 架 保 证 平 稳 和 垂 直, 并 配 有 垂 直度 检 测 设 备 , 桩 机 垂 直 度 偏 差<0.5‰ , 桩 位 的 偏 差不 大 于 50mm ; 同 时 施 工 前 应 在 钻 杆 上 做 好 标 记, 控制 搅 拌 桩 桩 长 不 得 小 于 设 计 桩 长 .三 、 施 工 工 艺定位放线-—— 开挖基槽—- 三轴钻机架设、定位-— 下沉搅拌注浆至桩底—- 提升搅拌注浆至桩顶—- 钻机移位—- 施工下一根水泥土桩—— 。 . 。 . 。 。 — — 施 工 下 一 根 水 泥 土 桩 -— 钻 机 拆卸 、 退 场 — - 场 地 平 整 。四 、 技 术 要 求1 、水泥浆拌制系统配有可靠的计量装置,喷浆 系 统 配 置 压 力 表 等 检 测 装 置 ; 钻...
