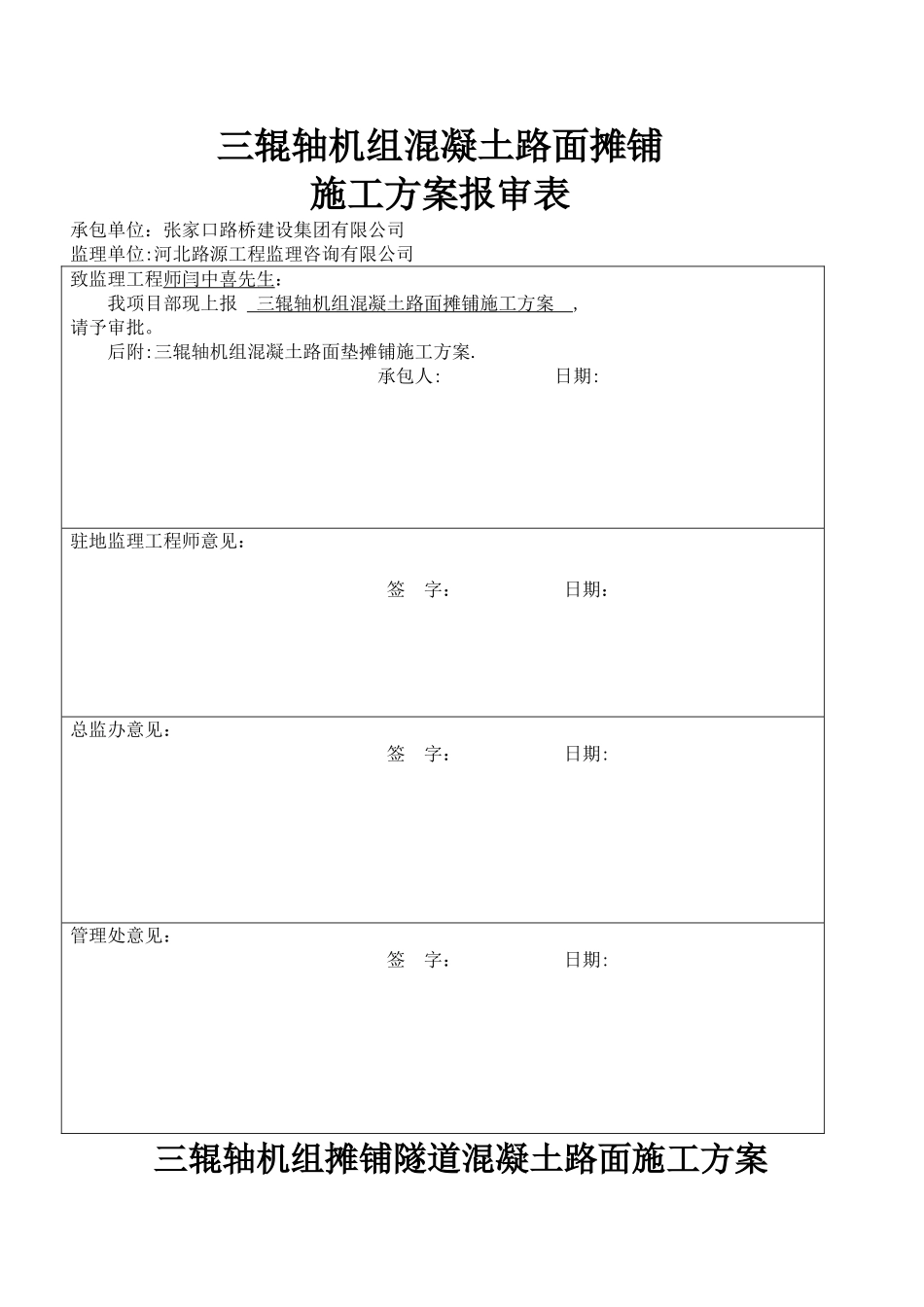

三辊轴机组混凝土路面摊铺施工方案报审表承包单位:张家口路桥建设集团有限公司监理单位:河北路源工程监理咨询有限公司致监理工程师闫中喜先生:我项目部现上报 三辊轴机组混凝土路面摊铺施工方案 ,请予审批
后附:三辊轴机组混凝土路面垫摊铺施工方案
承包人: 日期:驻地监理工程师意见: 签 字: 日期:总监办意见:签 字: 日期:管理处意见:签 字: 日期: 三辊轴机组摊铺隧道混凝土路面施工方案1

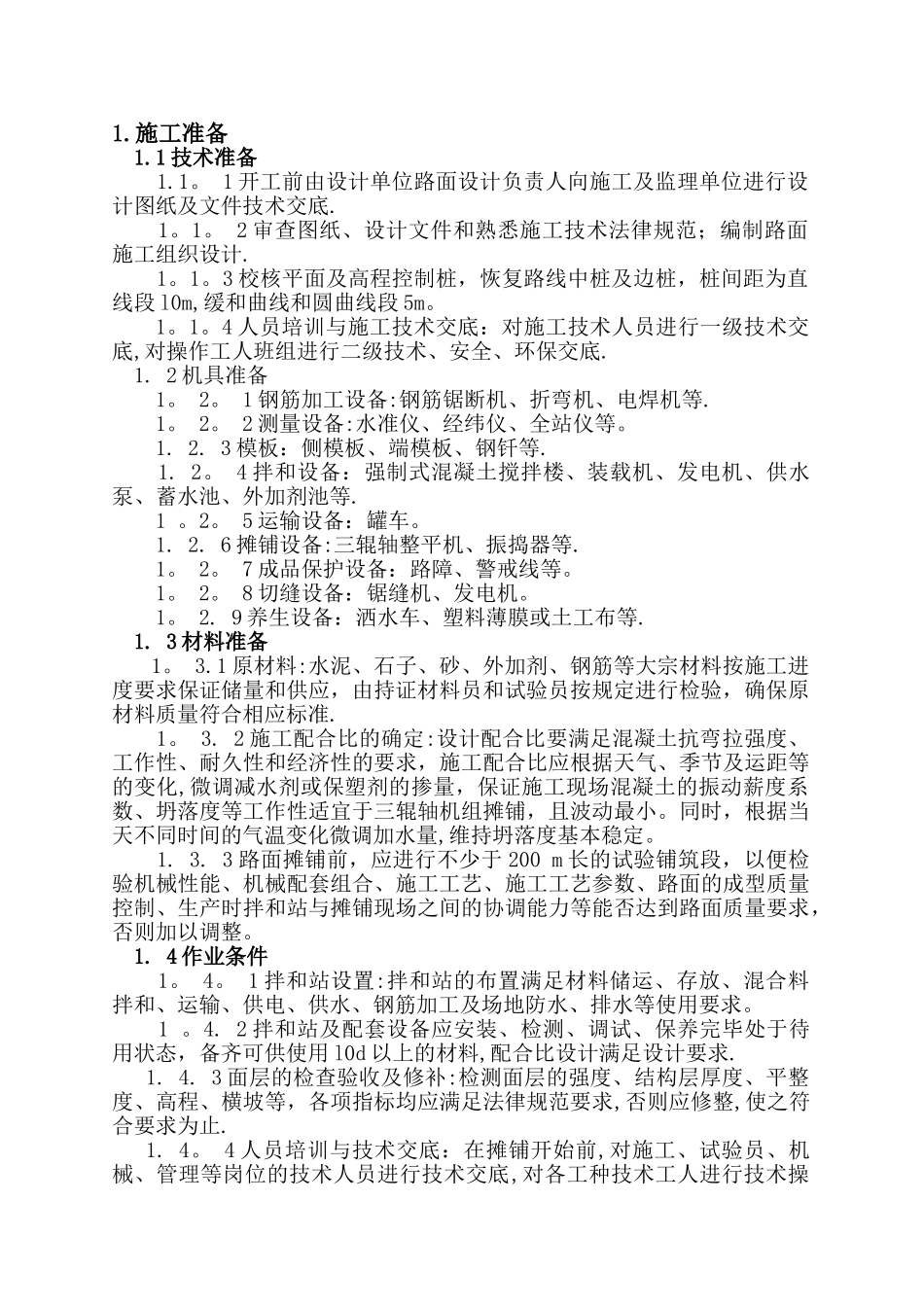

1 技术准备 1
1 开工前由设计单位路面设计负责人向施工及监理单位进行设计图纸及文件技术交底
2 审查图纸、设计文件和熟悉施工技术法律规范;编制路面施工组织设计
3 校核平面及高程控制桩,恢复路线中桩及边桩,桩间距为直线段 l0m,缓和曲线和圆曲线段 5m
4 人员培训与施工技术交底:对施工技术人员进行一级技术交底,对操作工人班组进行二级技术、安全、环保交底
2 机具准备1
1 钢筋加工设备:钢筋锯断机、折弯机、电焊机等
2 测量设备:水准仪、经纬仪、全站仪等
3 模板:侧模板、端模板、钢钎等
4 拌和设备:强制式混凝土搅拌楼、装载机、发电机、供水泵、蓄水池、外加剂池等
5 运输设备:罐车
6 摊铺设备:三辊轴整平机、振捣器等
7 成品保护设备:路障、警戒线等
8 切缝设备:锯缝机、发电机
9 养生设备:洒水车、塑料薄膜或土工布等
3 材料准备 1
1 原材料:水泥、石子、砂、外加剂、钢筋等大宗材料按施工进度要求保证储量和供应,由持证材料员和试验员按规定进行检验,确保原材料质量符合相应标准

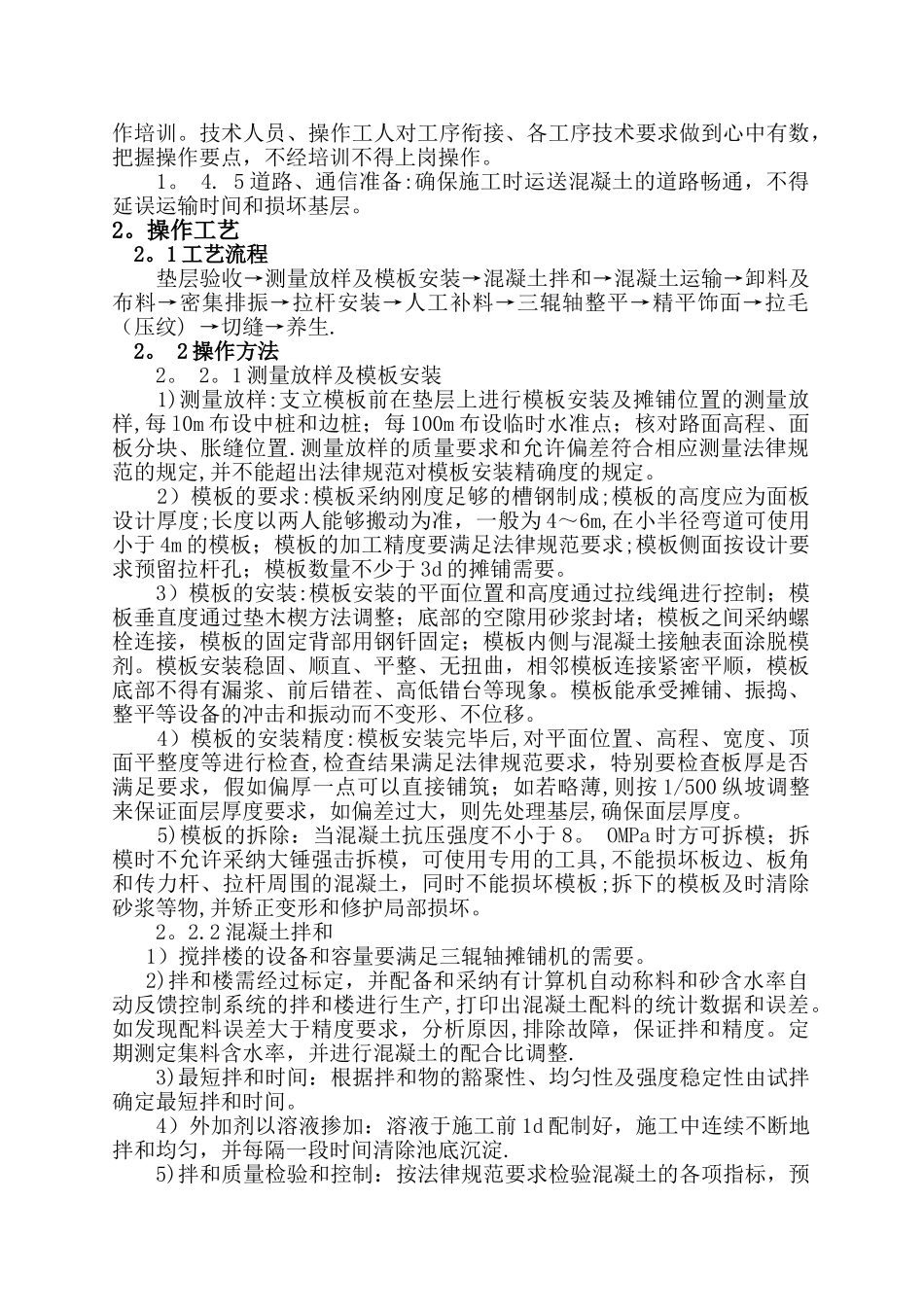

2 施工配合比的确定:设计配合比要满足混凝土抗弯拉强度、工作性、耐久性和经济性的要求,施工配合比应根据
