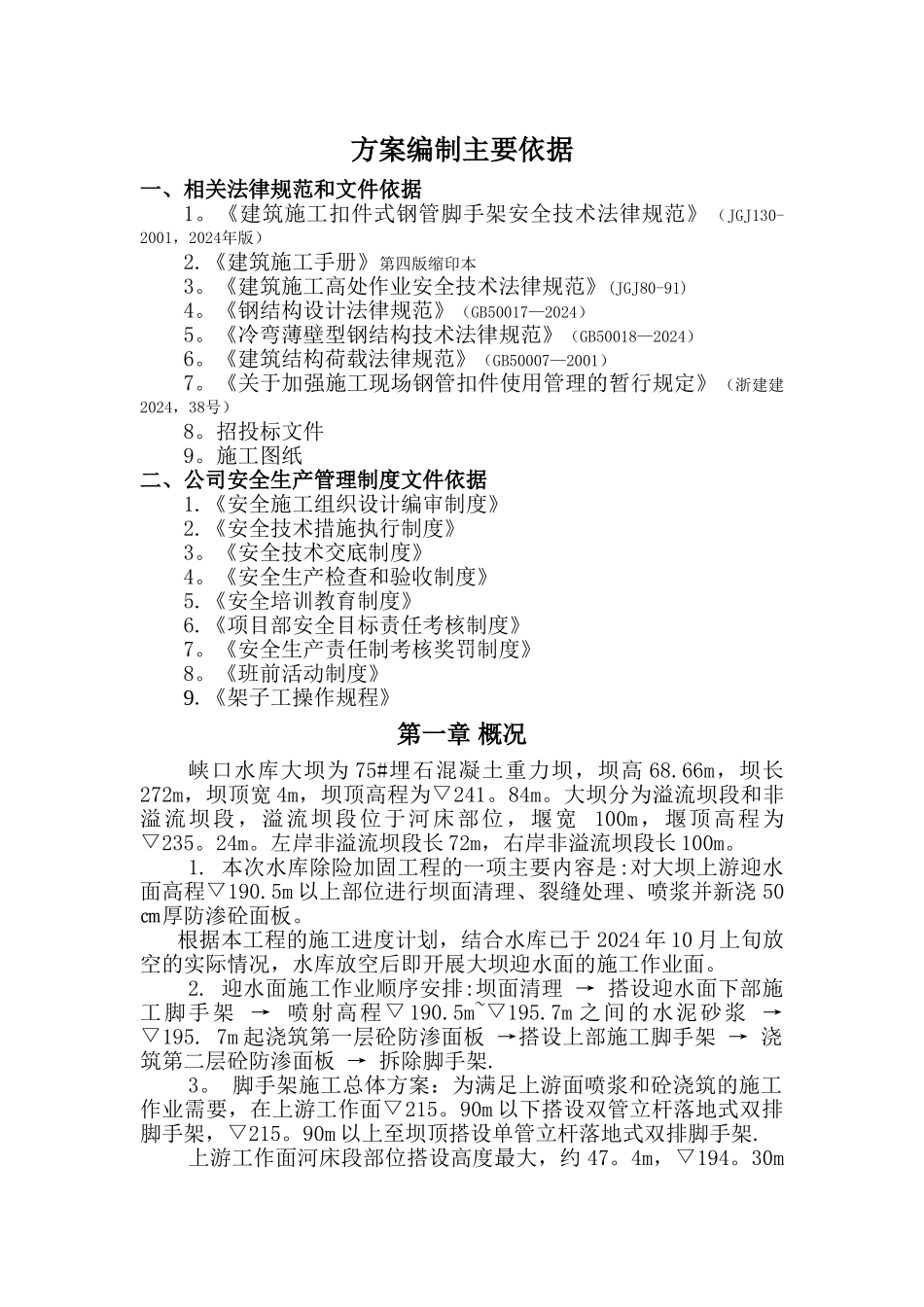

方案编制主要依据一、相关法律规范和文件依据1
《建筑施工扣件式钢管脚手架安全技术法律规范》 (JGJ130-2001,2024年版)2
《建筑施工手册》第四版缩印本3
《建筑施工高处作业安全技术法律规范》(JGJ80-91)4
《钢结构设计法律规范》(GB50017—2024)5
《冷弯薄壁型钢结构技术法律规范》(GB50018—2024)6
《建筑结构荷载法律规范》(GB50007—2001)7
《关于加强施工现场钢管扣件使用管理的暂行规定》(浙建建2024,38号)8
招投标文件9
施工图纸二、公司安全生产管理制度文件依据1
《安全施工组织设计编审制度》2
《安全技术措施执行制度》3
《安全技术交底制度》4
《安全生产检查和验收制度》5
《安全培训教育制度》6
《项目部安全目标责任考核制度》7
《安全生产责任制考核奖罚制度》8
《班前活动制度》9
《架子工操作规程》第一章 概况峡口水库大坝为 75#埋石混凝土重力坝,坝高 68
66m,坝长272m,坝顶宽 4m,坝顶高程为▽241
大坝分为溢流坝段和非溢流坝段,溢流坝段位于河床部位,堰宽 100m,堰顶高程为▽235
左岸非溢流坝段长 72m,右岸非溢流坝段长 100m
本次水库除险加固工程的一项主要内容是:对大坝上游迎水面高程▽190
5m 以上部位进行坝面清理、裂缝处理、喷浆并新浇 50㎝厚防渗砼面板
根据本工程的施工进度计划,结合水库已于 2024 年 10 月上旬放空的实际情况,水库放空后即开展大坝迎水面的施工作业面
迎水面施工作业顺序安排:坝面清理 → 搭设迎水面下部施工脚手架 → 喷射高程▽ 190
5m~▽195
7m 之间的水泥砂浆 →▽195
7m 起浇筑第一层砼防渗面板 →搭设上部施工脚手架 → 浇筑第二层砼防渗面板 → 拆除脚手架

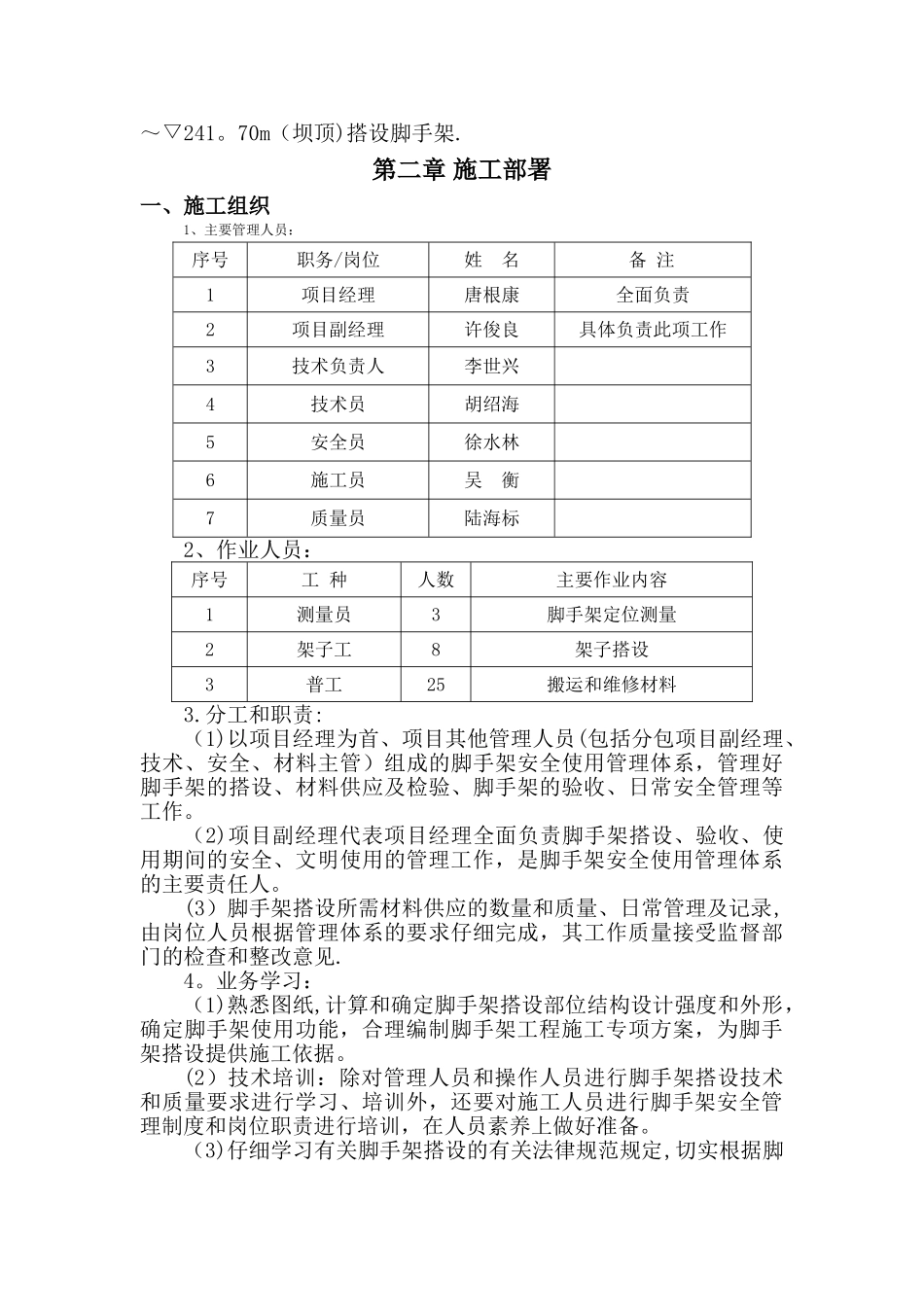

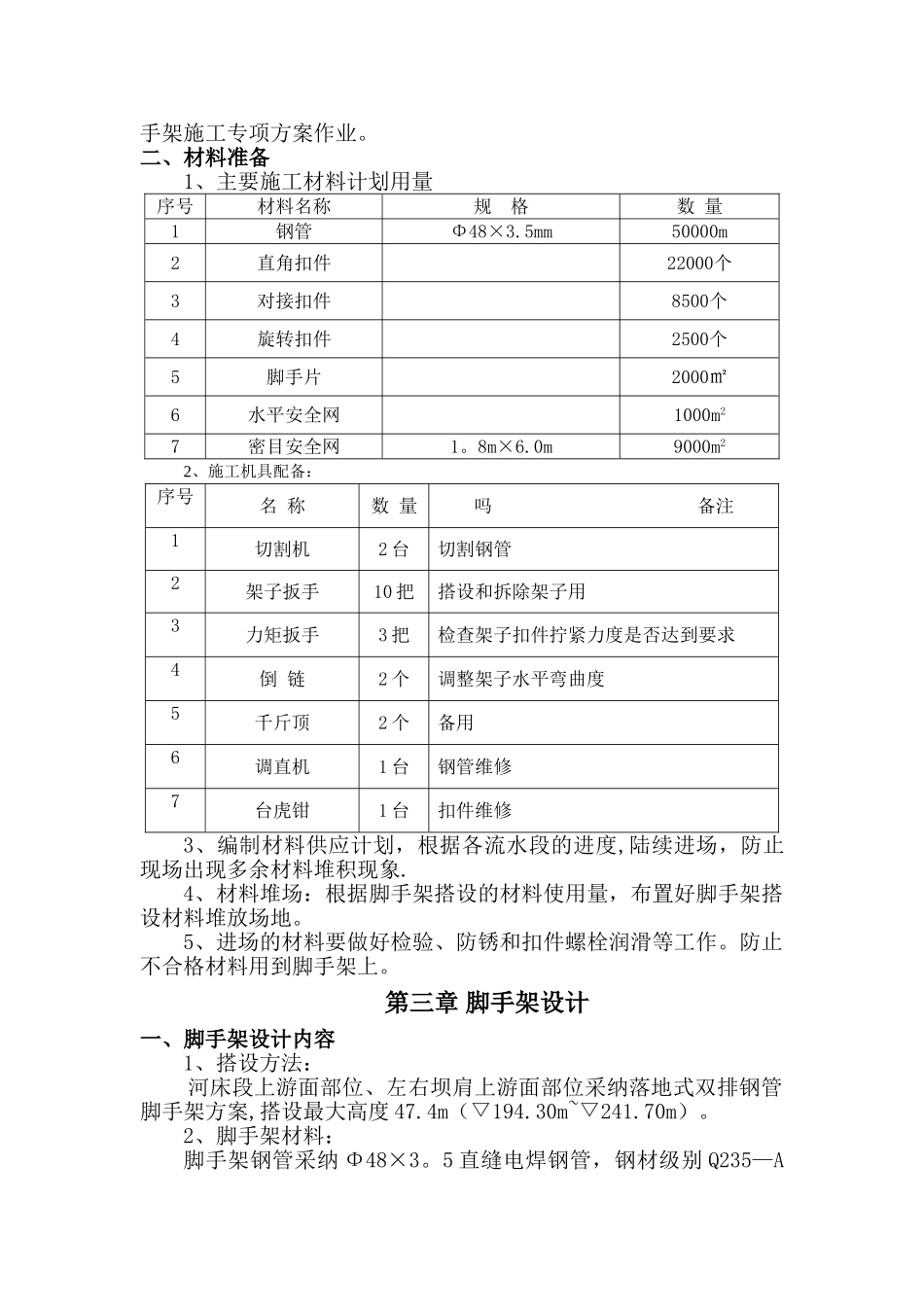

脚手架施工总体方案:为满足上游
