泰伯大道穿越锡张高速施工方案泰伯大道穿越锡张高速施工方案 编制人: 审核人: 审批人: 无锡国家高新技术产业开发区市政公用事业有限公司2024 年 5 月目 录一、工程概况二、编制依据三、道路工程施工工艺 (一)桥梁保护措施 (二)桥梁监测措施 (三)桥下土方开挖施工 四、质量控制措施五、安全文明施工一、工程概况 本交叉口为新建泰伯大道下穿锡张高速,工作内容为新建两条雨水管、一条电力管、两条信息管及快车道慢车道人行道
雨水管位于道路两侧侧分带内分别埋设 d1000 排管,埋深为 3
5 米,排管中心距离路中道路中心线 10m,距离两侧人行道边线 7
65m,雨水排管沿线与现状雨水排管接通
雨水管道采纳Ⅱ级钢筋砼承插管,采纳 Φ1500mm 圆形砖砌(非粘土砖)雨水检查井,钢筋砼管道基础均采纳 120°混凝土基础,承插管接口采纳承插橡胶圈接口;信息在道路两侧道路外绿化带内分别埋设 5×3 孔综合信息排管,埋深为 1 米,排管中心距离北侧道路边线 0
25m,距离南侧道路边线 0
电力在北侧人行道内埋设 6×3 孔电力排管,埋深为 2 米,排管中心距离人行道外边缘 2
该段道路断面为 3
15 米人行道+3
5 米非机动车道+2 米侧分带+8 米机动车道+2 米中分带+8 米机动车道+2 米侧分带+3
5 米非机动车道+3
15 米人行道
整体施工顺序:分南北半幅半幅施工,施工顺序为:先硬化北侧侧分带,养护完成后封闭南侧半幅快车道,然后开始退土外运,退土完成后先开挖南侧雨水管(土方均外运),完成后将场地外备好灰土拉至现场分层碾压回填,完成后施工南侧信息管,完成后同样填筑灰土至结构层顶,后施工道路结构层快车道及慢车道,完成后通行南侧半幅
封闭北侧道路后同样退土外运然后施工北侧雨水,完成后填筑灰土,开挖北侧电力,开挖北侧信息,完成后施工道路结构层

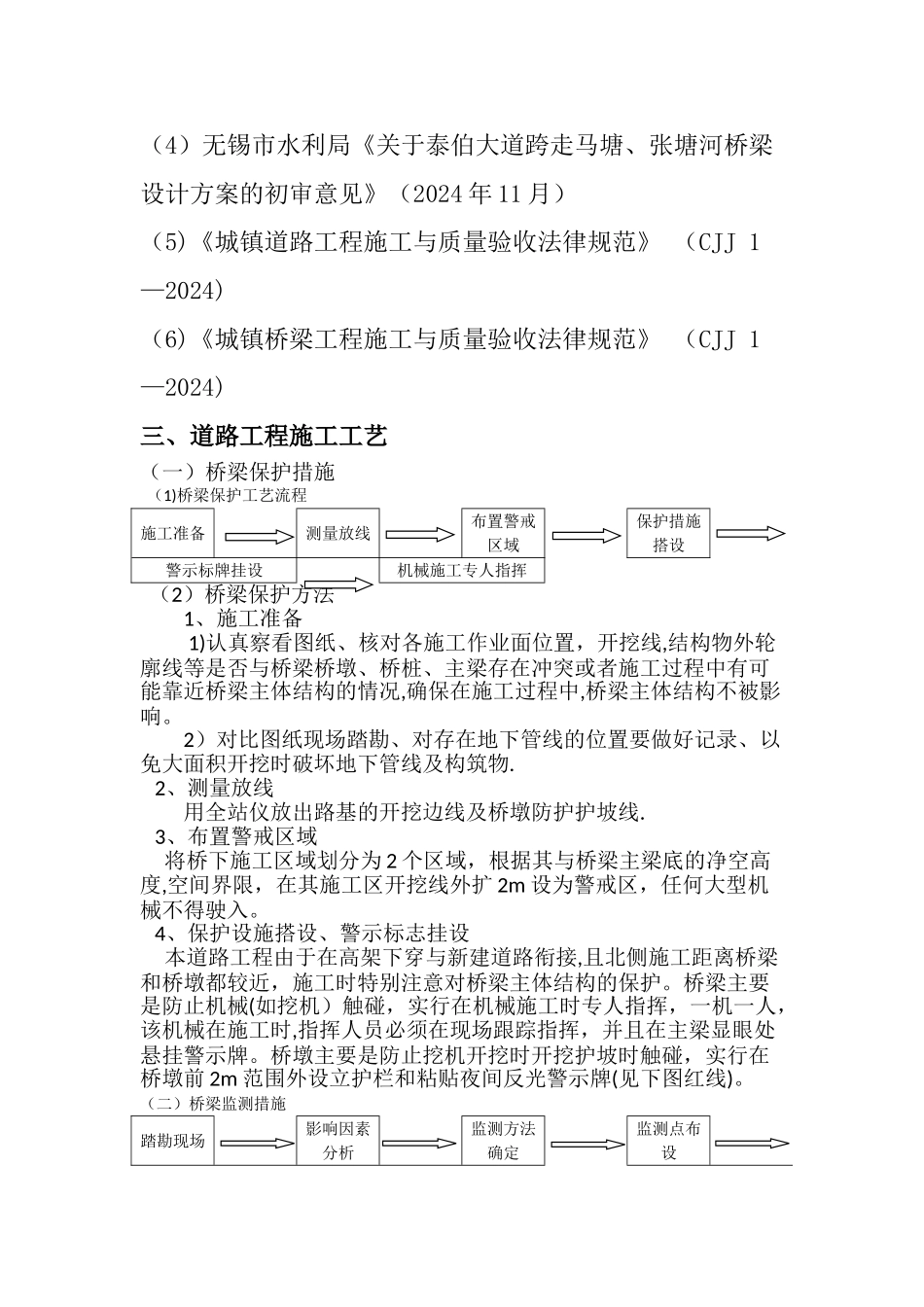

二、编制依据(1
