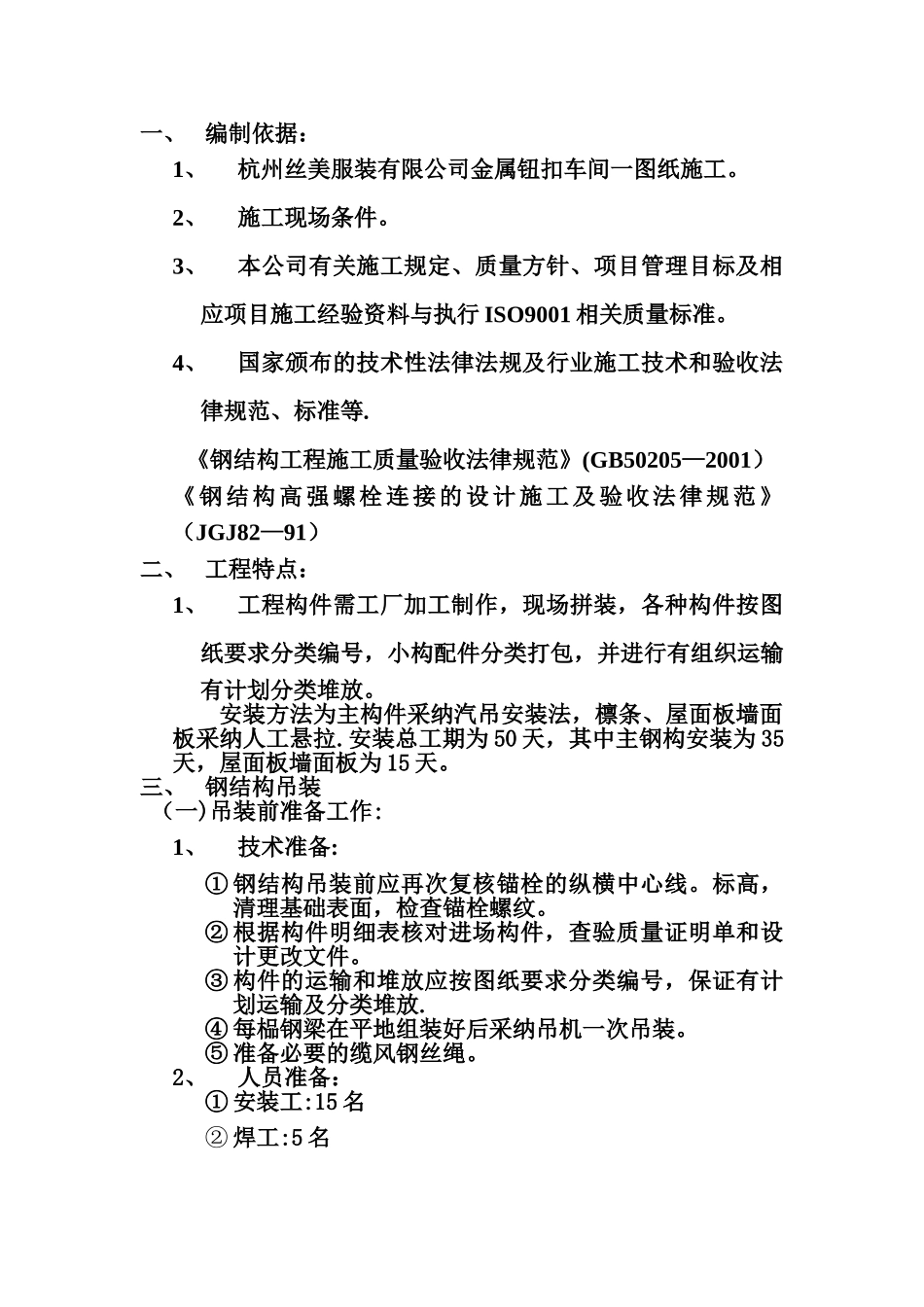

杭州丝美服装有限公司金属钮扣车间一专项安全吊装方案浙江亿邦钢构制造有限公司二 0 一一年十月杭州丝美服装有限公司金属钮扣车间一专项安全吊装方案编制: 审核: 批准: 浙江亿邦钢构制造有限公司二 0 一一年十月杭州丝美服装有限公司金属钮扣车间一专项吊装方案一、编制依据:1、杭州丝美服装有限公司金属钮扣车间一图纸施工
2、施工现场条件
3、本公司有关施工规定、质量方针、项目管理目标及相应项目施工经验资料与执行 ISO9001 相关质量标准
4、国家颁布的技术性法律法规及行业施工技术和验收法律规范、标准等
《钢结构工程施工质量验收法律规范》(GB50205—2001)《钢结构高强螺栓连接的设计施工及验收法律规范》(JGJ82—91)二、工程特点:1、工程构件需工厂加工制作,现场拼装,各种构件按图纸要求分类编号,小构配件分类打包,并进行有组织运输有计划分类堆放
安装方法为主构件采纳汽吊安装法,檩条、屋面板墙面板采纳人工悬拉
安装总工期为 50 天,其中主钢构安装为 35天,屋面板墙面板为 15 天
三、钢结构吊装 (一)吊装前准备工作:1、技术准备:① 钢结构吊装前应再次复核锚栓的纵横中心线
标高,清理基础表面,检查锚栓螺纹
② 根据构件明细表核对进场构件,查验质量证明单和设计更改文件
③ 构件的运输和堆放应按图纸要求分类编号,保证有计划运输及分类堆放
④ 每榀钢梁在平地组装好后采纳吊机一次吊装
⑤ 准备必要的缆风钢丝绳

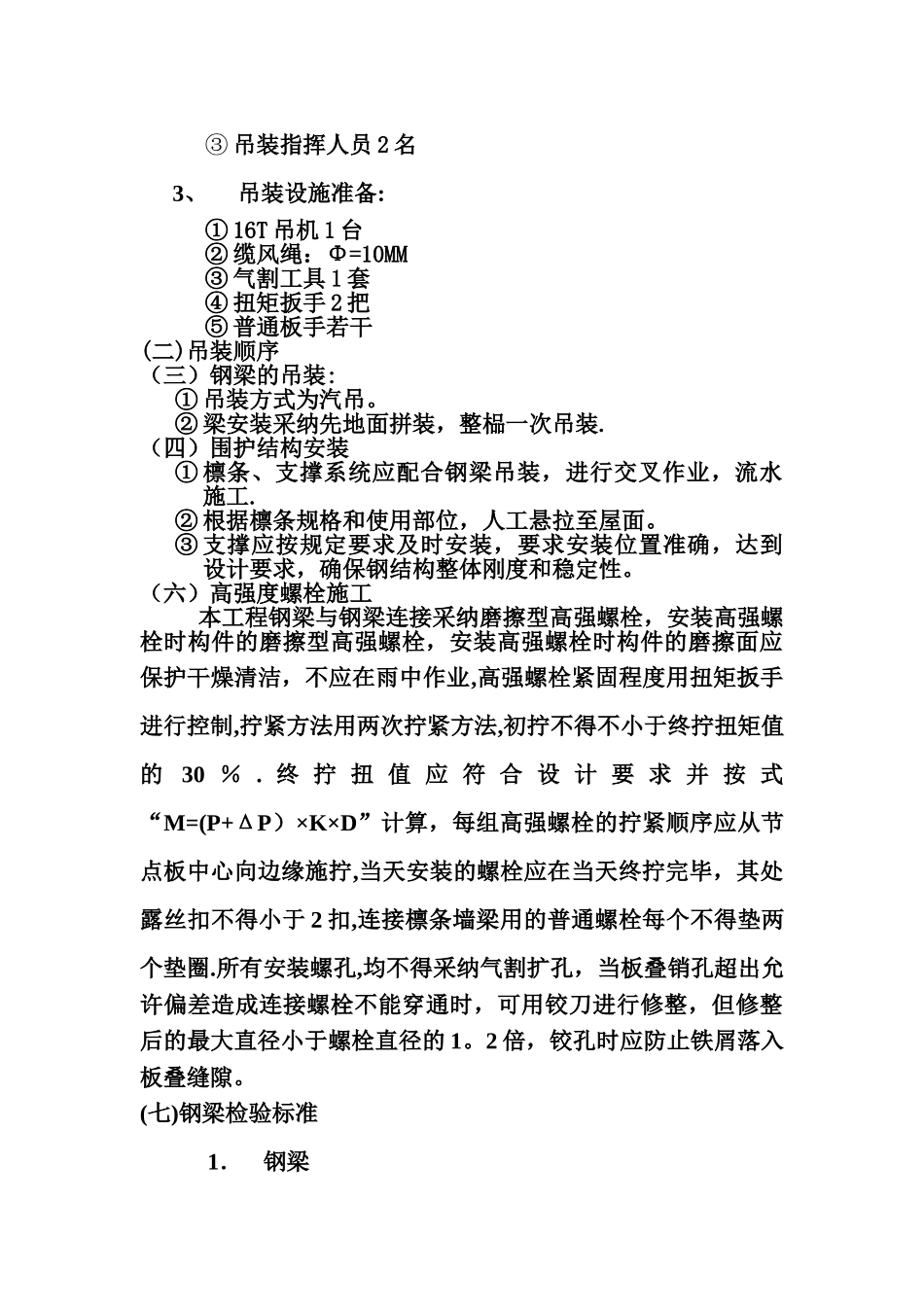

2、人员准备:① 安装工:15 名② 焊工:5 名③ 吊装指挥人员 2 名3、吊装设施准备:① 16T 吊机 1 台② 缆风绳:Φ=10MM③ 气割工具 1 套④ 扭矩扳手 2 把⑤ 普通板手若干(二)吊装顺序(三)钢梁的吊装:① 吊装方式为汽吊
② 梁安装采纳先地面拼装,整榀一次吊装
(四)围护结构安装① 檩条、支撑系统应配合钢梁吊装,进行交叉作业,流水施工
