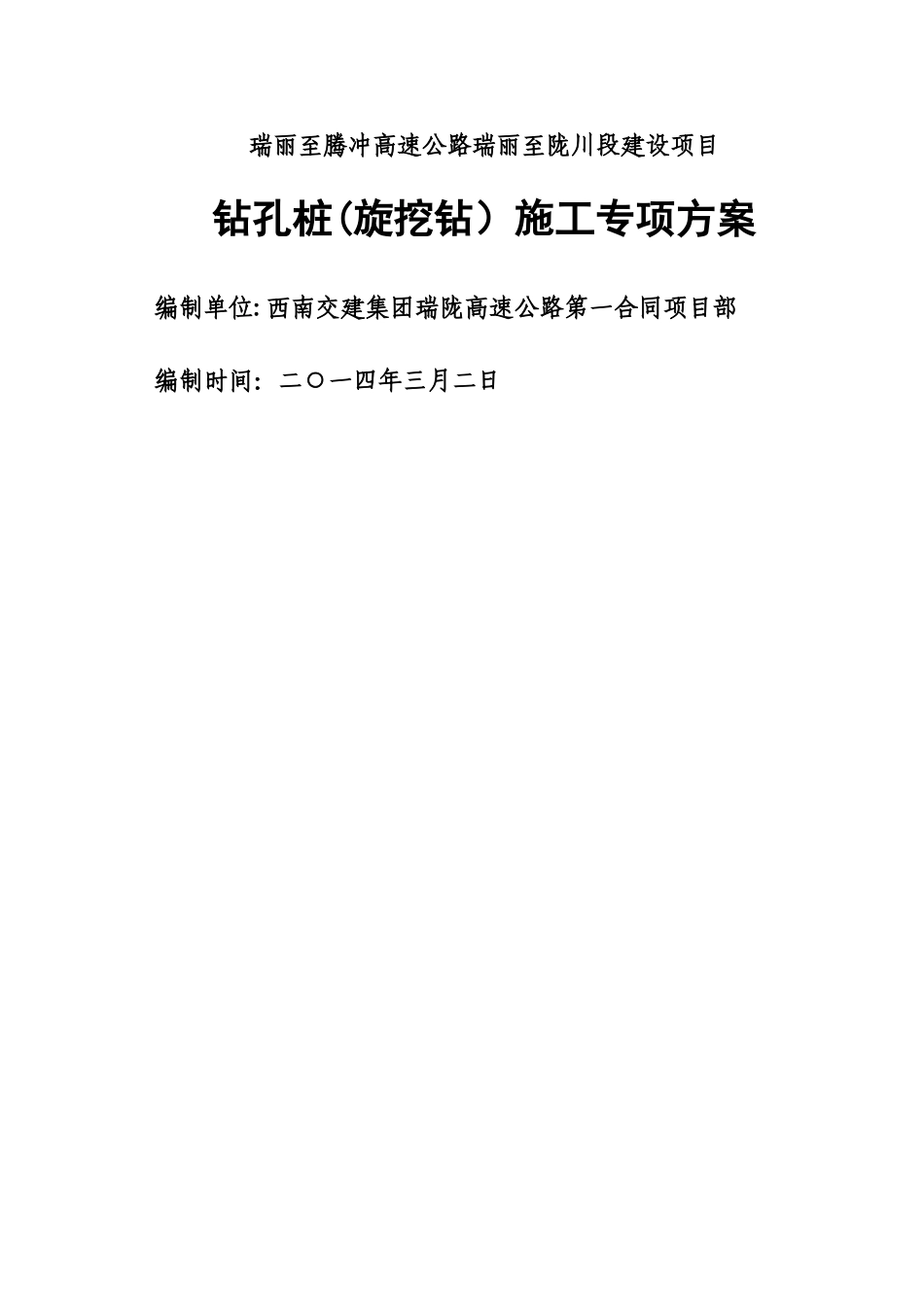

瑞丽至腾冲高速公路瑞丽至陇川段建设项目钻孔桩(旋挖钻)施工专项方案编制单位:西南交建集团瑞陇高速公路第一合同项目部编制时间:二○一四年三月二日钻孔桩(旋挖钻)施工专项方案 为了保证《中华人民共和国安全生产法》、《中华人民共和国建筑法》及有关建设工程质量、安全技术标准、法律规范的切实落实,加强建筑工程项目的质量安全生产监督管理,保障人民群众生命财产的安全,依据《建设工程安全生产管理条例)和《危险性较大工程安全专项施工方案编制及专家论证审查办法)(建质[2024]213 号)(危险性较大工程是指依据(建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并要求在施工前单独编制安全专项施工方案并经专家论证审查通过),编制一份合理完善的危险性较大工程安全专项施工方案是非常重要的
本方案主要阐述的是钻孔桩(旋挖钻)施工
一、工程概况 1、工程概况云南省瑞丽至陇川高速公路位于云南省西部瑞丽市境内;线路起点位于瑞丽市以北帕色坝岗雷附近,终点至陇川县,全长 19
本标段为第一合同段,起讫里程为 K0+000~K6+017
05,全长 6
01705km
该段共有大桥 4 座,中桥 5 座
2、施工平面布置 瑞陇高速公路第一合同段 ZXK0+740、ZCK0+295、ZA2K1+385 桥桩基施工均涉及旋挖钻钻孔施工,桩基总计 112 棵,平均桩长 38m 左右

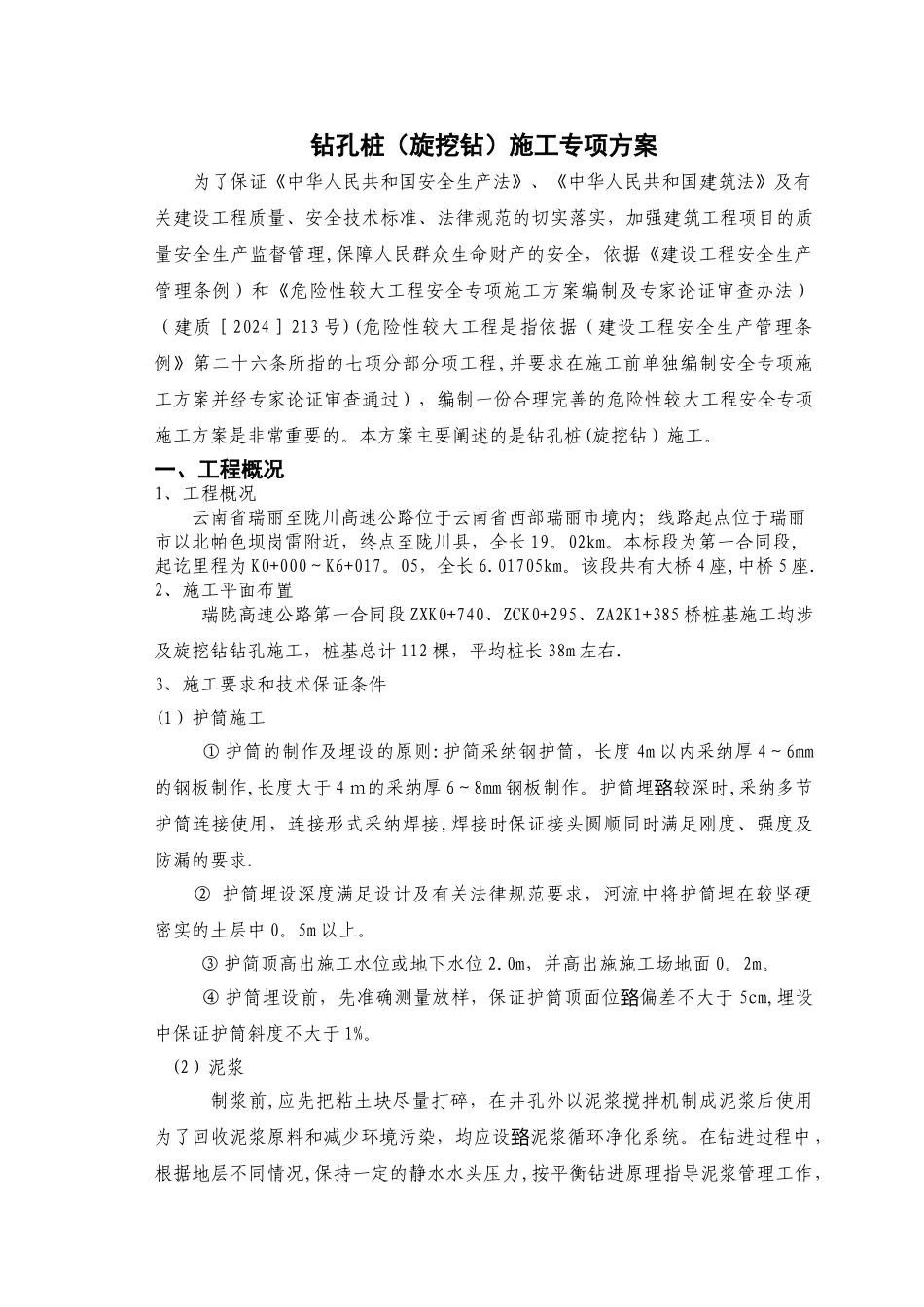

3、施工要求和技术保证条件(1)护筒施工 ① 护筒的制作及埋设的原则:护简采纳钢护筒,长度 4m 以内采纳厚 4~6mm的钢板制作,长度大于 4 m的采纳厚 6~8mm 钢板制作
护筒埋较深时臵,采纳多节护筒连接使用,连接形式采纳焊接,焊接时保证接头圆顺同时满足刚度、强度及防漏的要求
② 护筒埋设深度满足设计及有关法律规范要求,河流中将护筒埋在较坚硬密实的土层中 0
③ 护简顶高出施工水位或地下水位
