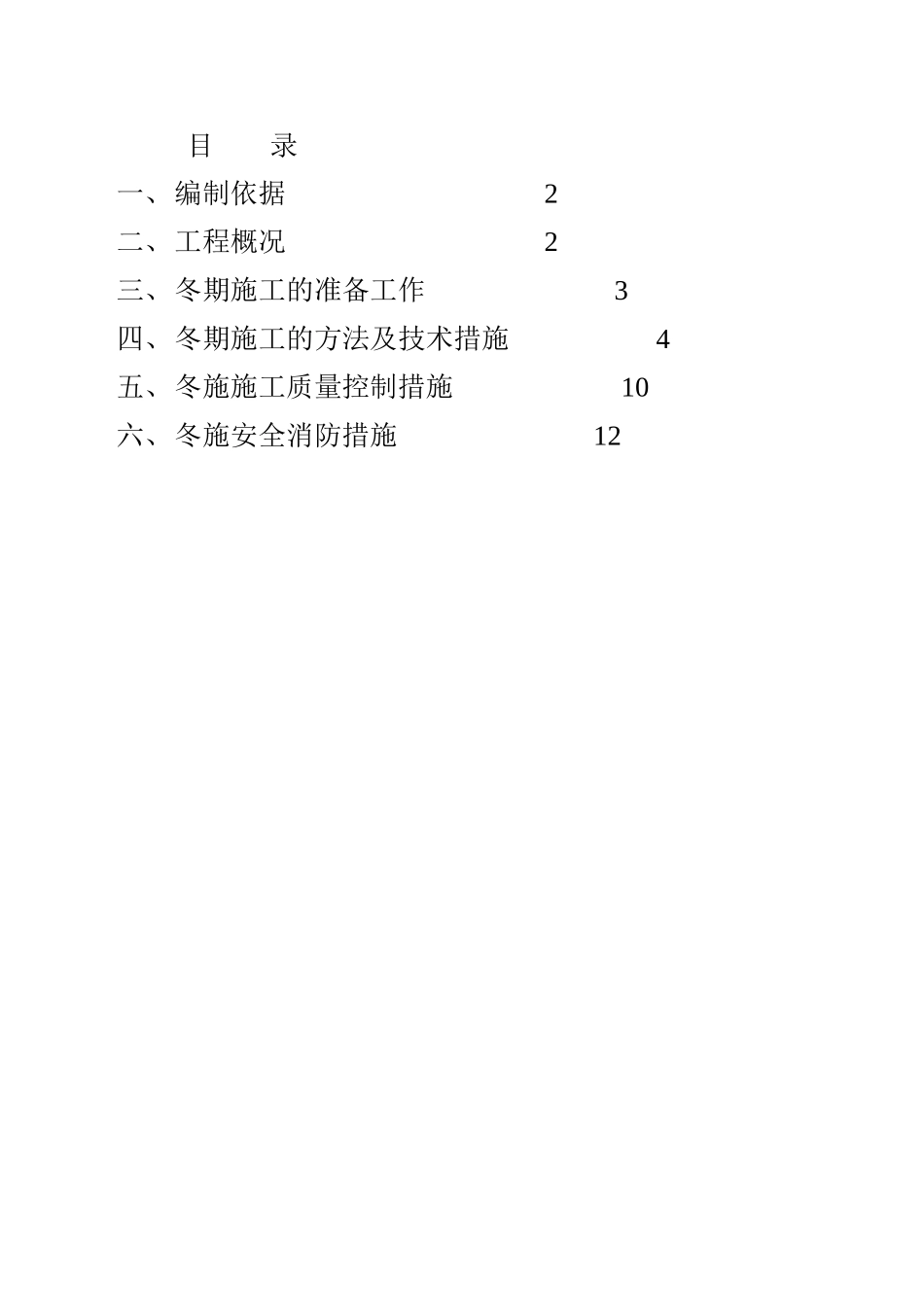

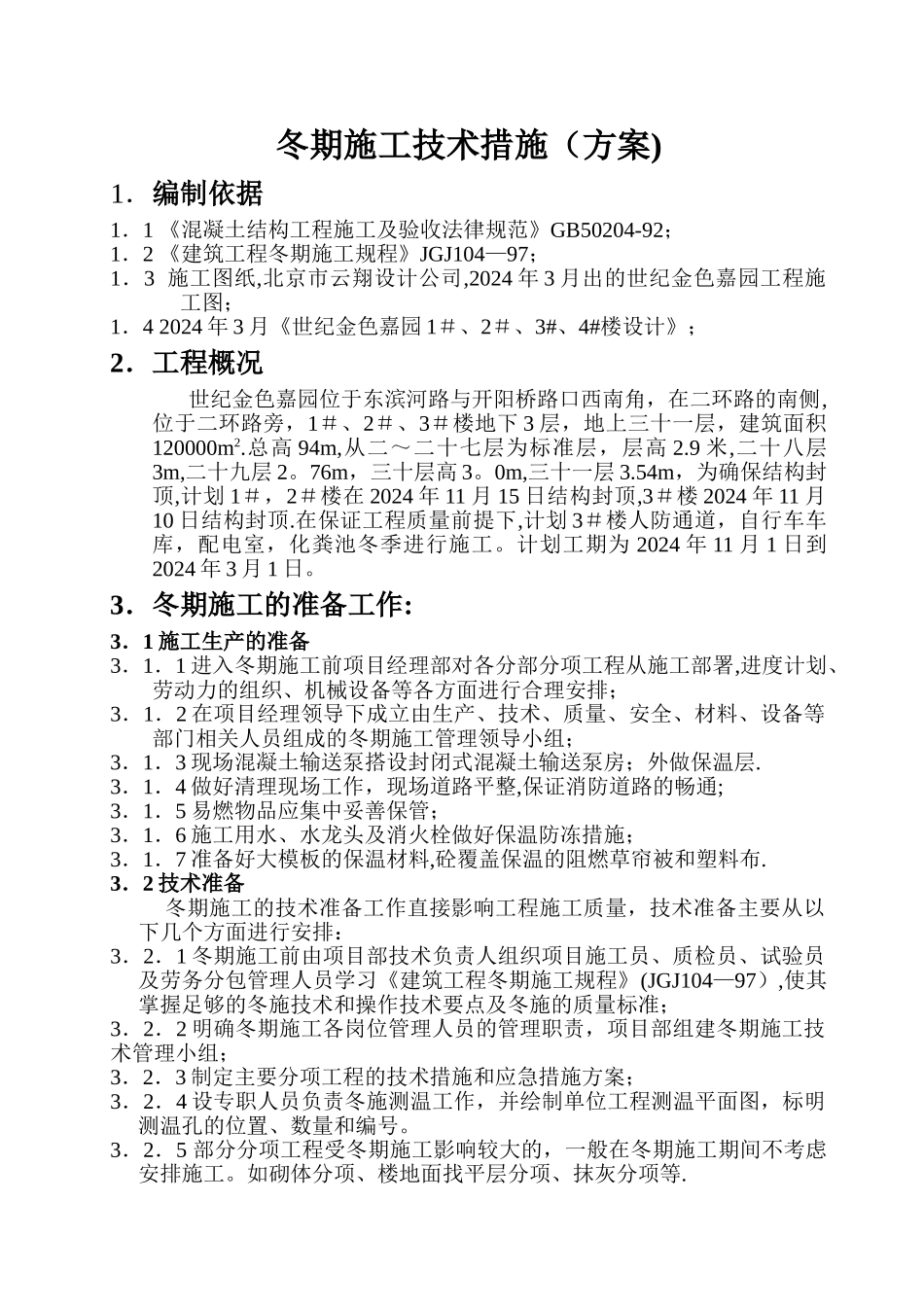

目 录一、编制依据 2二、工程概况 2三、冬期施工的准备工作 3四、冬期施工的方法及技术措施 4五、冬施施工质量控制措施 10六、冬施安全消防措施 12冬期施工技术措施(方案)1.编制依据1.1 《混凝土结构工程施工及验收法律规范》GB50204-92;1.2 《建筑工程冬期施工规程》JGJ104—97;1.3 施工图纸,北京市云翔设计公司,2024 年 3 月出的世纪金色嘉园工程施工图;1.4 2024 年 3 月《世纪金色嘉园 1#、2#、3#、4#楼设计》;2.工程概况世纪金色嘉园位于东滨河路与开阳桥路口西南角,在二环路的南侧,位于二环路旁,1#、2#、3#楼地下 3 层,地上三十一层,建筑面积120000m2
总高 94m,从二~二十七层为标准层,层高 2
9 米,二十八层3m,二十九层 2
76m,三十层高 3
0m,三十一层 3
54m,为确保结构封顶,计划 1#,2#楼在 2024 年 11 月 15 日结构封顶,3#楼 2024 年 11 月10 日结构封顶
在保证工程质量前提下,计划 3#楼人防通道,自行车车库,配电室,化粪池冬季进行施工
计划工期为 2024 年 11 月 1 日到2024 年 3 月 1 日

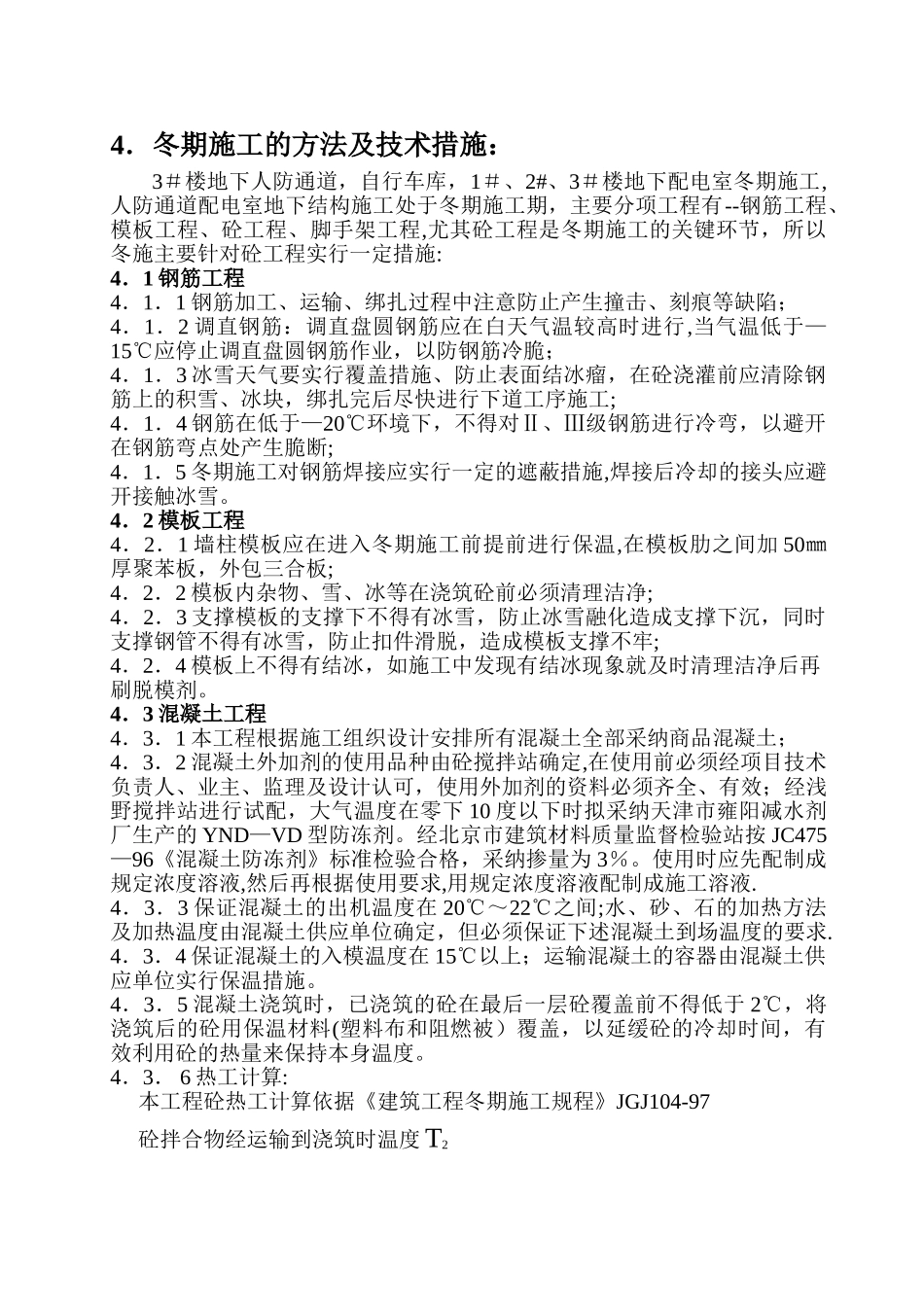

3.冬期施工的准备工作:3.1 施工生产的准备3.1.1 进入冬期施工前项目经理部对各分部分项工程从施工部署,进度计划、劳动力的组织、机械设备等各方面进行合理安排;3.1.2 在项目经理领导下成立由生产、技术、质量、安全、材料、设备等部门相关人员组成的冬期施工管理领导小组;3.1.3 现场混凝土输送泵搭设封闭式混凝土输送泵房;外做保温层
3.1.4 做好清理现场工作,现场道路平整,保证消防道路的畅通;3.1.5 易燃物品应集中妥善保管;3.1.6 施工用水、水龙头及消火栓做好保温防冻措施;3.1.7 准备好大模板的保温材料,砼覆盖保温的阻燃草帘被和
