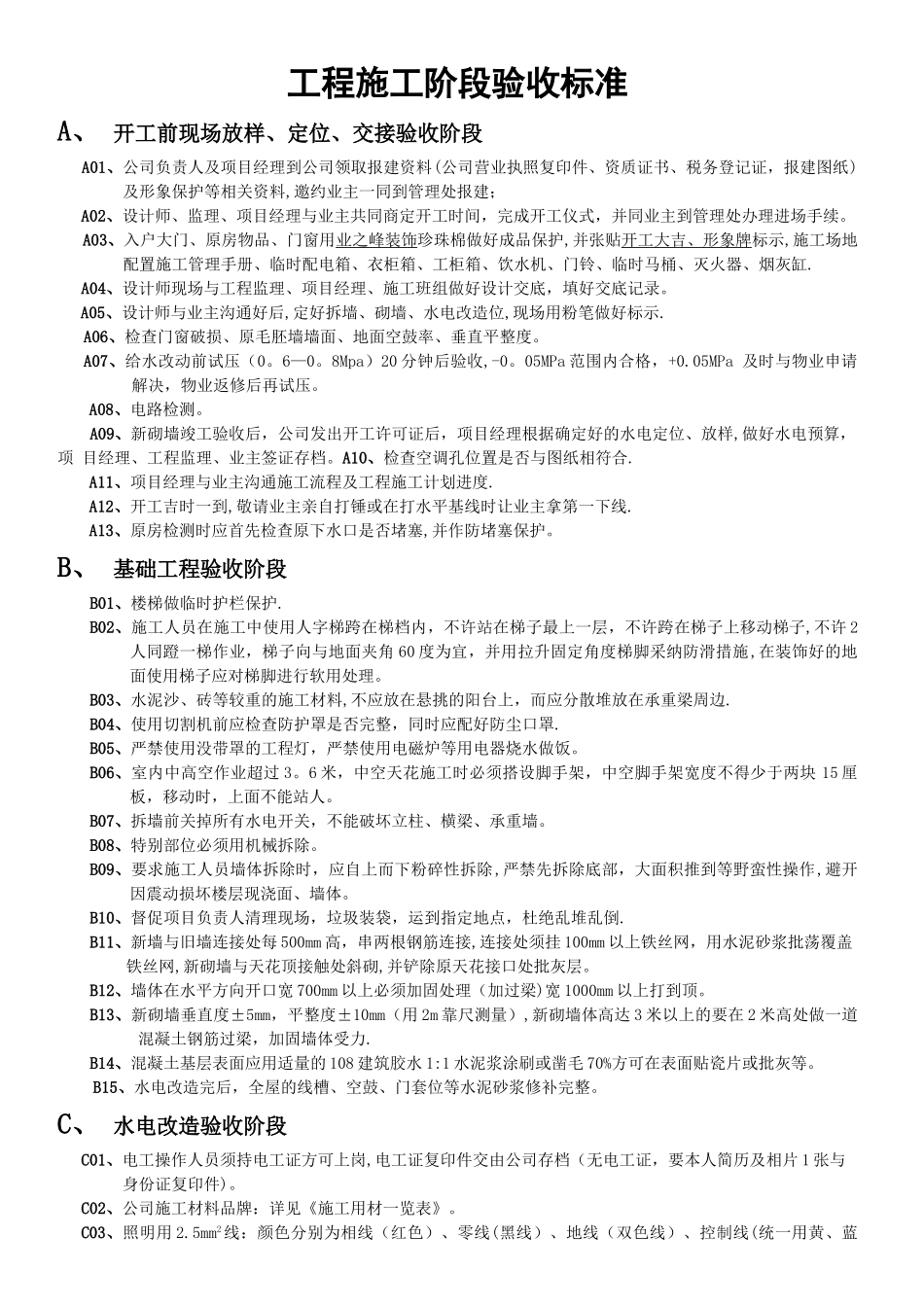

工程施工阶段验收标准A、 开工前现场放样、定位、交接验收阶段A01、公司负责人及项目经理到公司领取报建资料(公司营业执照复印件、资质证书、税务登记证,报建图纸)及形象保护等相关资料,邀约业主一同到管理处报建;A02、设计师、监理、项目经理与业主共同商定开工时间,完成开工仪式,并同业主到管理处办理进场手续
A03、入户大门、原房物品、门窗用业之峰装饰珍珠棉做好成品保护,并张贴开工大吉、形象牌标示,施工场地配置施工管理手册、临时配电箱、衣柜箱、工柜箱、饮水机、门铃、临时马桶、灭火器、烟灰缸
A04、设计师现场与工程监理、项目经理、施工班组做好设计交底,填好交底记录
A05、设计师与业主沟通好后,定好拆墙、砌墙、水电改造位,现场用粉笔做好标示
A06、检查门窗破损、原毛胚墙墙面、地面空鼓率、垂直平整度
A07、给水改动前试压(0
8Mpa)20 分钟后验收,-0
05MPa 范围内合格,+0
05MPa 及时与物业申请解决,物业返修后再试压
A08、电路检测
A09、新砌墙竣工验收后,公司发出开工许可证后,项目经理根据确定好的水电定位、放样,做好水电预算, 项 目经理、工程监理、业主签证存档
A10、检查空调孔位置是否与图纸相符合
A11、项目经理与业主沟通施工流程及工程施工计划进度
A12、开工吉时一到,敬请业主亲自打锤或在打水平基线时让业主拿第一下线
A13、原房检测时应首先检查原下水口是否堵塞,并作防堵塞保护
B、 基础工程验收阶段B01、楼梯做临时护栏保护
B02、施工人员在施工中使用人字梯跨在梯档内,不许站在梯子最上一层,不许跨在梯子上移动梯子,不许 2人同蹬一梯作业,梯子向与地面夹角 60 度为宜,并用拉升固定角度梯脚采纳防滑措施,在装饰好的地面使用梯子应对梯脚进行软用处理
B03、水泥沙、砖等较重的施工材料,不应放在悬挑的阳台上,而应分散堆放在承重梁周边
