目录1、工程概况2、施工区域平面布置3、冷却塔施工主要施程序4、工程质量保证措施5、安全管理6、施工技术管理7、施工人员组织8、主要施工料具9、施工综合进度10、文明施工主要措施11、冬雨季施工措施1 工程概况东营金岭化工 2×300MW 热电厂新建工程 1#双曲线自然通风冷却塔, 冷却塔淋水面积为 5000㎡

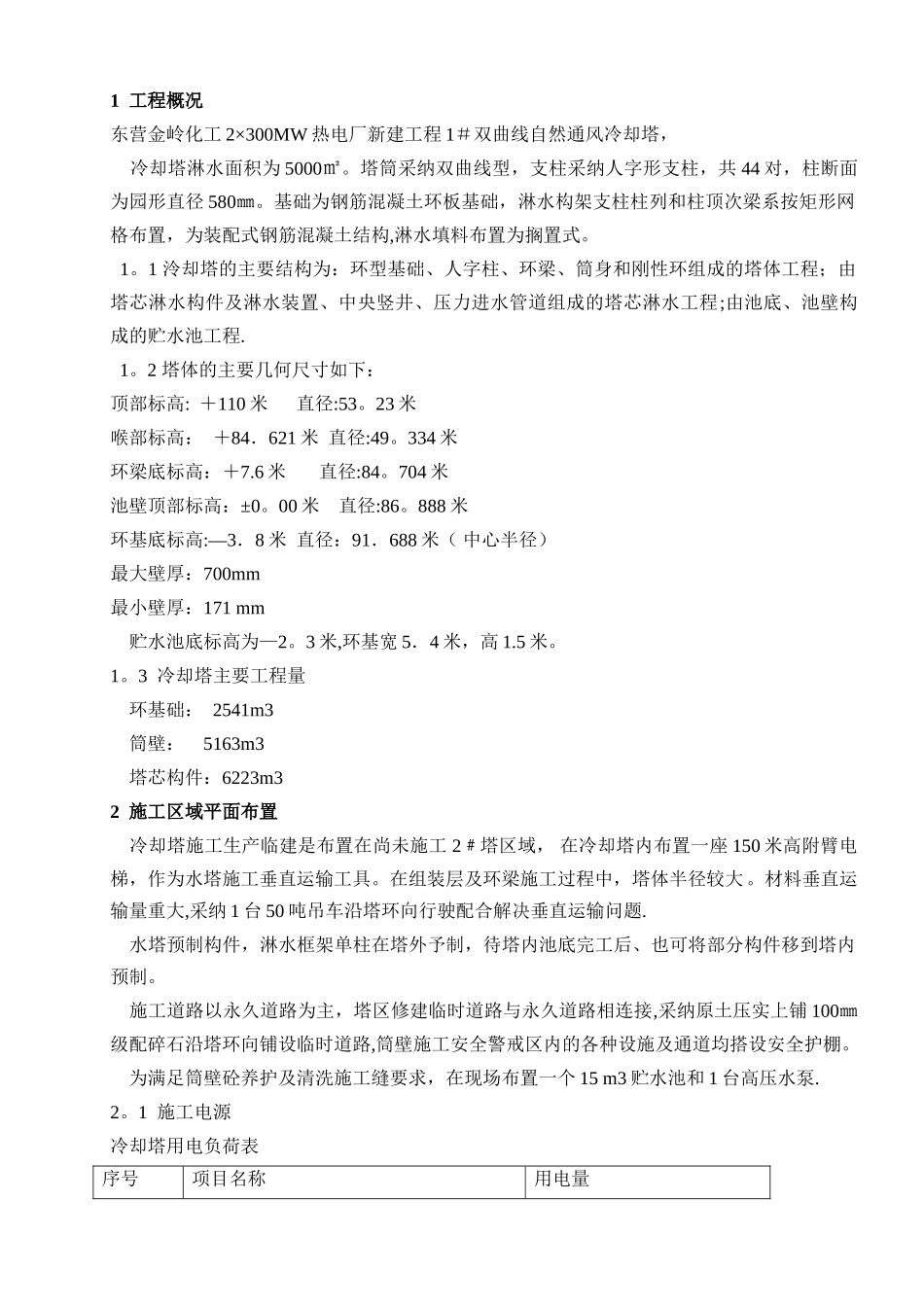

塔筒采纳双曲线型,支柱采纳人字形支柱,共 44 对,柱断面为园形直径 580㎜
基础为钢筋混凝土环板基础,淋水构架支柱柱列和柱顶次梁系按矩形网格布置,为装配式钢筋混凝土结构,淋水填料布置为搁置式
1 泠却塔的主要结构为:环型基础、人字柱、环梁、筒身和刚性环组成的塔体工程;由塔芯淋水构件及淋水装置、中央竖井、压力进水管道组成的塔芯淋水工程;由池底、池壁构成的贮水池工程
2 塔体的主要几何尺寸如下:顶部标高: +110 米 直径:53
23 米喉部标高: +84.621 米 直径:49
334 米环梁底标高:+7
6 米 直径:84
704 米池壁顶部标高:±0
00 米 直径:86
888 米环基底标高:—3.8 米 直径:91.688 米( 中心半径)最大壁厚:700mm最小壁厚:171 mm 贮水池底标高为—2
3 米,环基宽 5.4 米,高 1
3 冷却塔主要工程量 环基础: 2541m3 筒壁: 5163m3 塔芯构件:6223m32 施工区域平面布置 冷却塔施工生产临建是布置在尚未施工 2﹟塔区域, 在冷却塔内布置一座 150 米高附臂电梯,作为水塔施工垂直运输工具
在组装层及环梁施工过程中,塔体半径较大
材料垂直运输量重大,采纳 1 台 50 吨吊车沿塔环向行驶配合解决垂直运输问题
水塔预制构件,淋水框架单柱在塔外予制,待塔内池底完工后、也可将部分构件移到塔内预制
施工道路以永久道路为主,塔区修建临时道路与永久道路相连接,采纳
