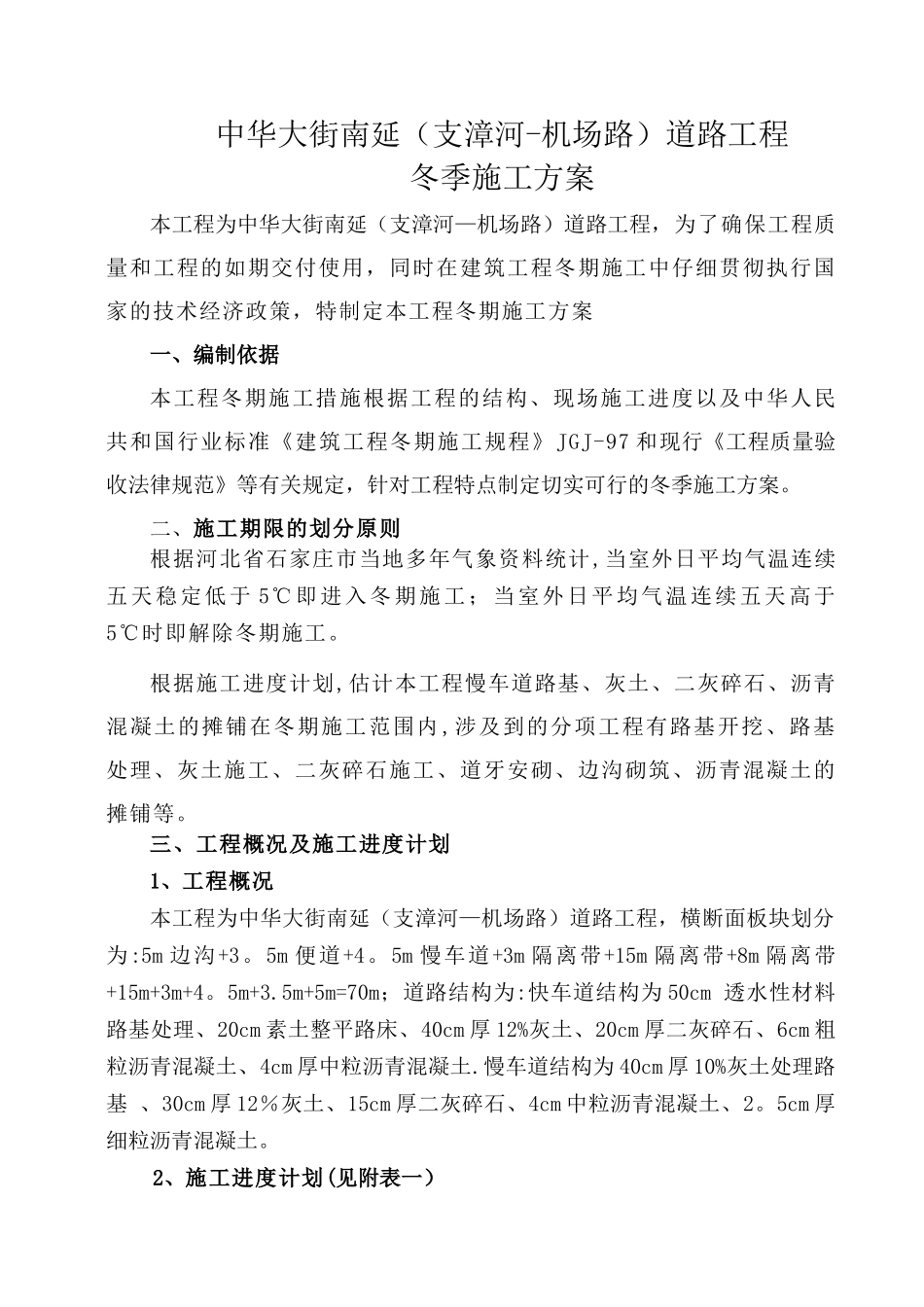

中华大街南延(支漳河-机场路)道路工程冬季施工方案本工程为中华大街南延(支漳河—机场路)道路工程,为了确保工程质量和工程的如期交付使用,同时在建筑工程冬期施工中仔细贯彻执行国家的技术经济政策,特制定本工程冬期施工方案一、编制依据本工程冬期施工措施根据工程的结构、现场施工进度以及中华人民共和国行业标准《建筑工程冬期施工规程》JGJ-97 和现行《工程质量验收法律规范》等有关规定,针对工程特点制定切实可行的冬季施工方案
二、施工期限的划分原则根据河北省石家庄市当地多年气象资料统计,当室外日平均气温连续五天稳定低于 5℃即进入冬期施工;当室外日平均气温连续五天高于5℃时即解除冬期施工
根据施工进度计划,估计本工程慢车道路基、灰土、二灰碎石、沥青混凝土的摊铺在冬期施工范围内 ,涉及到的分项工程有路基开挖、路基处理、灰土施工、二灰碎石施工、道牙安砌、边沟砌筑、沥青混凝土的摊铺等
三、工程概况及施工进度计划1、工程概况本工程为中华大街南延(支漳河—机场路)道路工程,横断面板块划分为:5m 边沟+3
5m 便道+4
5m 慢车道+3m 隔离带+15m 隔离带+8m 隔离带+15m+3m+4
5m+5m=70m;道路结构为:快车道结构为 50cm 透水性材料路基处理、20cm 素土整平路床、40cm 厚 12%灰土、20cm 厚二灰碎石、6cm 粗粒沥青混凝土、4cm 厚中粒沥青混凝土
慢车道结构为 40cm 厚 10%灰土处理路基 、30cm 厚 12%灰土、15cm 厚二灰碎石、4cm 中粒沥青混凝土、2
5cm 厚细粒沥青混凝土
2、施工进度计划(见附表一)四、分项工程施工方案及主要技术措施1、挖方路基冬季施工: 中华南目前的挖方路基就剩下磁县段 900 米的慢车道
假如本段路基开挖进入冬季我们将预先掌握气象变化及时作好防冻工作,在施工现场周围实行有效的防冻、防滑措施
