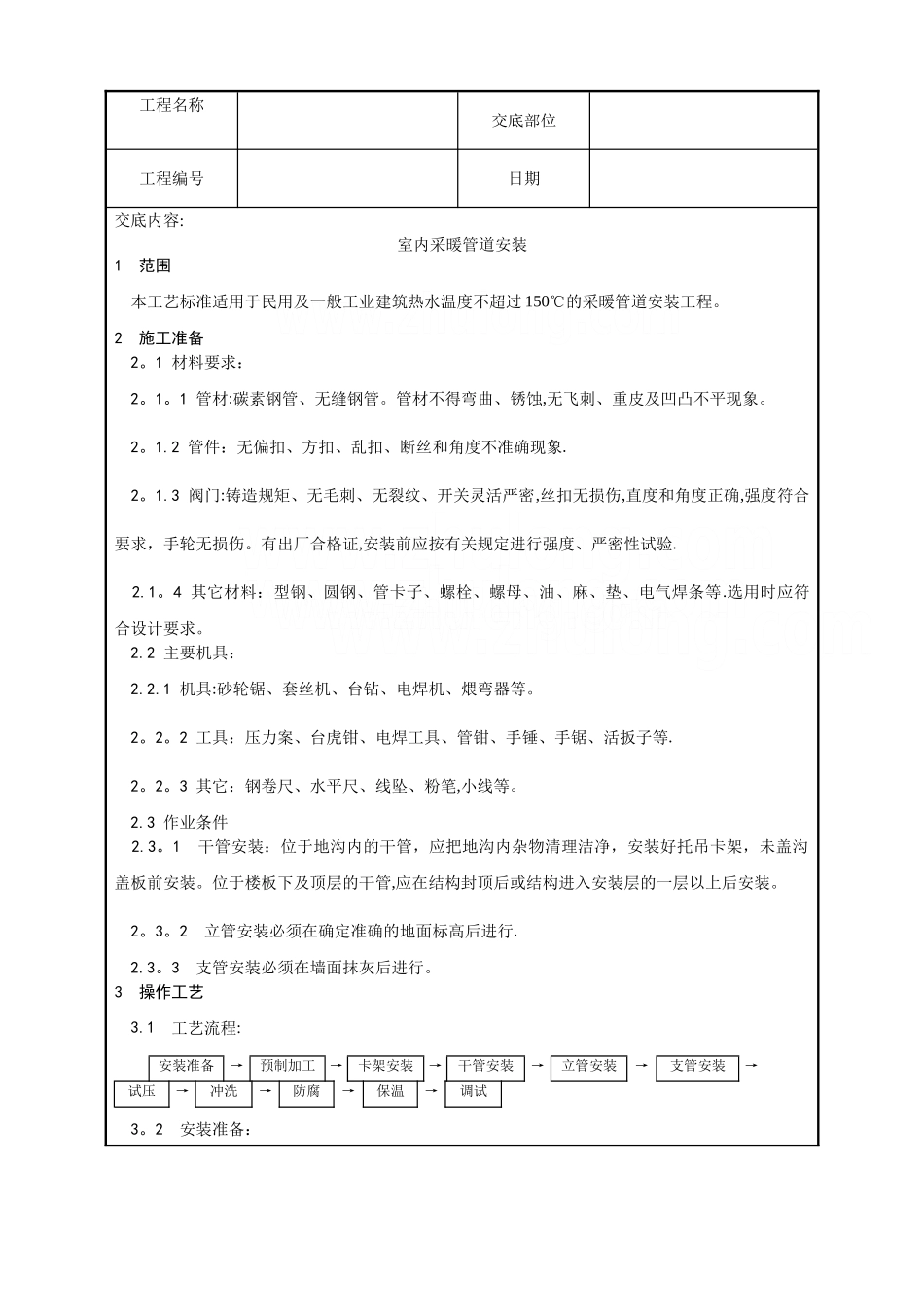

工程名称交底部位工程编号日期交底内容:室内采暖管道安装1 范围 本工艺标准适用于民用及一般工业建筑热水温度不超过 150℃的采暖管道安装工程。2 施工准备 2。1 材料要求: 2。1。1 管材:碳素钢管、无缝钢管。管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。 2。1.2 管件:无偏扣、方扣、乱扣、断丝和角度不准确现象. 2。1.3 阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤。有出厂合格证,安装前应按有关规定进行强度、严密性试验. 2.1。4 其它材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等.选用时应符合设计要求。 2.2 主要机具: 2.2.1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。 2。2。2 工具:压力案、台虎钳、电焊工具、管钳、手锤、手锯、活扳子等. 2。2。3 其它:钢卷尺、水平尺、线坠、粉笔,小线等。 2.3 作业条件 2.3。1 干管安装:位于地沟内的干管,应把地沟内杂物清理洁净,安装好托吊卡架,未盖沟盖板前安装。位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装。 2。3。2 立管安装必须在确定准确的地面标高后进行. 2.3。3 支管安装必须在墙面抹灰后进行。3 操作工艺 3.1 工艺流程:安装准备→预制加工→卡架安装→干管安装→立管安装→支管安装→试压→冲洗→防腐→保温→调试 3。2 安装准备:工程名称交底部位工程编号日期 3.2.1 仔细熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件。 3。2。2 按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点。预留口、坐标位置等. 3.3 干管安装: 3.3.1 按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸,按环路分组编号,码放整齐. 3.3.2 安装卡架,按设计要求或规定间距安装。吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定.安装托架上的管道时,先把管就位在托架上,把第一节管装好 U 形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓. 3。3.3 干管安装应从进户或分支路点开始,装管前要检查管腔并清理洁净。在丝头处涂好铅油缠好麻,一人在末端扶平管道,一人在接口处把管相对固定对准丝扣,慢慢转动入扣,用一把管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时...
