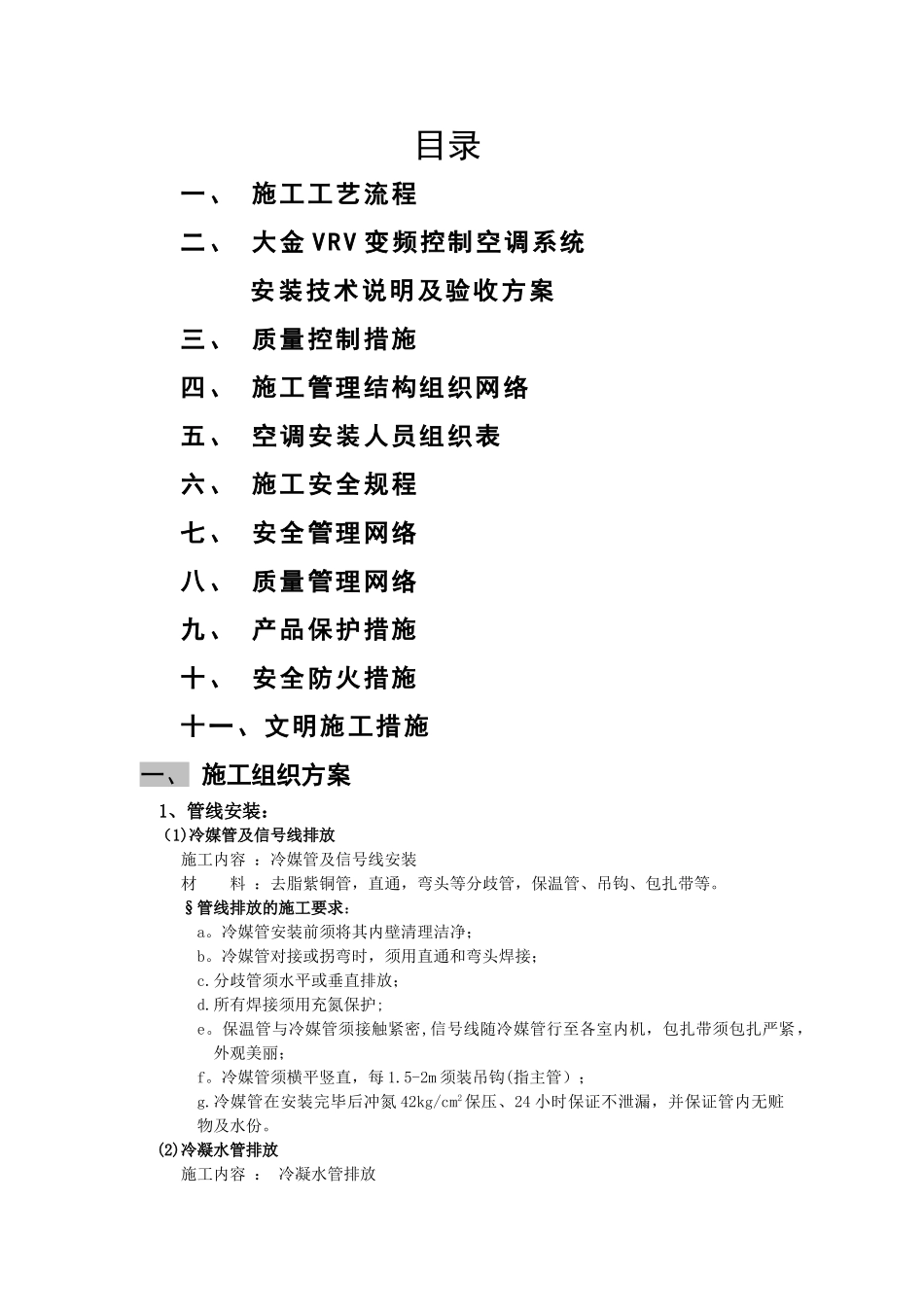

3)施工组织计划 目录一、 施工工艺流程二、 大金 VRV 变频控制空调系统安装技术说明及验收方案三、 质量控制措施四、 施工管理结构组织网络五、 空调安装人员组织表六、 施工安全规程七、 安全管理网络八、 质量管理网络九、 产品保护措施十、 安全防火措施十一、文明施工措施一、 施工组织方案1、管线安装:(1)冷媒管及信号线排放施工内容 :冷媒管及信号线安装 材 料 :去脂紫铜管,直通,弯头等分歧管,保温管、吊钩、包扎带等
§管线排放的施工要求:a
冷媒管安装前须将其内壁清理洁净;b
冷媒管对接或拐弯时,须用直通和弯头焊接;c
分歧管须水平或垂直排放;d
所有焊接须用充氮保护;e
保温管与冷媒管须接触紧密,信号线随冷媒管行至各室内机,包扎带须包扎严紧,外观美丽;f
冷媒管须横平竖直,每 1
5-2m 须装吊钩(指主管);g
冷媒管在安装完毕后冲氮 42kg/cm2保压、24 小时保证不泄漏,并保证管内无赃物及水份

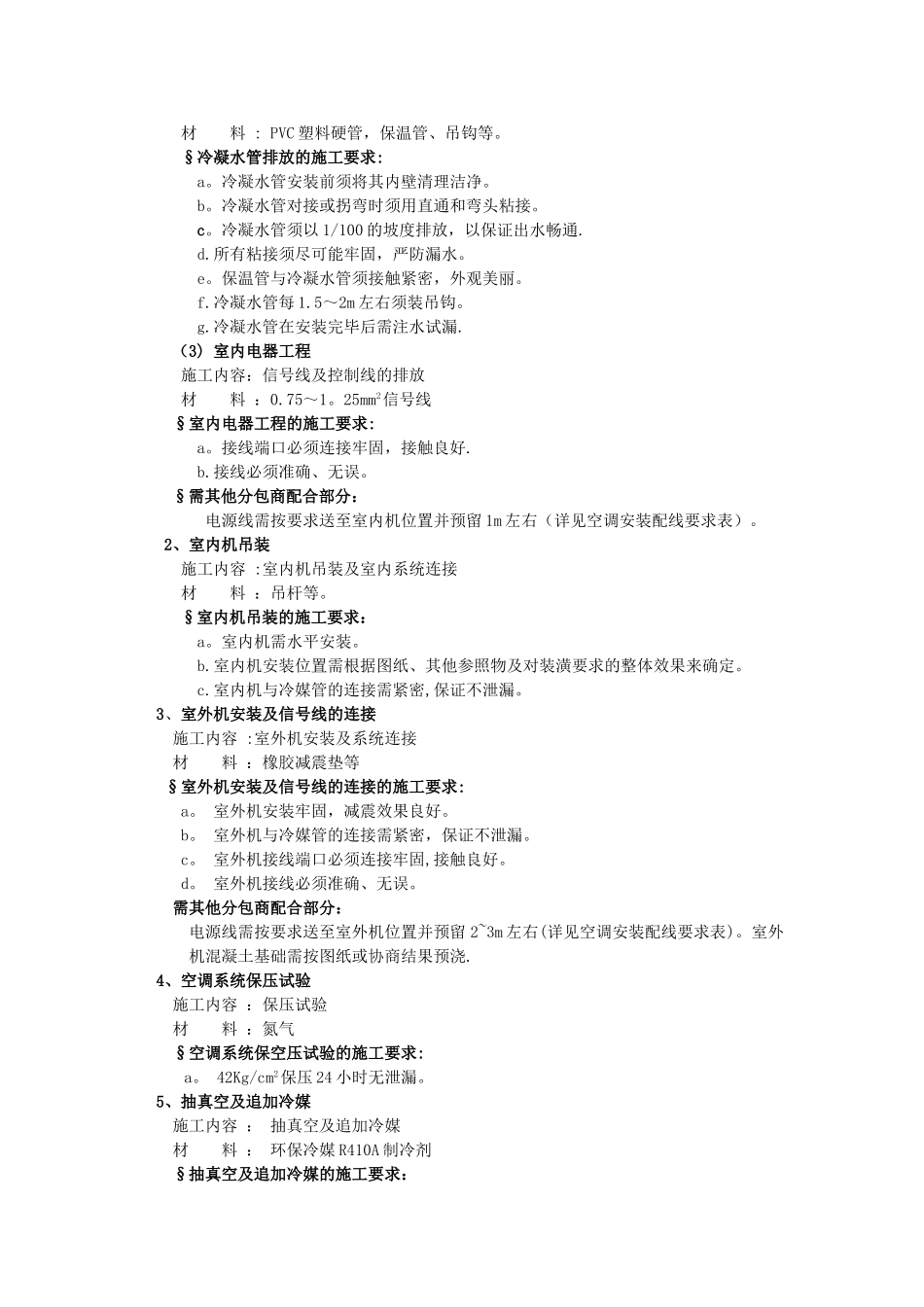

(2)冷凝水管排放施工内容 : 冷凝水管排放 材 料 : PVC 塑料硬管,保温管、吊钩等
§冷凝水管排放的施工要求:a
冷凝水管安装前须将其内壁清理洁净
冷凝水管对接或拐弯时须用直通和弯头粘接
冷凝水管须以 1/100 的坡度排放,以保证出水畅通
所有粘接须尽可能牢固,严防漏水
保温管与冷凝水管须接触紧密,外观美丽
冷凝水管每 1
5~2m 左右须装吊钩
冷凝水管在安装完毕后需注水试漏
(3) 室内电器工程施工内容:信号线及控制线的排放 材 料 :0
25mm2信号线§室内电器工程的施工要求:a
接线端口必须连接牢固,接触良好
接线必须准确、无误
§需其他分包商配合部分:电源线需按要求送至室内机位置并预留 1m 左右(详见空调安装配线要求表)
2、室内机吊装施工内容 :室内机吊装及室内系统连接 材 料 :吊杆等
§室内机吊装
