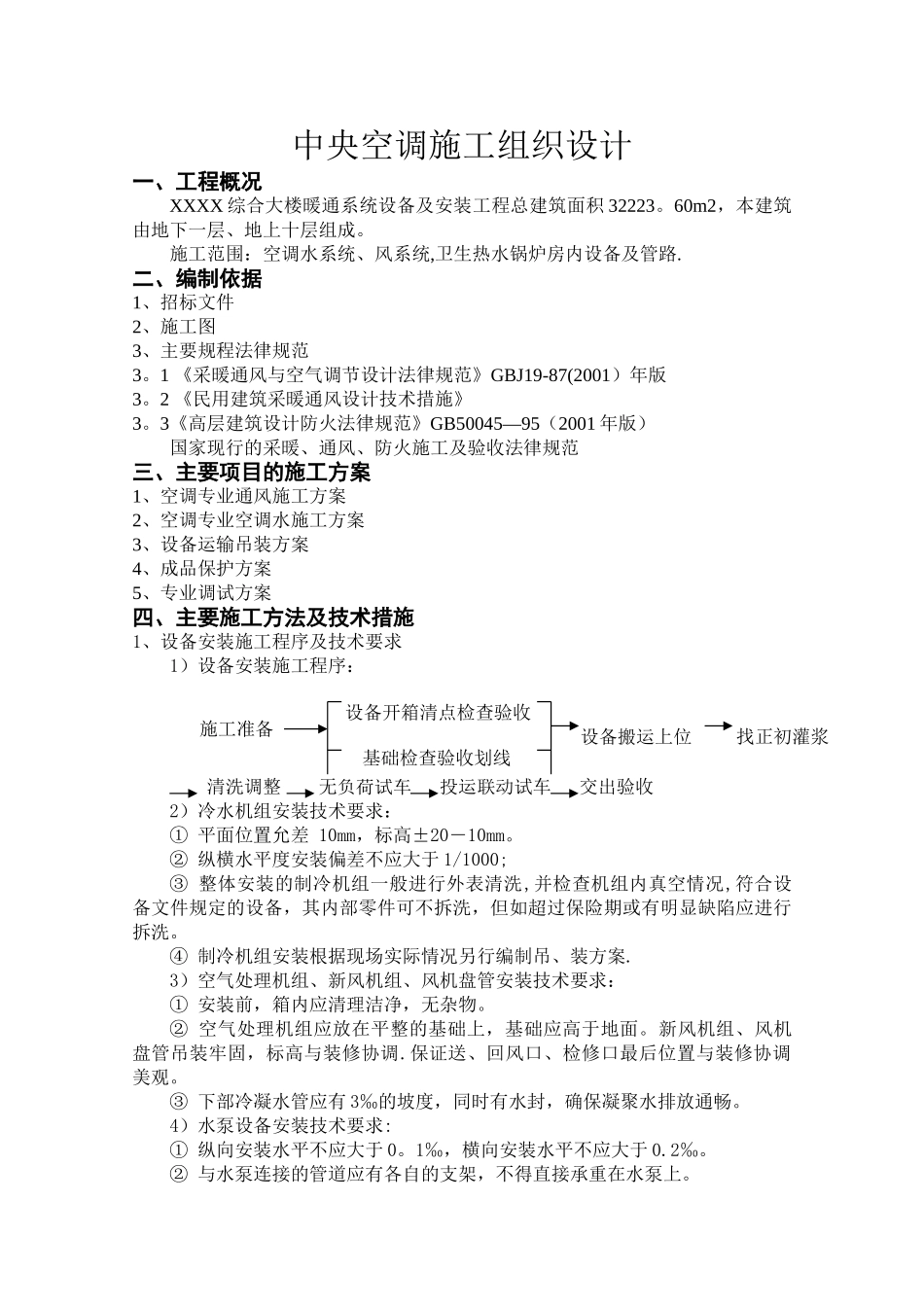

中央空调施工组织设计一、工程概况XXXX 综合大楼暖通系统设备及安装工程总建筑面积 32223
60m2,本建筑由地下一层、地上十层组成
施工范围:空调水系统、风系统,卫生热水锅炉房内设备及管路
二、编制依据1、招标文件2、施工图3、主要规程法律规范3
1 《采暖通风与空气调节设计法律规范》GBJ19-87(2001)年版3
2 《民用建筑采暖通风设计技术措施》3
3《高层建筑设计防火法律规范》GB50045—95(2001 年版) 国家现行的采暖、通风、防火施工及验收法律规范三、主要项目的施工方案1、空调专业通风施工方案2、空调专业空调水施工方案3、设备运输吊装方案4、成品保护方案5、专业调试方案四、主要施工方法及技术措施1、设备安装施工程序及技术要求1)设备安装施工程序: 清洗调整 无负荷试车 投运联动试车 交出验收2)冷水机组安装技术要求:① 平面位置允差 10mm,标高±20―10mm
② 纵横水平度安装偏差不应大于 1/1000;③ 整体安装的制冷机组一般进行外表清洗,并检查机组内真空情况,符合设备文件规定的设备,其内部零件可不拆洗,但如超过保险期或有明显缺陷应进行拆洗
④ 制冷机组安装根据现场实际情况另行编制吊、装方案
3)空气处理机组、新风机组、风机盘管安装技术要求:① 安装前,箱内应清理洁净,无杂物
② 空气处理机组应放在平整的基础上,基础应高于地面
新风机组、风机盘管吊装牢固,标高与装修协调
保证送、回风口、检修口最后位置与装修协调美观
③ 下部冷凝水管应有 3‰的坡度,同时有水封,确保凝聚水排放通畅
4)水泵设备安装技术要求:① 纵向安装水平不应大于 0
1‰,横向安装水平不应大于 0
② 与水泵连接的管道应有各自的支架,不得直接承重在水泵上

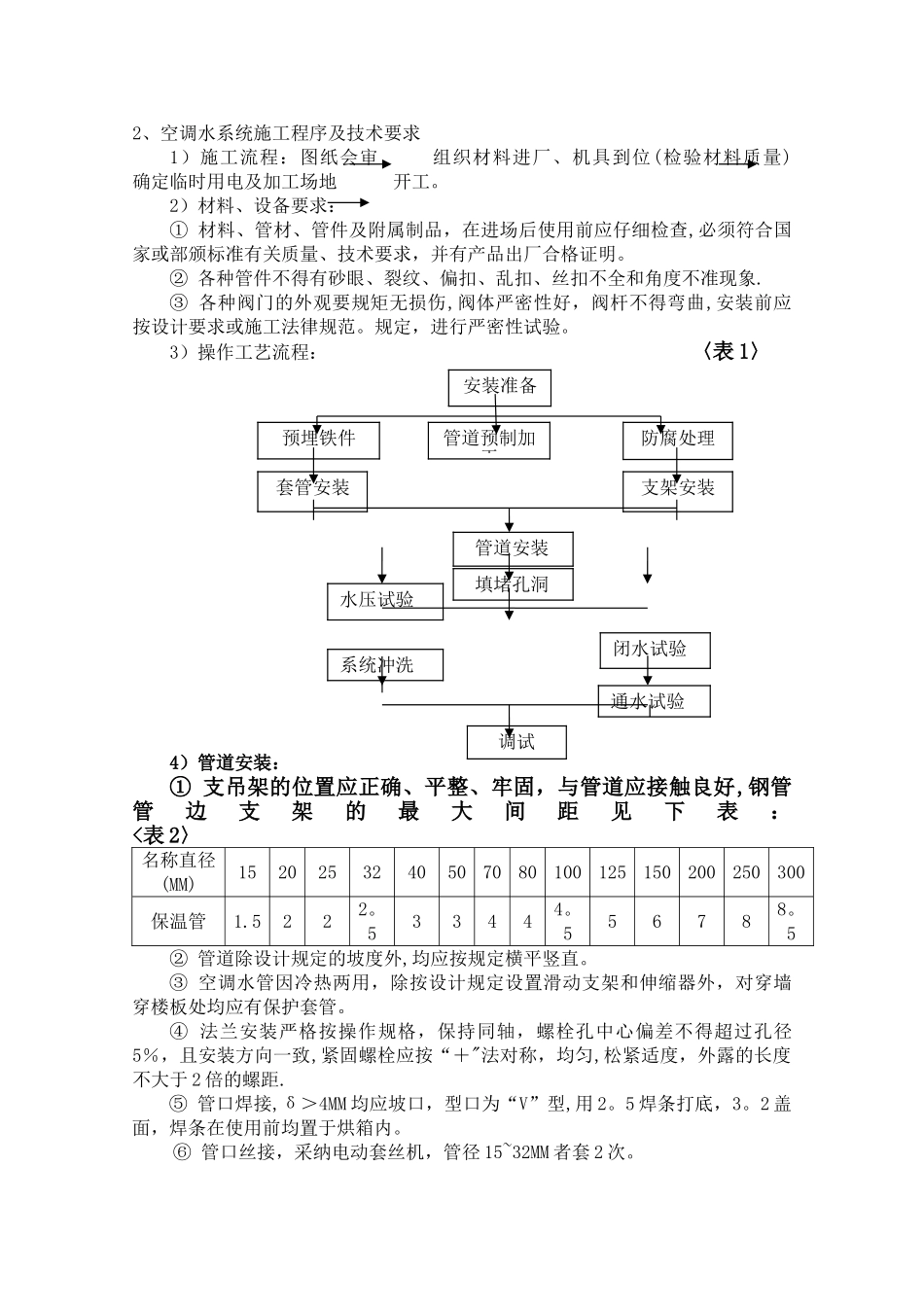

找正初灌浆施工准备设备开箱清点检查验收基础检查验收划线设备搬运上位2、空调水系统施工程序及技术要求1)施
