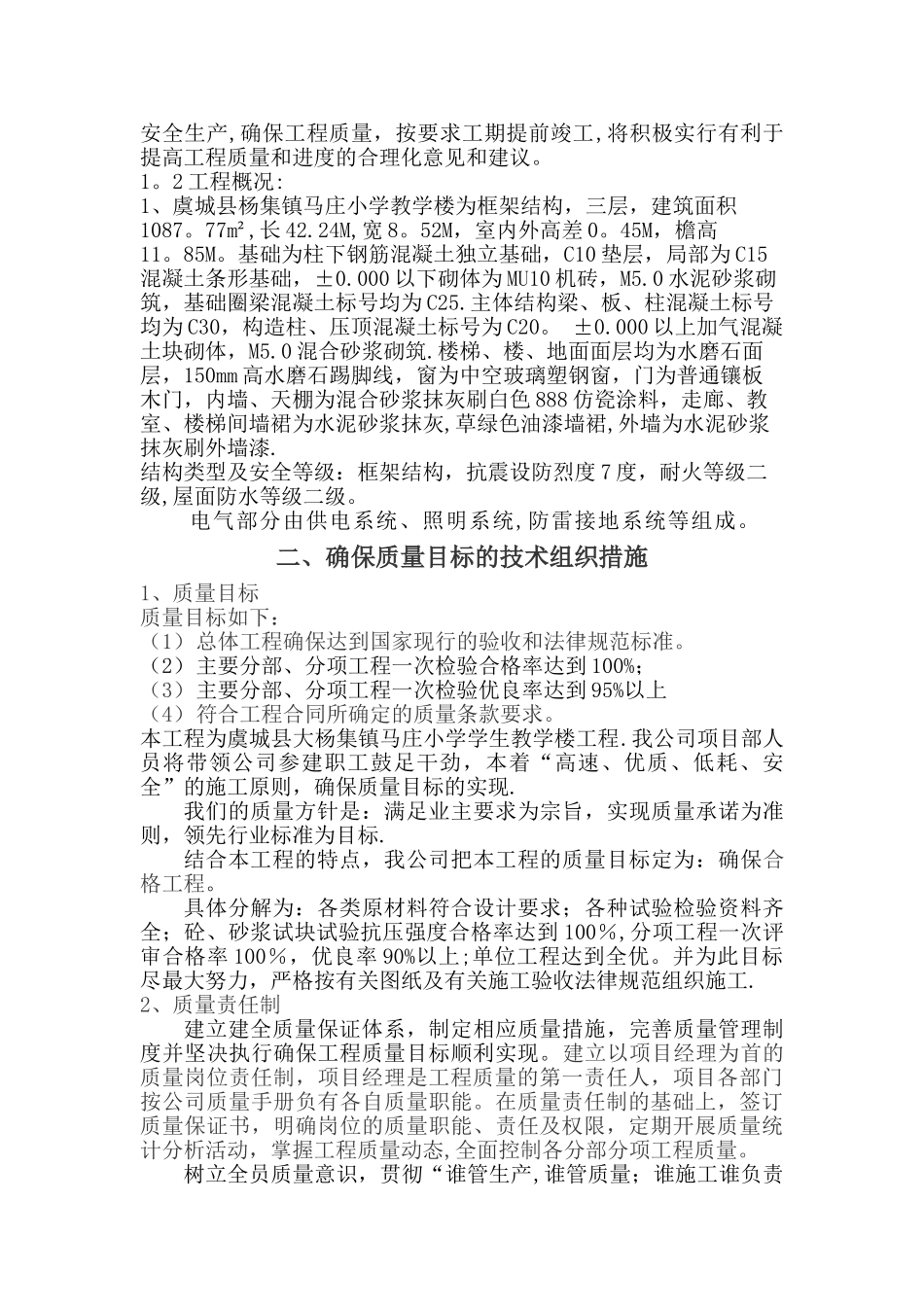

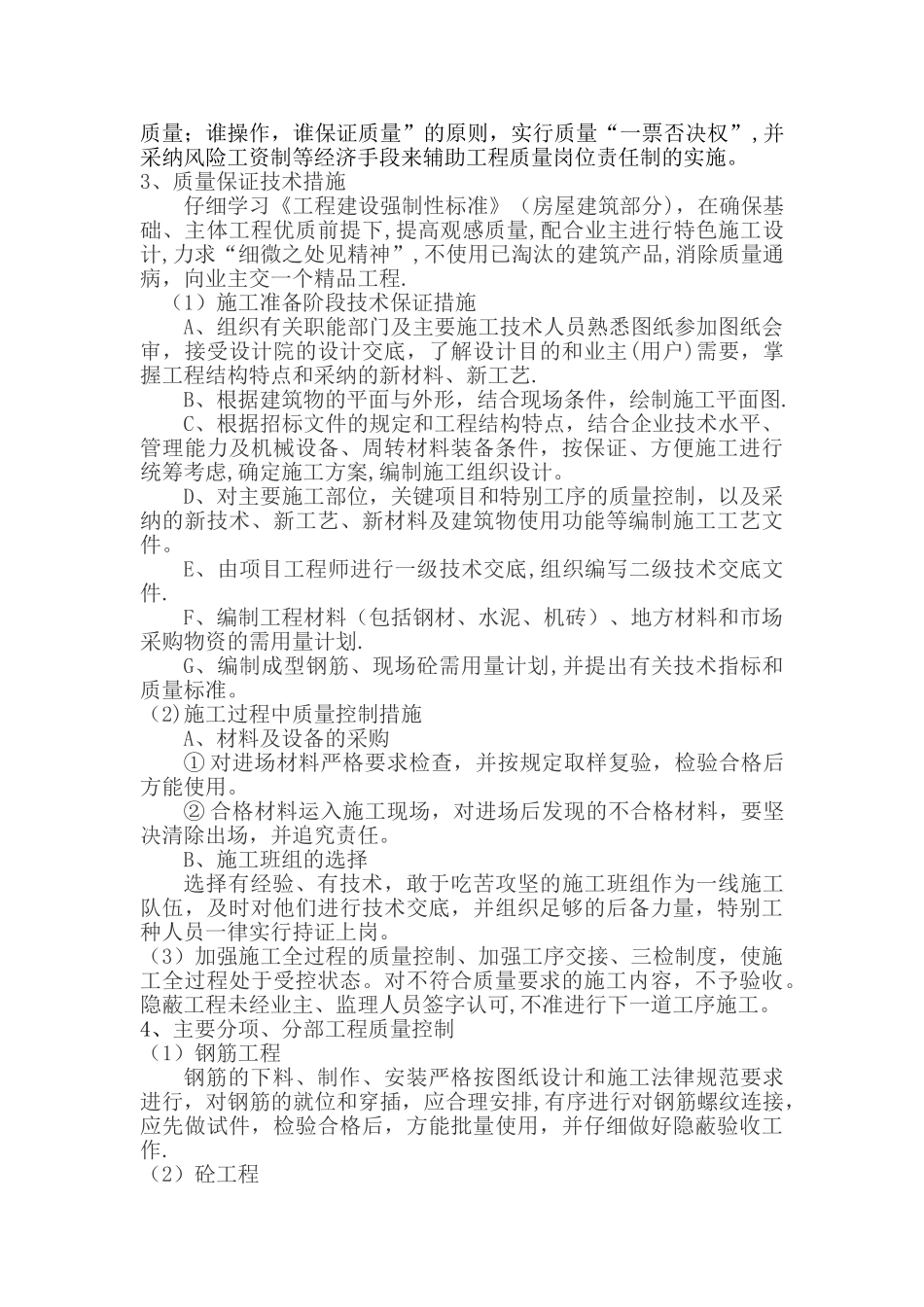

目 录一、编制说明和工程概况二、确保质量目标的技术组织措施三、确保工期目标的技术组织措施四、主要工序的施工方法五、拟投入的主要物质计划六、拟投入的主要施工机械七、劳动力安排计划八、确保文明施工的技术组织措施九、确保安全生产的技术组织措施十、施工总进度表十一、施工总平面布置图十二、降低成本措施十三、季节性施工保证措施十四、减少扰民降低环境污染和噪音的措施十五、工程服务及回访措施一、编制说明和工程概况1
1 编制原则1、本施工组织设计是根据虞城县大杨集镇马庄小学学生教学楼工程的设计规模及设计结构形式,根据单位工程施工组织要求,经过仔细分析,反复比较论证后确立的施工方案
2、本施工组织设计是从实际出发,经仔细、细致的分析,以及经模拟施工论证以后,分析施工中的主客观因素,以及有利和不利条件之后,仔细编制的
3、本方案是根据建设单位提供的图纸及该工程的规模形式,结合我公司的技术力量,为达到其预定目标,实行项目法,实行科学管理,精心细致的组织施工,合理安排劳动力和物力,做到文明施工、安全生产,确保工程质量,按要求工期提前竣工,将积极实行有利于提高工程质量和进度的合理化意见和建议
2 工程概况:1、虞城县杨集镇马庄小学教学楼为框架结构,三层,建筑面积1087
77m²,长 42
24M,宽 8
52M,室内外高差 0
45M,檐高11
基础为柱下钢筋混凝土独立基础,C10 垫层,局部为 C15混凝土条形基础,±0
000 以下砌体为 MU10 机砖,M5
0 水泥砂浆砌筑,基础圈梁混凝土标号均为 C25
主体结构梁、板、柱混凝土标号均为 C30,构造柱、压顶混凝土标号为 C20
000 以上加气混凝土块砌体,M5
0 混合砂浆砌筑
楼梯、楼、地面面层均为水磨石面层,150mm 高水磨石踢脚线,窗为中空玻璃塑钢窗,门为普通镶板木门,内墙、天棚为混合砂浆抹灰刷白色 8
