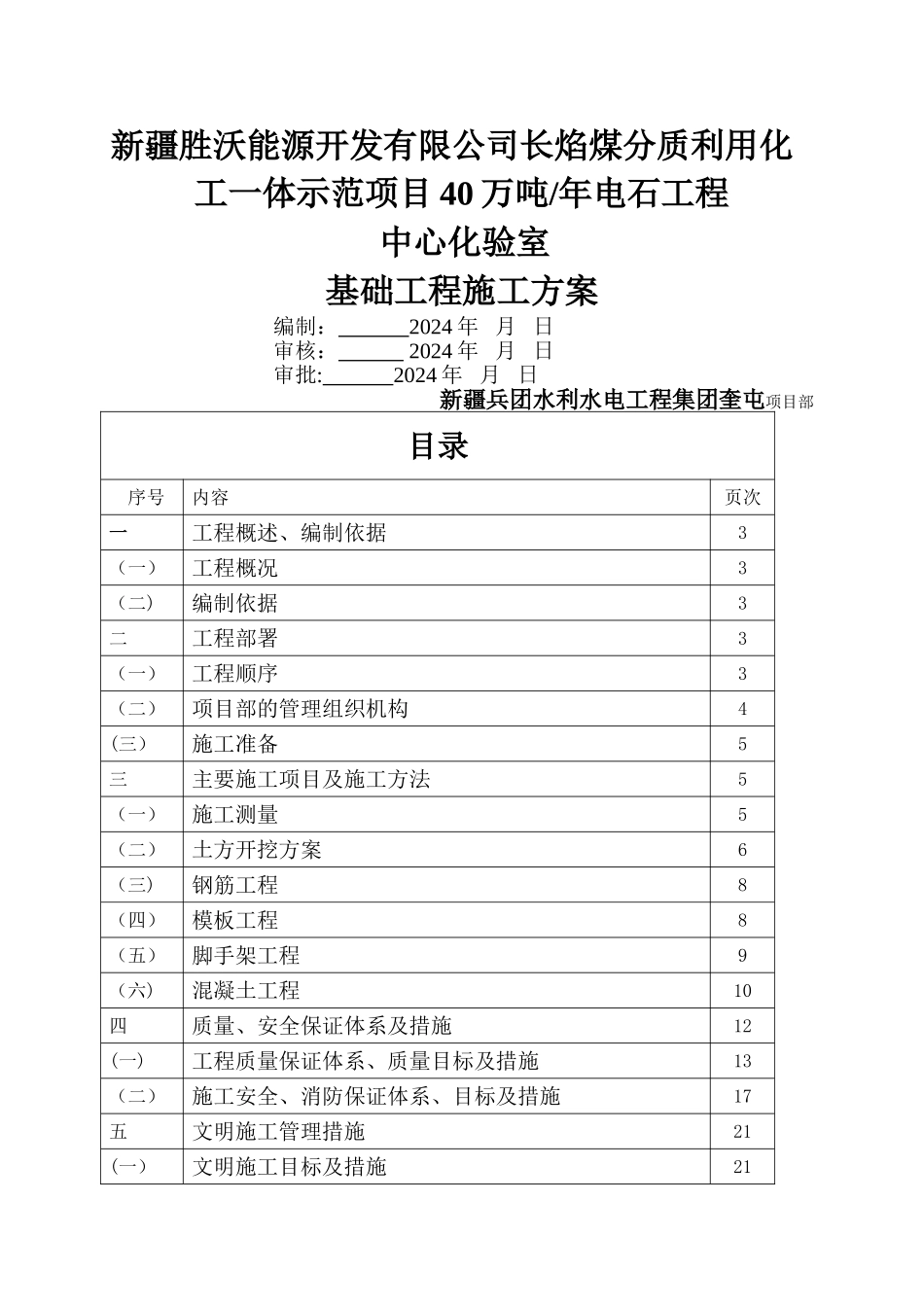

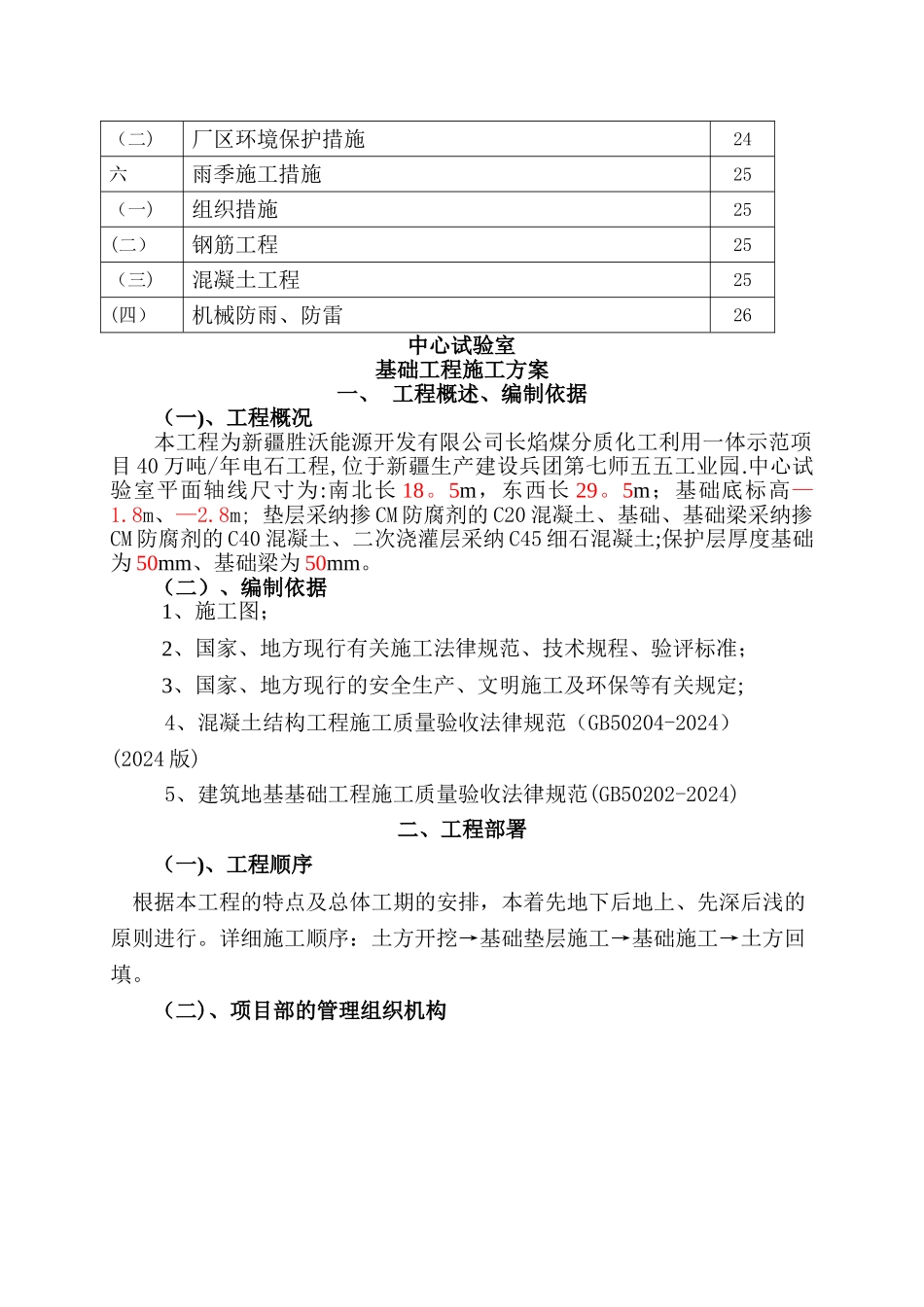

新疆胜沃能源开发有限公司长焰煤分质利用化工一体示范项目 40 万吨/年电石工程中心化验室基础工程施工方案编制: 2024 年 月 日审核: 2024 年 月 日审批: 2024 年 月 日新疆兵团水利水电工程集团奎屯项目部目录 序号内容页次一工程概述、编制依据3(一)工程概况3(二)编制依据3 二工程部署3 (一)工程顺序3 (二)项目部的管理组织机构4 (三)施工准备5 三主要施工项目及施工方法5 (一)施工测量5 (二)土方开挖方案6 (三)钢筋工程8 (四)模板工程8 (五)脚手架工程9 (六)混凝土工程10 四质量、安全保证体系及措施12 (一)工程质量保证体系、质量目标及措施13 (二)施工安全、消防保证体系、目标及措施17 五文明施工管理措施21 (一)文明施工目标及措施21 (二)厂区环境保护措施24 六雨季施工措施25 (一)组织措施25 (二)钢筋工程25 (三)混凝土工程25 (四)机械防雨、防雷26 中心试验室基础工程施工方案一、 工程概述、编制依据(一)、工程概况本工程为新疆胜沃能源开发有限公司长焰煤分质化工利用一体示范项目 40 万吨/年电石工程,位于新疆生产建设兵团第七师五五工业园
中心试验室平面轴线尺寸为:南北长 18

5m,东西长 29
5m;基础底标高—1
8m; 垫层采纳掺 CM 防腐剂的 C20 混凝土、基础、基础梁采纳掺CM 防腐剂的 C40 混凝土、二次浇灌层采纳 C45 细石混凝土;保护层厚度基础为 50mm、基础梁为 50mm
(二)、编制依据1、施工图;2、国家、地方现行有关施工法律规范、技术规程、验评标准;3、国家、地方现行的安全生产、文明施工及环保等有关规定;4、混凝土结构工程施工质量验收法律规范(GB50204-2024)(2024 版)5、建筑地基基础工程施工质量验收法律规范(GB50202-2024)二、
