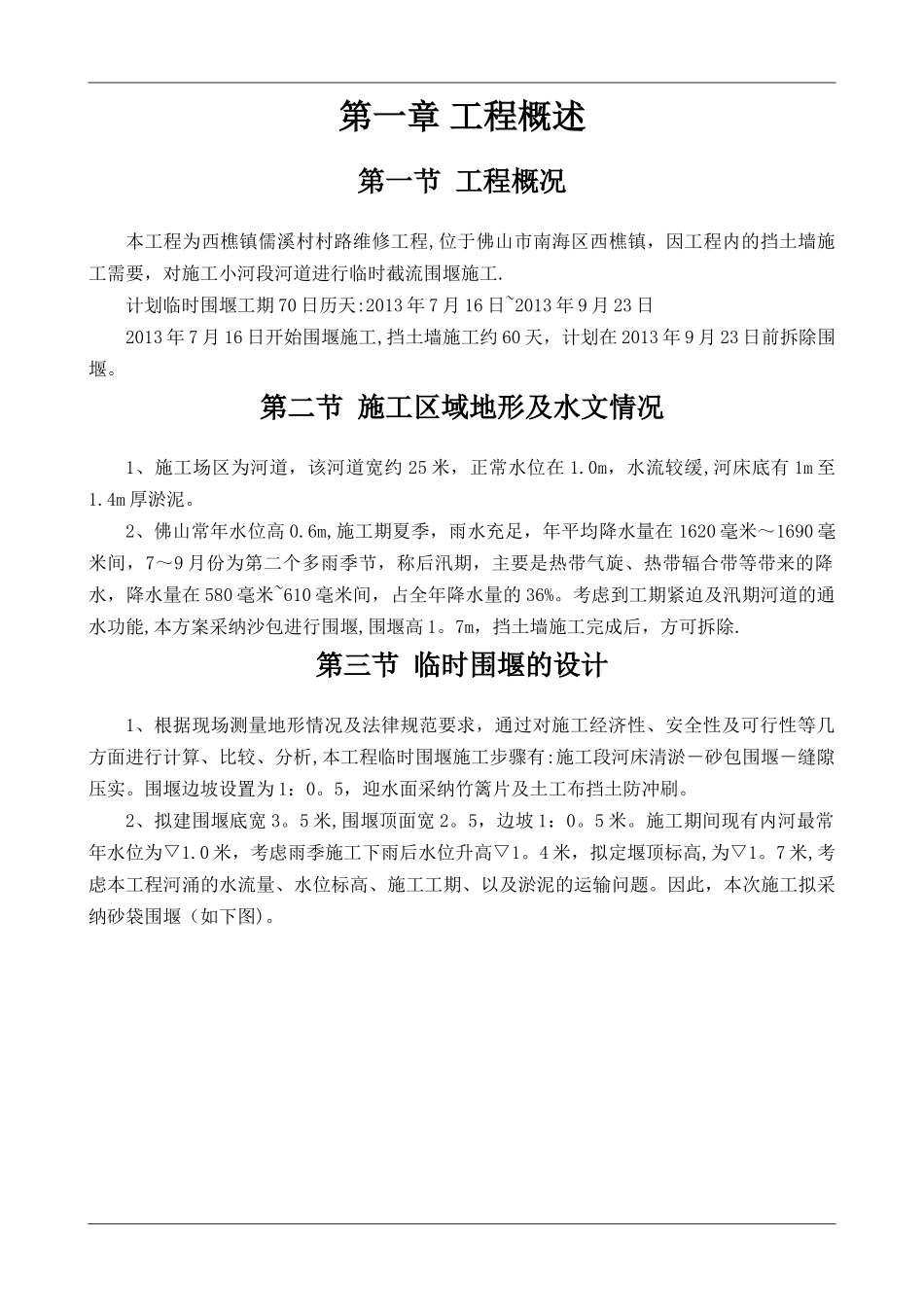

目 录第一章 工程概述..........................................................................................................1第一节 工程概况.........................................................................................................................1第二节 施工区域地形及水文情况.............................................................................................1第三节 临时围堰的设计.............................................................................................................1第二章 施工部署..........................................................................................................3第一节 组织机构.........................................................................................................................3第二节 施工准备.........................................................................................................................4第三章施工方法...........................................................................................................6第一节 施工流程.........................................................................................................................6第二节 施工工艺.........................................................................................................................6第四章 安全保证措施与环境保护措施......................................................................9第五章 防汛应急预案................................................................................................12第一章 工程概述第一节 工程概况本工程为西樵镇儒溪村村路维修工程,位于佛山市南海区西樵镇,因工程内的挡土墙施工需要,对施工小河段河道进行临时截流围堰施工.计划临时围堰工期 70 日历天:2013 年 7 月 16 日~2013 年 9 月 23 日2013 年 7 月 16 日开始围堰施工,挡土墙施工约 60 天,计划在 2013 年 9 月 23 日前拆除围堰。第二节 施工区域地形及水文情况1、施工场区为河道,该河道宽约 25 米,正常水位在 1.0m,水流较缓,河床底有 1m 至1.4m 厚淤泥...
