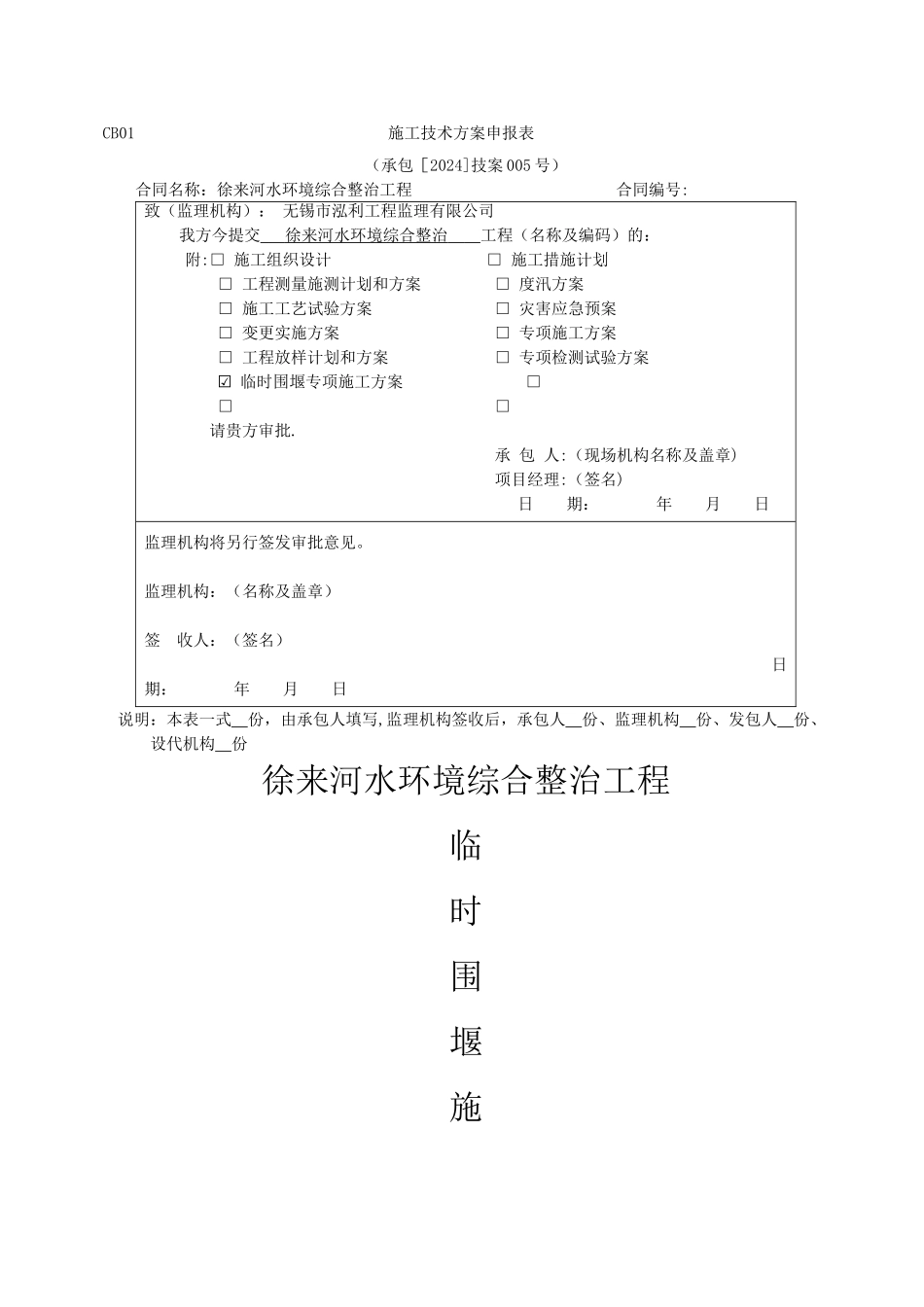

CB01 施工技术方案申报表(承包[2024]技案 005 号)合同名称:徐来河水环境综合整治工程 合同编号: 致(监理机构): 无锡市泓利工程监理有限公司我方今提交 徐来河水环境综合整治 工程(名称及编码)的: 附:□ 施工组织设计 □ 施工措施计划 □ 工程测量施测计划和方案 □ 度汛方案 □ 施工工艺试验方案 □ 灾害应急预案□ 变更实施方案 □ 专项施工方案□ 工程放样计划和方案 □ 专项检测试验方案 ☑ 临时围堰专项施工方案 □□ □请贵方审批

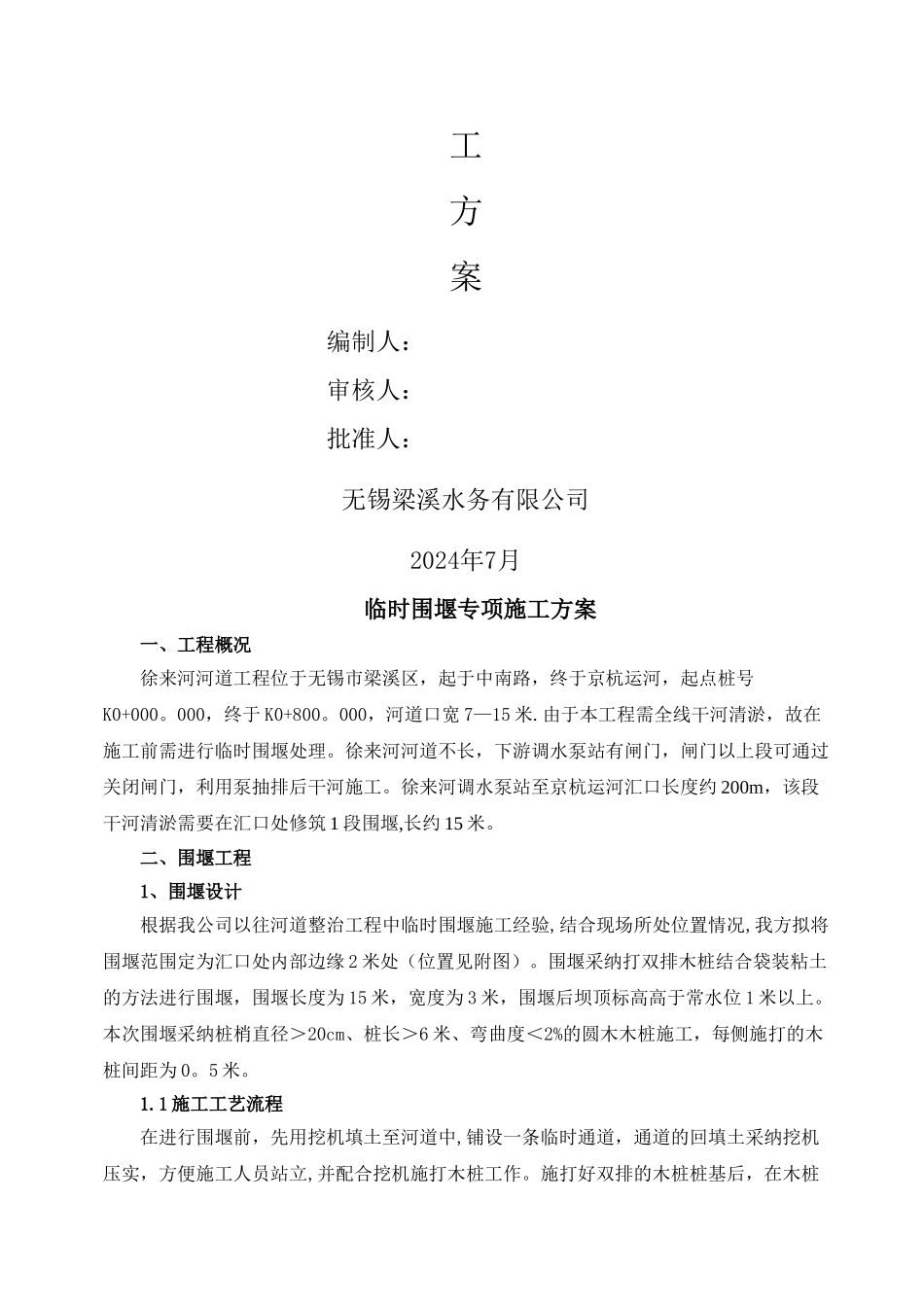

承 包 人:(现场机构名称及盖章) 项目经理:(签名)日 期: 年 月 日监理机构将另行签发审批意见
监理机构:(名称及盖章) 签 收人:(签名) 日 期: 年 月 日说明:本表一式 份,由承包人填写,监理机构签收后,承包人 份、监理机构 份、发包人 份、设代机构 份徐来河水环境综合整治工程临时围堰施工方案编制人:审核人:批准人:无锡梁溪水务有限公司2024年7月临时围堰专项施工方案一、工程概况徐来河河道工程位于无锡市梁溪区,起于中南路,终于京杭运河,起点桩号K0+000
000,终于 K0+800
000,河道口宽 7—15 米
由于本工程需全线干河清淤,故在施工前需进行临时围堰处理
徐来河河道不长,下游调水泵站有闸门,闸门以上段可通过关闭闸门,利用泵抽排后干河施工
徐来河调水泵站至京杭运河汇口长度约 200m,该段干河清淤需要在汇口处修筑 1 段围堰,长约 15 米

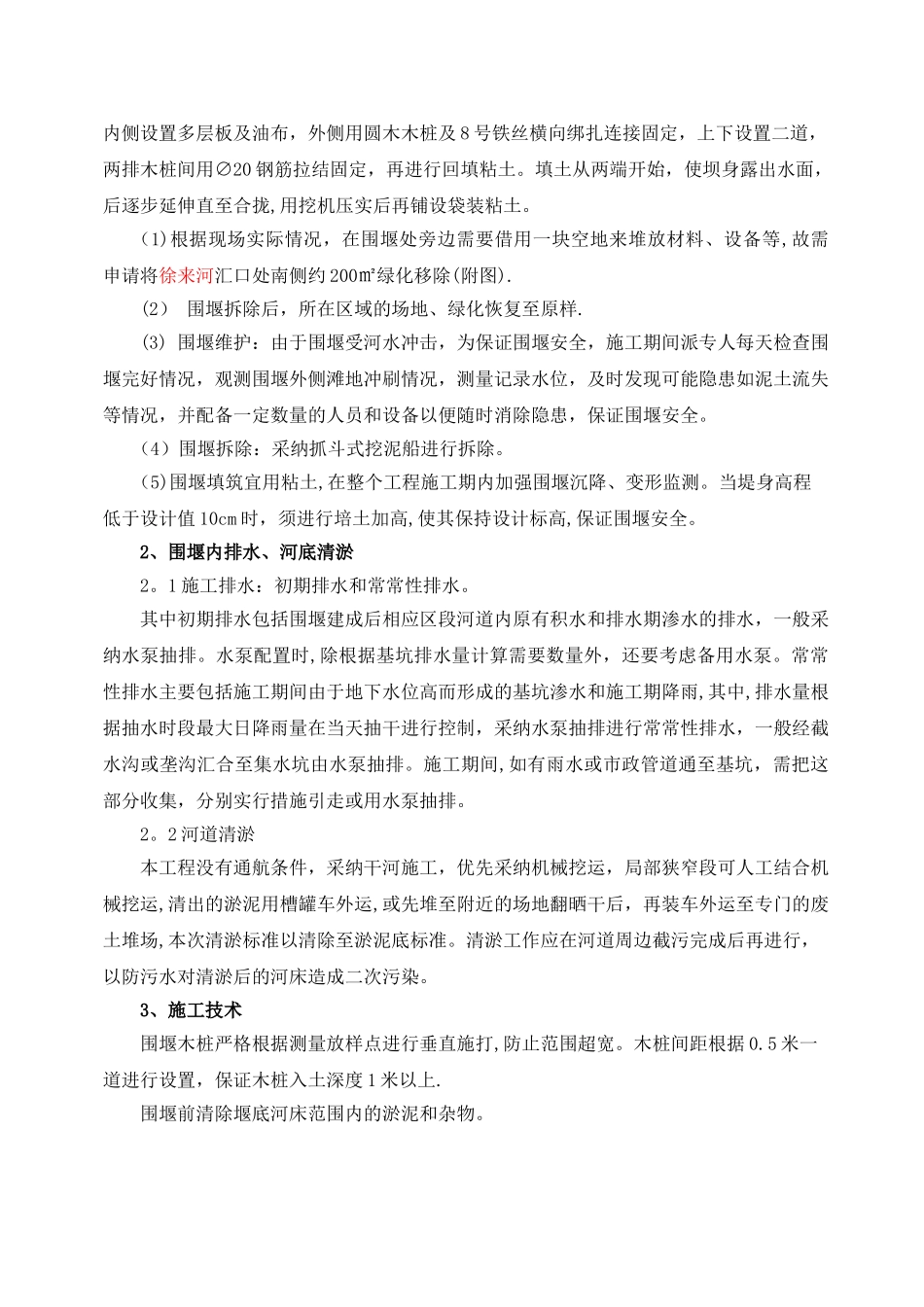

二、围堰工程1、围堰设计根据我公司以往河道整治工程中临时围堰施工经验,结合现场所处位置情况,我方拟将围堰范围定为汇口处内部边缘 2 米处(位置见附图)
围堰采纳打双排木桩结合袋装粘土的方法进行围堰,围堰长度为 15 米,宽度为 3 米,围堰后坝顶标高高于常水位 1 米以上
本次围堰采纳桩梢直径>20cm、桩长>6 米、弯曲度<2%的圆木木桩施工,每侧
