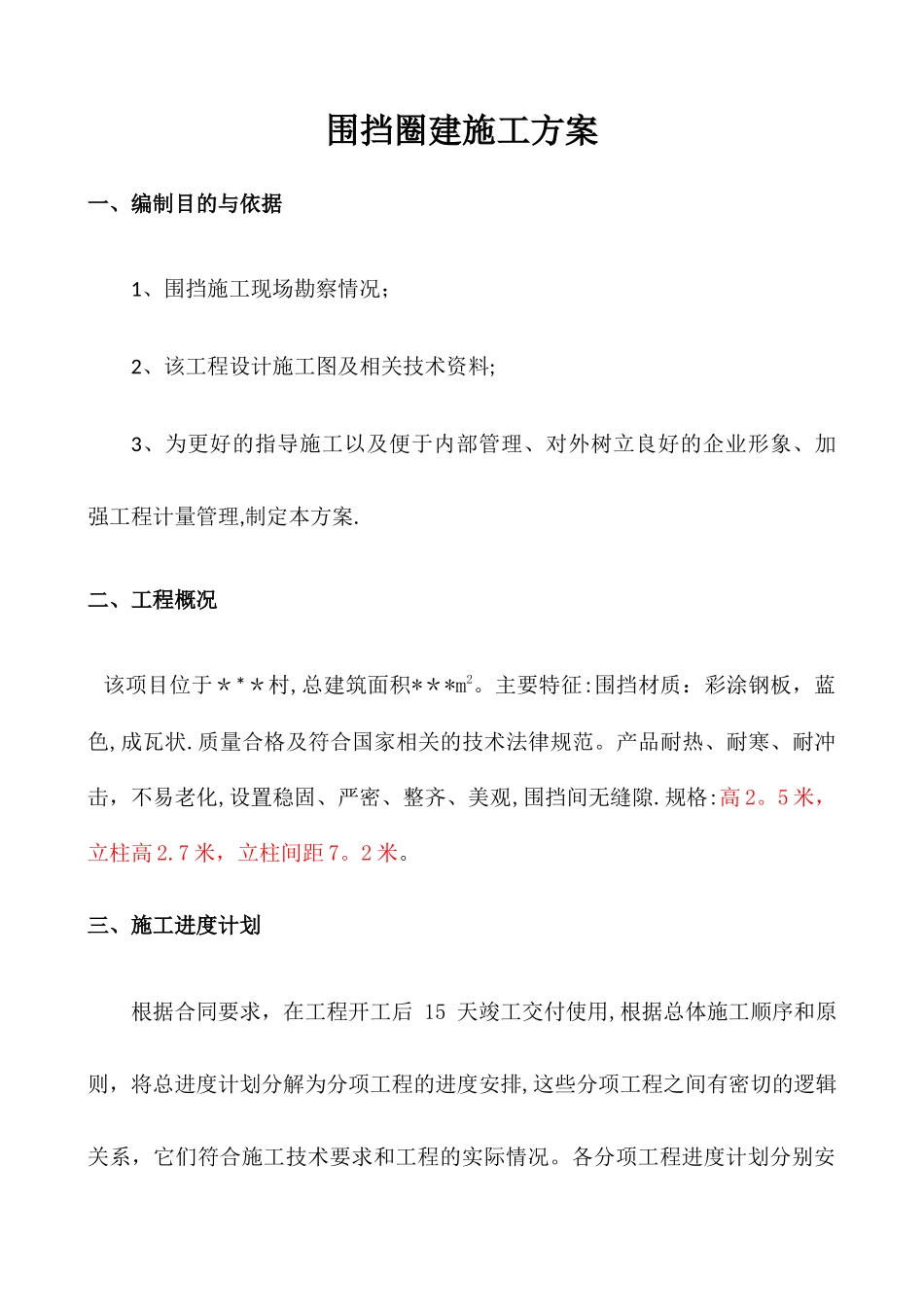

临时围挡采购项目围挡圈建施工方案 有限公司 二零一六年五月二十四日围挡圈建施工方案一、编制目的与依据1、围挡施工现场勘察情况;2、该工程设计施工图及相关技术资料;3、为更好的指导施工以及便于内部管理、对外树立良好的企业形象、加强工程计量管理,制定本方案
二、工程概况 该项目位于***村,总建筑面积***m2
主要特征:围挡材质:彩涂钢板,蓝色,成瓦状
质量合格及符合国家相关的技术法律规范
产品耐热、耐寒、耐冲击,不易老化,设置稳固、严密、整齐、美观,围挡间无缝隙
规格:高 2
5 米,立柱高 2
7 米,立柱间距 7
三、施工进度计划根据合同要求,在工程开工后 15 天竣工交付使用,根据总体施工顺序和原则,将总进度计划分解为分项工程的进度安排,这些分项工程之间有密切的逻辑关系,它们符合施工技术要求和工程的实际情况

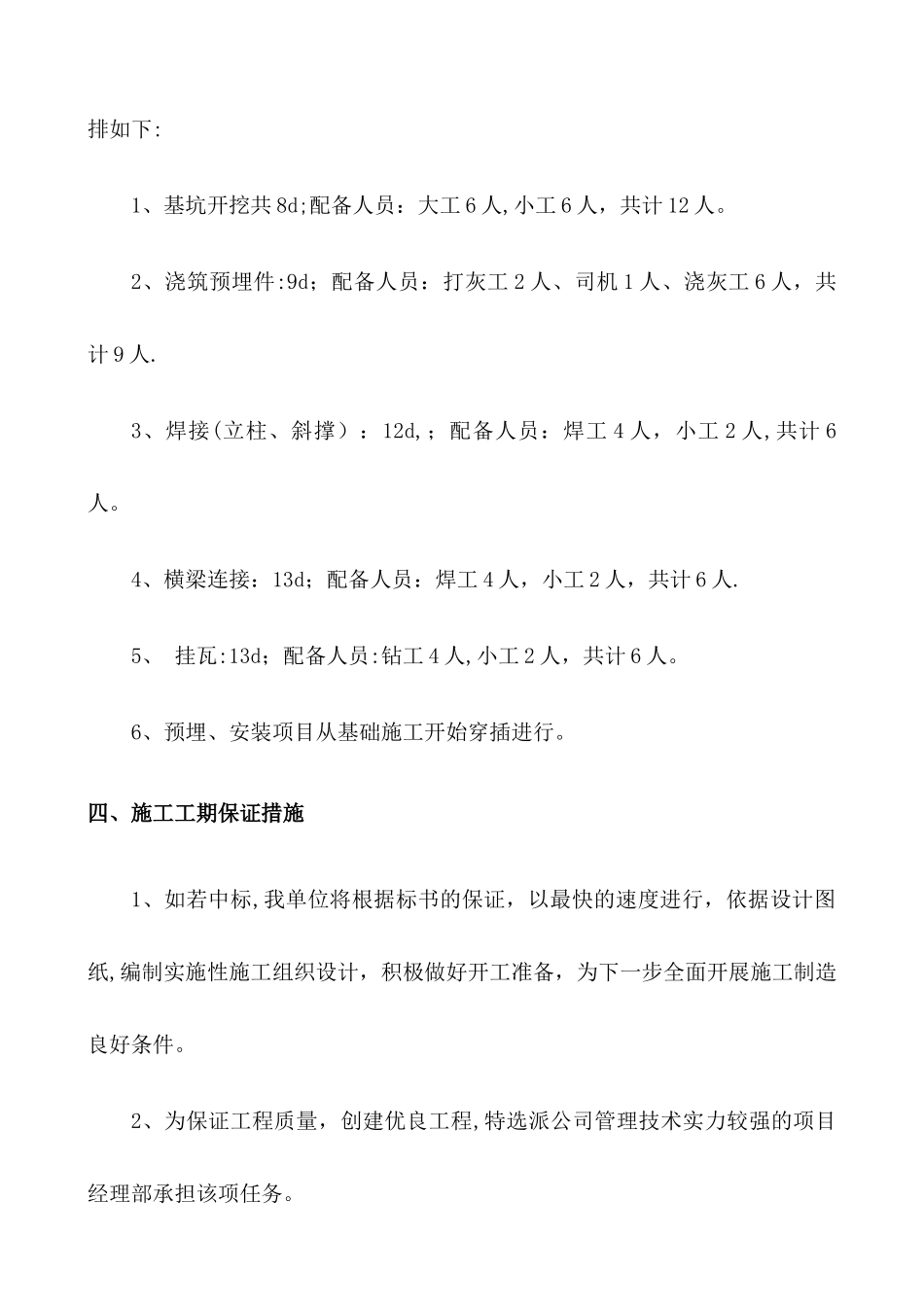

各分项工程进度计划分别安排如下: 1、基坑开挖共 8d;配备人员:大工 6 人,小工 6 人,共计 12 人
2、浇筑预埋件:9d;配备人员:打灰工 2 人、司机 1 人、浇灰工 6 人,共计 9 人
3、焊接(立柱、斜撑):12d,;配备人员:焊工 4 人,小工 2 人,共计 6人
4、横梁连接:13d;配备人员:焊工 4 人,小工 2 人,共计 6 人
5、 挂瓦:13d;配备人员:钻工 4 人,小工 2 人,共计 6 人
6、预埋、安装项目从基础施工开始穿插进行
四、施工工期保证措施1、如若中标,我单位将根据标书的保证,以最快的速度进行,依据设计图纸,编制实施性施工组织设计,积极做好开工准备,为下一步全面开展施工制造良好条件
2、为保证工程质量,创建优良工程,特选派公司管理技术实力较强的项目经理部承担该项任务
3、选派施工技术力量强,作风过硬的队伍承担该工程的施工
4、实施机械化作业,合理设置和使用机械设备,确保质量和工期
5、科学管理,向管理
