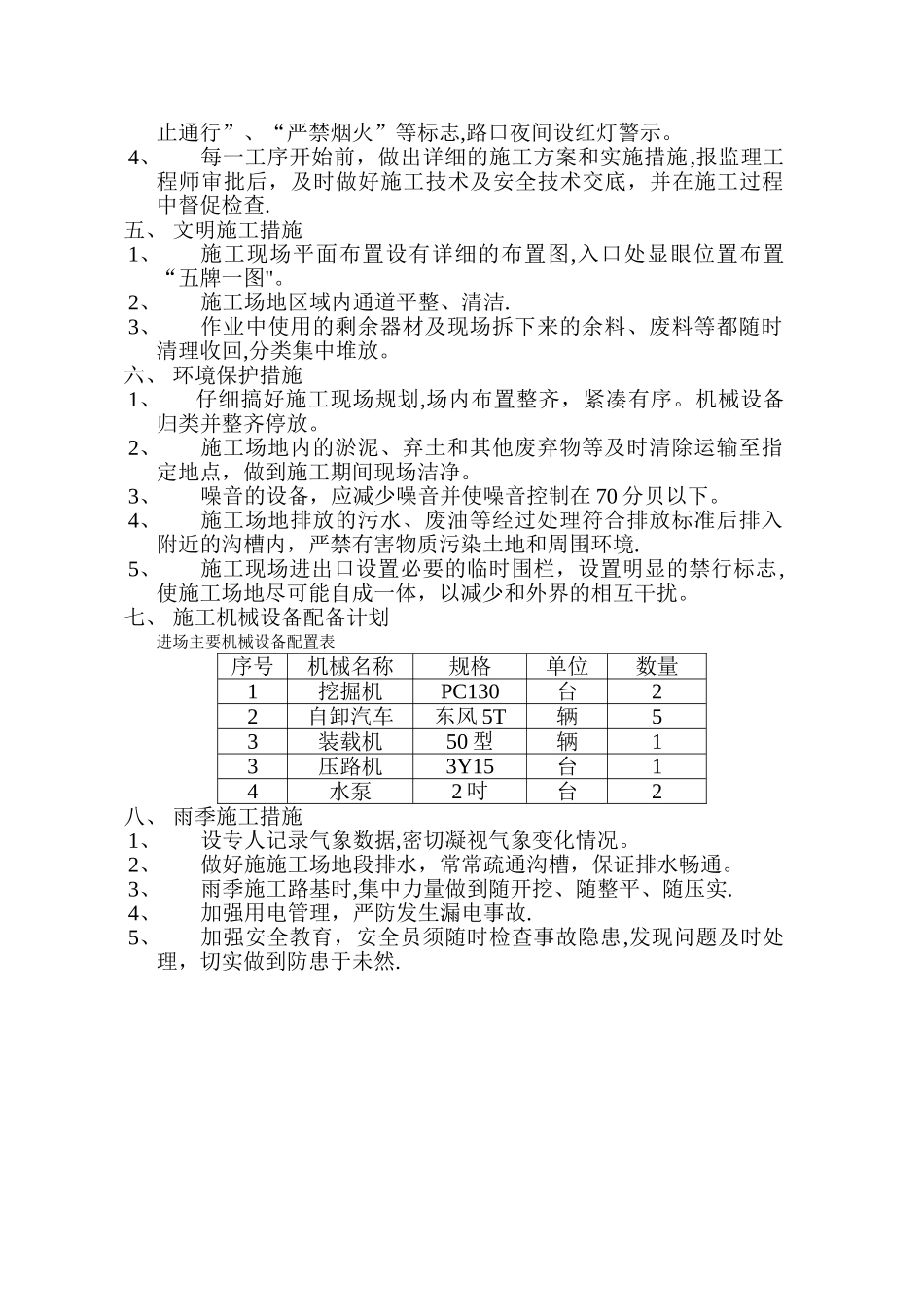

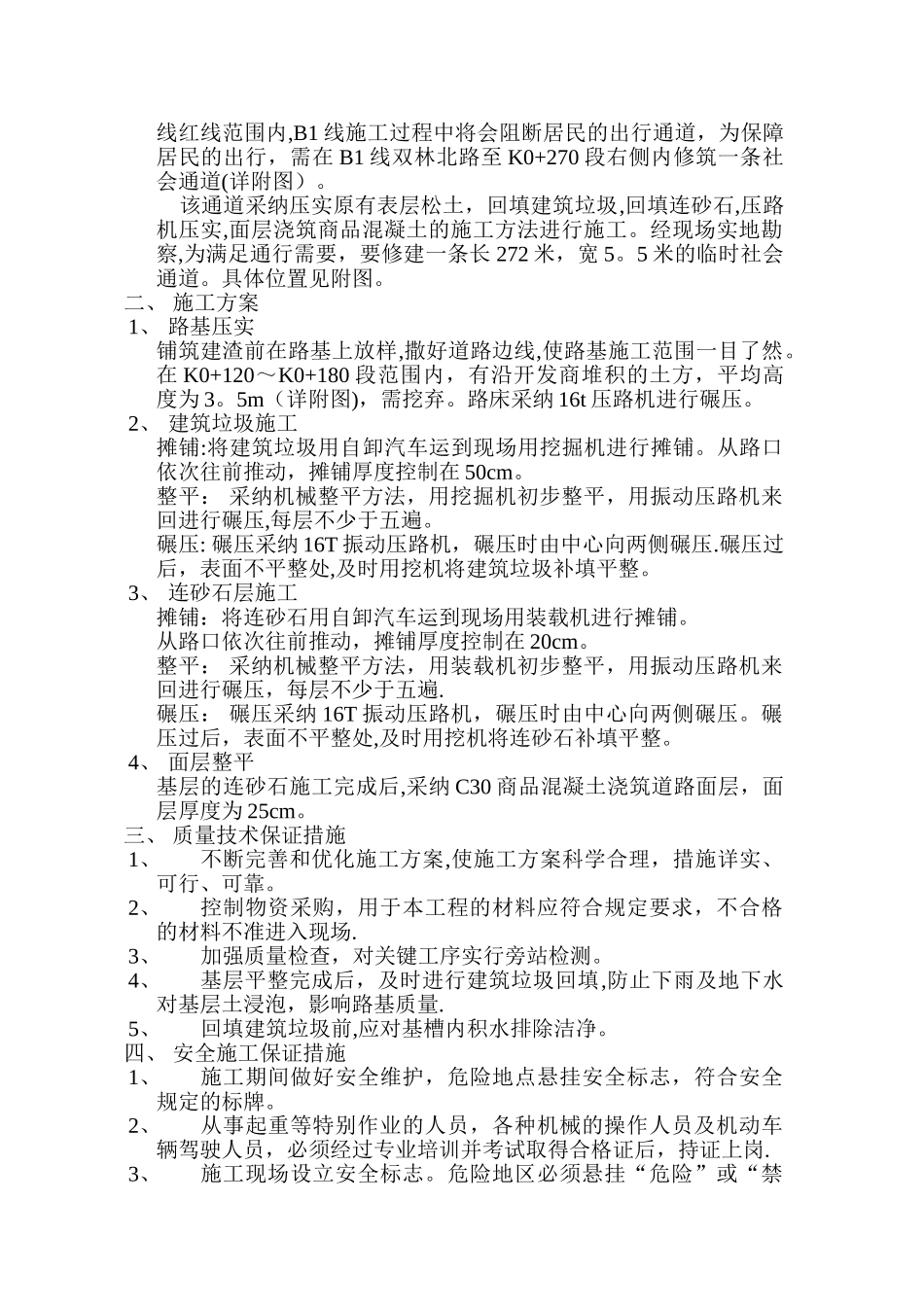

东郊惠民工程川棉厂生活区 A1、B1 线道路建设工程施工现场社会通道实施方案 编制人: 审核人: 编制单位:四川欣瑞利建筑工程有限责任公司 编制日期: 一、工程概况该工程位于成华区川棉厂生活区内,工程内容有 A1 线和 B1线的道路、电力浅沟及排水工程,川棉厂生活区 A1 线道路全长约360。171 米,宽度规划为 16 米,起点与现状小龙桥路相接,终点与现状二环路相接,路线中段与本次委托同期设计的川棉厂生活区 B1线交点.B1 线道路全长约 539。171 米,宽度规划为 16 米,起点与现状双林北支路相接,终点与现状新鸿路相接。因 B1 线 K0+120—K0+270 段左侧现有大量居民居住,居民出入口砼路面位于 B1线红线范围内,B1 线施工过程中将会阻断居民的出行通道,为保障居民的出行,需在 B1 线双林北路至 K0+270 段右侧内修筑一条社会通道(详附图)。 该通道采纳压实原有表层松土,回填建筑垃圾,回填连砂石,压路机压实,面层浇筑商品混凝土的施工方法进行施工。经现场实地勘察,为满足通行需要,要修建一条长 272 米,宽 5。5 米的临时社会通道。具体位置见附图。二、 施工方案1、 路基压实铺筑建渣前在路基上放样,撒好道路边线,使路基施工范围一目了然。在 K0+120~K0+180 段范围内,有沿开发商堆积的土方,平均高度为 3。5m(详附图),需挖弃。路床采纳 16t 压路机进行碾压。2、 建筑垃圾施工摊铺:将建筑垃圾用自卸汽车运到现场用挖掘机进行摊铺。从路口依次往前推动,摊铺厚度控制在 50cm。整平: 采纳机械整平方法,用挖掘机初步整平,用振动压路机来回进行碾压,每层不少于五遍。碾压: 碾压采纳 16T 振动压路机,碾压时由中心向两侧碾压.碾压过后,表面不平整处,及时用挖机将建筑垃圾补填平整。3、 连砂石层施工摊铺:将连砂石用自卸汽车运到现场用装载机进行摊铺。从路口依次往前推动,摊铺厚度控制在 20cm。整平: 采纳机械整平方法,用装载机初步整平,用振动压路机来回进行碾压,每层不少于五遍.碾压: 碾压采纳 16T 振动压路机,碾压时由中心向两侧碾压。碾压过后,表面不平整处,及时用挖机将连砂石补填平整。4、 面层整平基层的连砂石施工完成后,采纳 C30 商品混凝土浇筑道路面层,面层厚度为 25cm。三、 质量技术保证措施1、不断完善和优化施工方案,使施工方案科学合理,措施详实、可行、可靠。2、控制物资采购,用于本工程的材料应符合规定要求,不合格的材料不准进入现场.3、加强质量...
