临时施工用水方案

临时施工用水方案_第1页
1/4
临时施工用水方案_第2页
2/4
临时施工用水方案_第3页
3/4

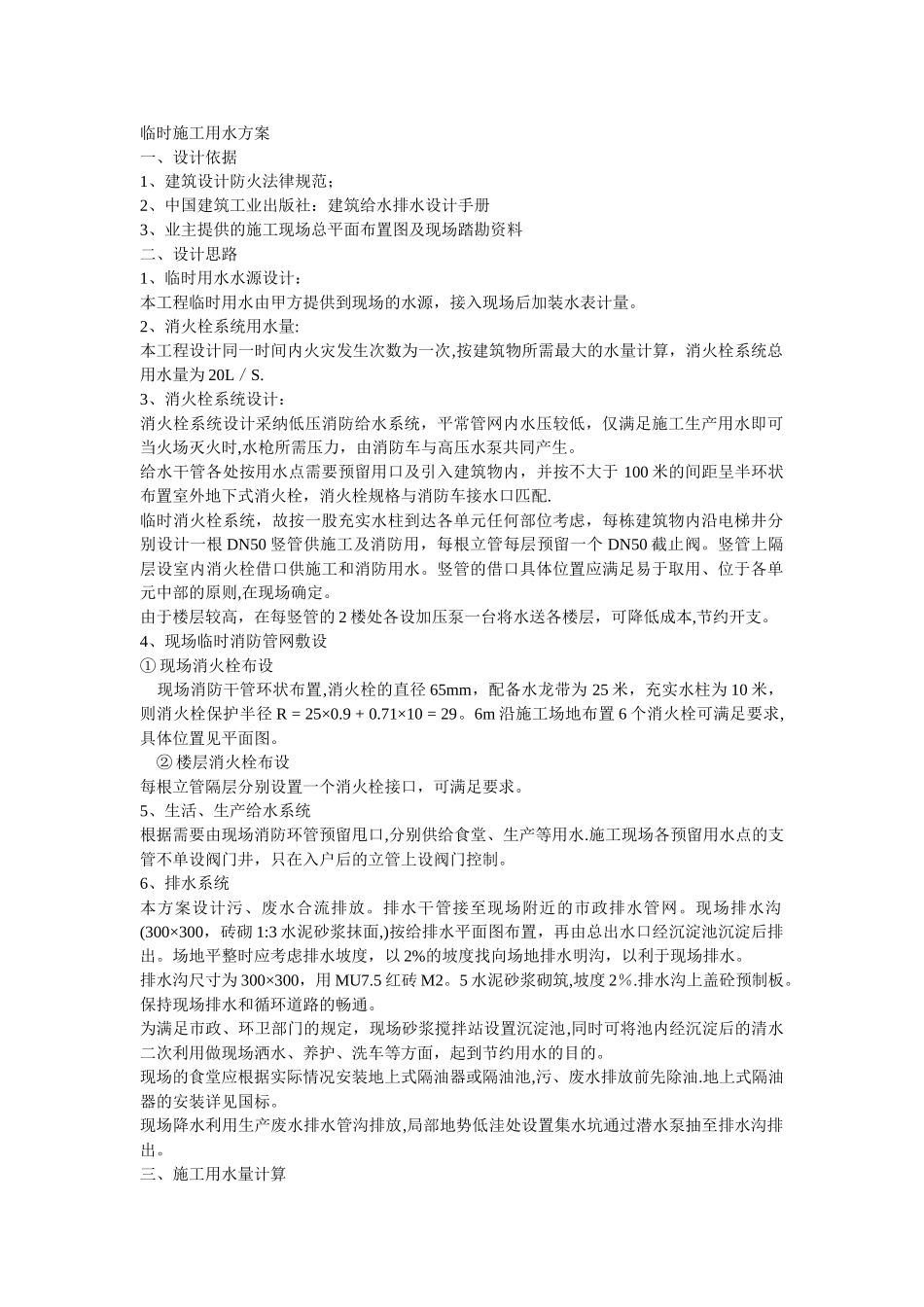

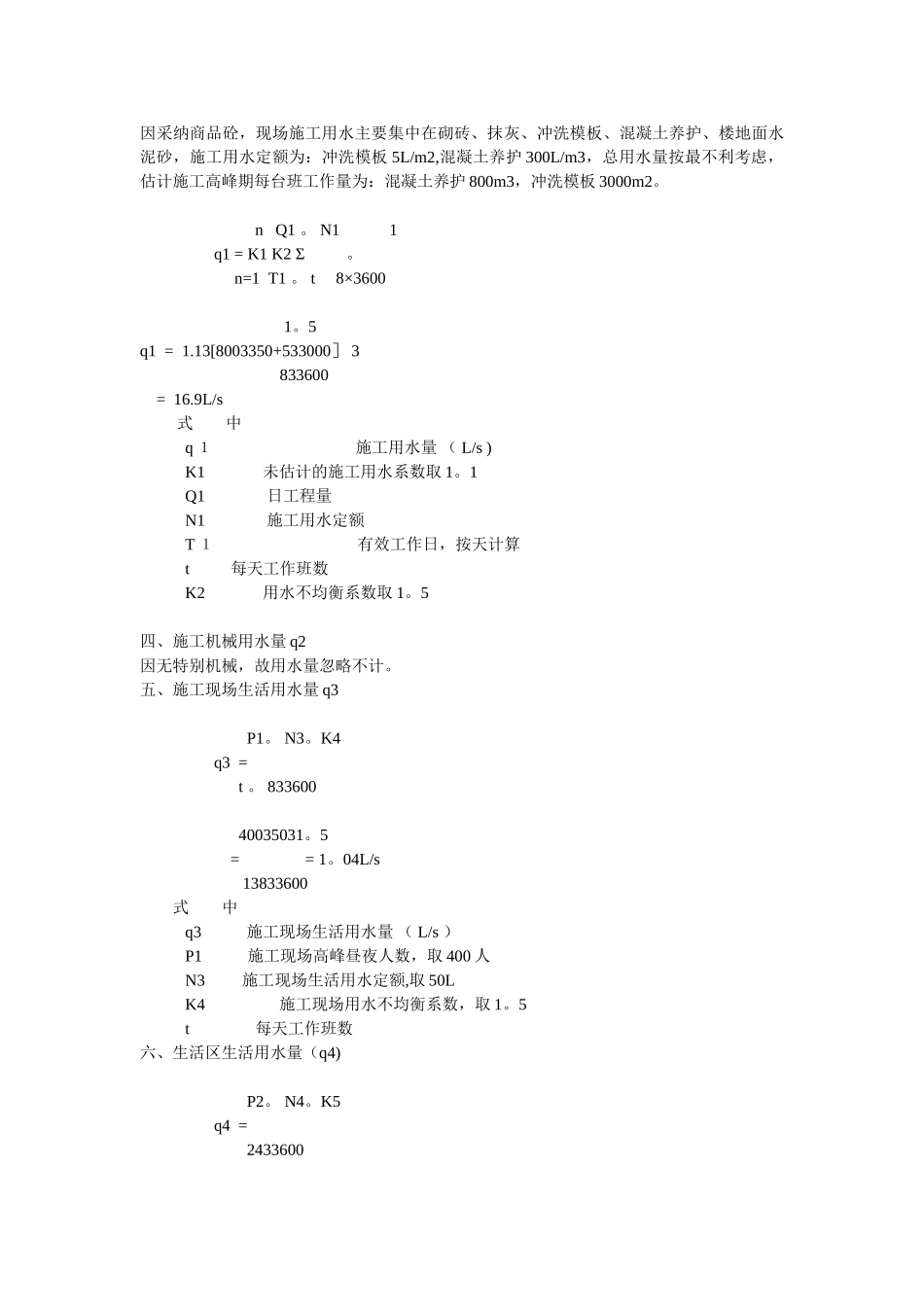

临时施工用水方案一、设计依据1、建筑设计防火法律规范;2、中国建筑工业出版社:建筑给水排水设计手册3、业主提供的施工现场总平面布置图及现场踏勘资料二、设计思路1、临时用水水源设计:本工程临时用水由甲方提供到现场的水源,接入现场后加装水表计量。2、消火栓系统用水量:本工程设计同一时间内火灾发生次数为一次,按建筑物所需最大的水量计算,消火栓系统总用水量为 20L/S.3、消火栓系统设计:消火栓系统设计采纳低压消防给水系统,平常管网内水压较低,仅满足施工生产用水即可当火场灭火时,水枪所需压力,由消防车与高压水泵共同产生。给水干管各处按用水点需要预留用口及引入建筑物内,并按不大于 100 米的间距呈半环状布置室外地下式消火栓,消火栓规格与消防车接水口匹配.临时消火栓系统,故按一股充实水柱到达各单元任何部位考虑,每栋建筑物内沿电梯井分别设计一根 DN50 竖管供施工及消防用,每根立管每层预留一个 DN50 截止阀。竖管上隔层设室内消火栓借口供施工和消防用水。竖管的借口具体位置应满足易于取用、位于各单元中部的原则,在现场确定。由于楼层较高,在每竖管的 2 楼处各设加压泵一台将水送各楼层,可降低成本,节约开支。4、现场临时消防管网敷设① 现场消火栓布设 现场消防干管环状布置,消火栓的直径 65mm,配备水龙带为 25 米,充实水柱为 10 米,则消火栓保护半径 R = 25×0.9 + 0.71×10 = 29。6m 沿施工场地布置 6 个消火栓可满足要求,具体位置见平面图。 ② 楼层消火栓布设每根立管隔层分别设置一个消火栓接口,可满足要求。5、生活、生产给水系统根据需要由现场消防环管预留甩口,分别供给食堂、生产等用水.施工现场各预留用水点的支管不单设阀门井,只在入户后的立管上设阀门控制。6、排水系统本方案设计污、废水合流排放。排水干管接至现场附近的市政排水管网。现场排水沟(300×300,砖砌 1:3 水泥砂浆抹面,)按给排水平面图布置,再由总出水口经沉淀池沉淀后排出。场地平整时应考虑排水坡度,以 2%的坡度找向场地排水明沟,以利于现场排水。排水沟尺寸为 300×300,用 MU7.5 红砖 M2。5 水泥砂浆砌筑,坡度 2%.排水沟上盖砼预制板。保持现场排水和循环道路的畅通。为满足市政、环卫部门的规定,现场砂浆搅拌站设置沉淀池,同时可将池内经沉淀后的清水二次利用做现场洒水、养护、洗车等方面,起到节约用水的目的。现场的食堂应根据实际情况安装地上式隔油器或隔油池,污、废水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

临时施工用水方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
