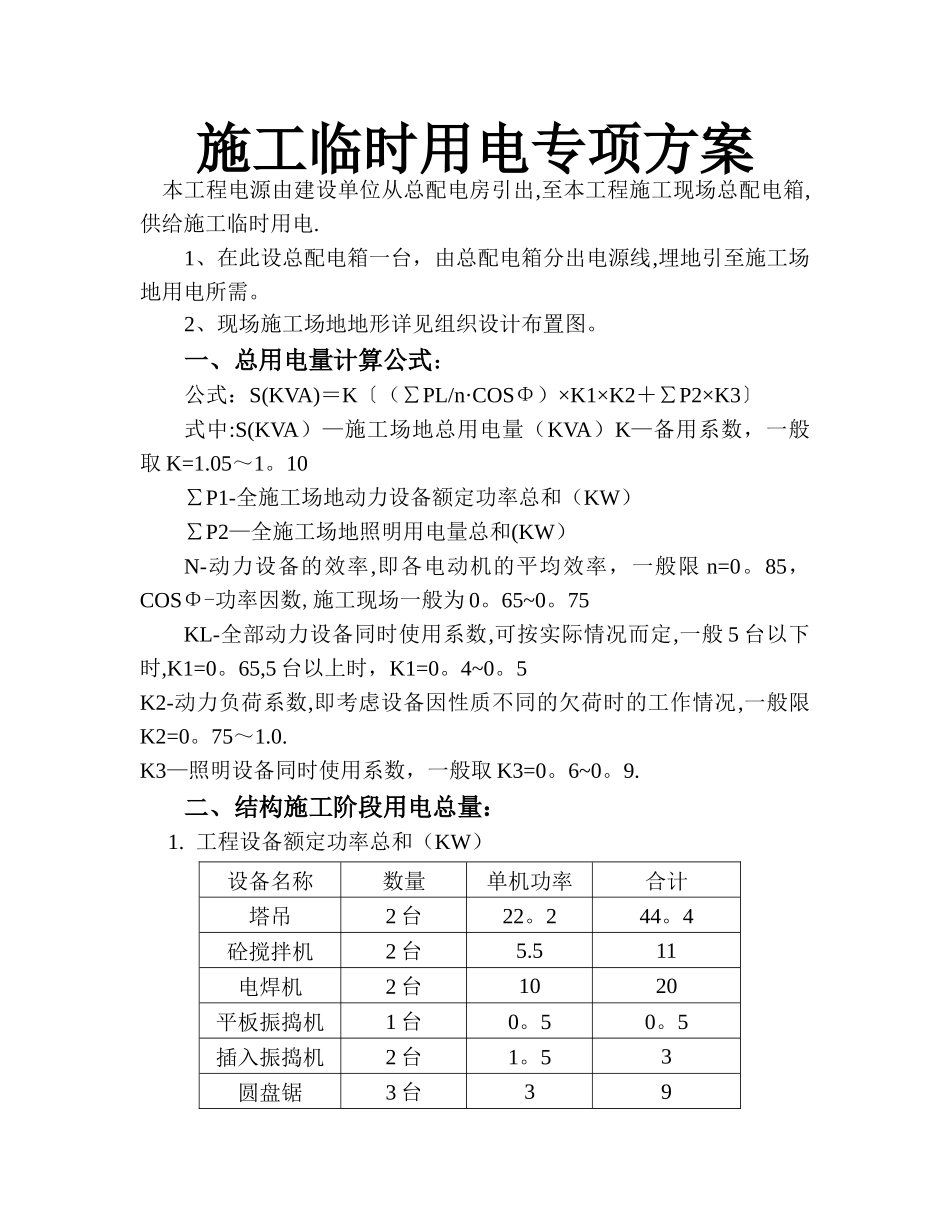

施工临时用电专项方案 本工程电源由建设单位从总配电房引出,至本工程施工现场总配电箱,供给施工临时用电
1、在此设总配电箱一台,由总配电箱分出电源线,埋地引至施工场地用电所需
2、现场施工场地地形详见组织设计布置图
一、总用电量计算公式:公式:S(KVA)=K〔(∑PL/n·COSΦ)×K1×K2+∑P2×K3〕式中:S(KVA)—施工场地总用电量(KVA)K—备用系数,一般取 K=1
10∑P1-全施工场地动力设备额定功率总和(KW)∑P2—全施工场地照明用电量总和(KW)N-动力设备的效率,即各电动机的平均效率,一般限 n=0
85, COSΦ-功率因数,施工现场一般为 0
75KL-全部动力设备同时使用系数,可按实际情况而定,一般 5 台以下时,K1=0
65,5 台以上时,K1=0
5K2-动力负荷系数,即考虑设备因性质不同的欠荷时的工作情况,一般限K2=0
K3—照明设备同时使用系数,一般取 K3=0
二、结构施工阶段用电总量:1

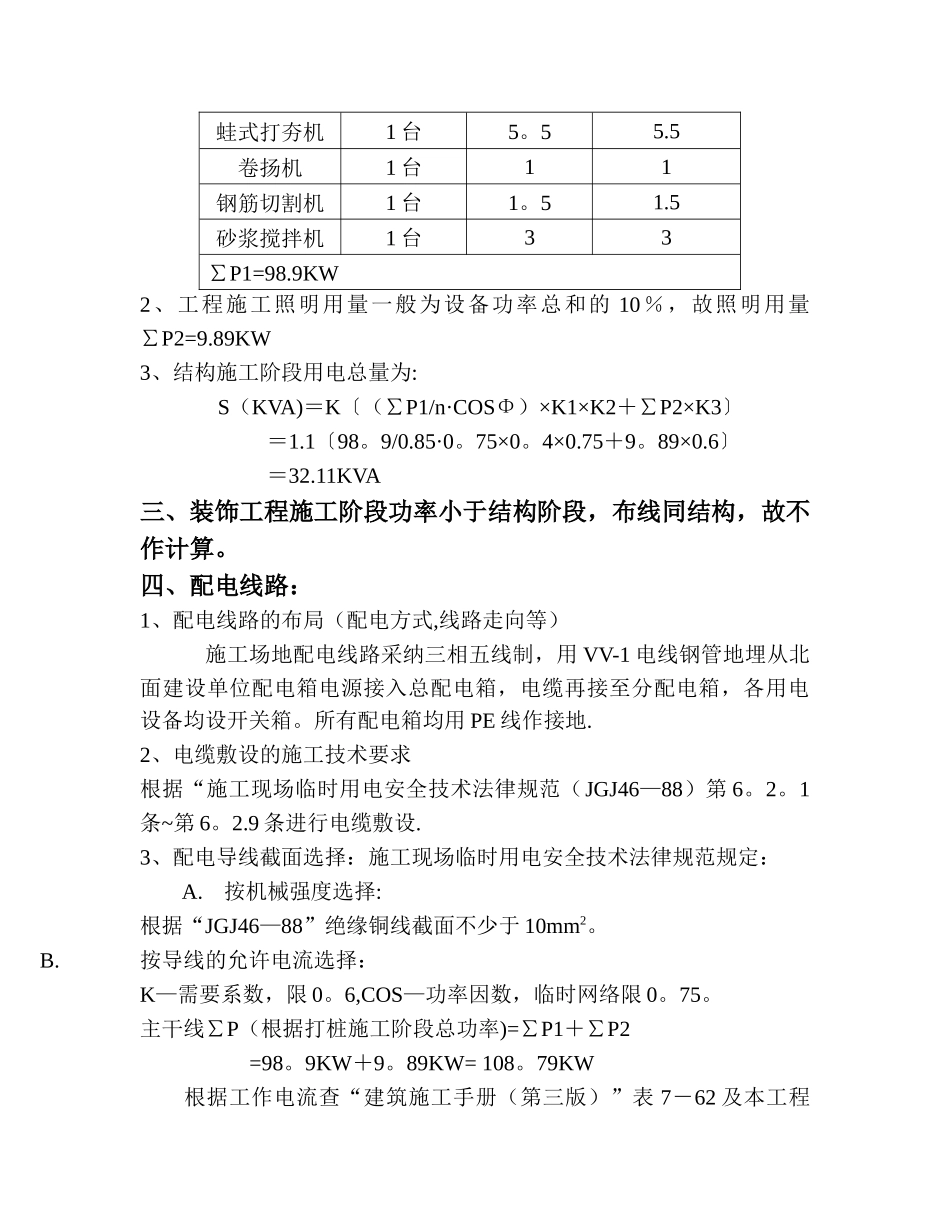

工程设备额定功率总和(KW)设备名称数量单机功率合计塔吊2 台22
4砼搅拌机2 台5
511电焊机2 台1020平板振捣机1 台0
5插入振捣机2 台1
53圆盘锯3 台39蛙式打夯机1 台5
5卷扬机1 台11钢筋切割机1 台1
5砂浆搅拌机1 台33∑P1=98
9KW2、工程施工照明用量一般为设备功率总和的 10%,故照明用量∑P2=9
89KW3、结构施工阶段用电总量为:S(KVA)=K〔(∑P1/n·COSΦ)×K1×K2+∑P2×K3〕 =1
6〕 =32
11KVA三、装饰工程施工阶段功率小于结构阶段,布线同结构,故不作计算

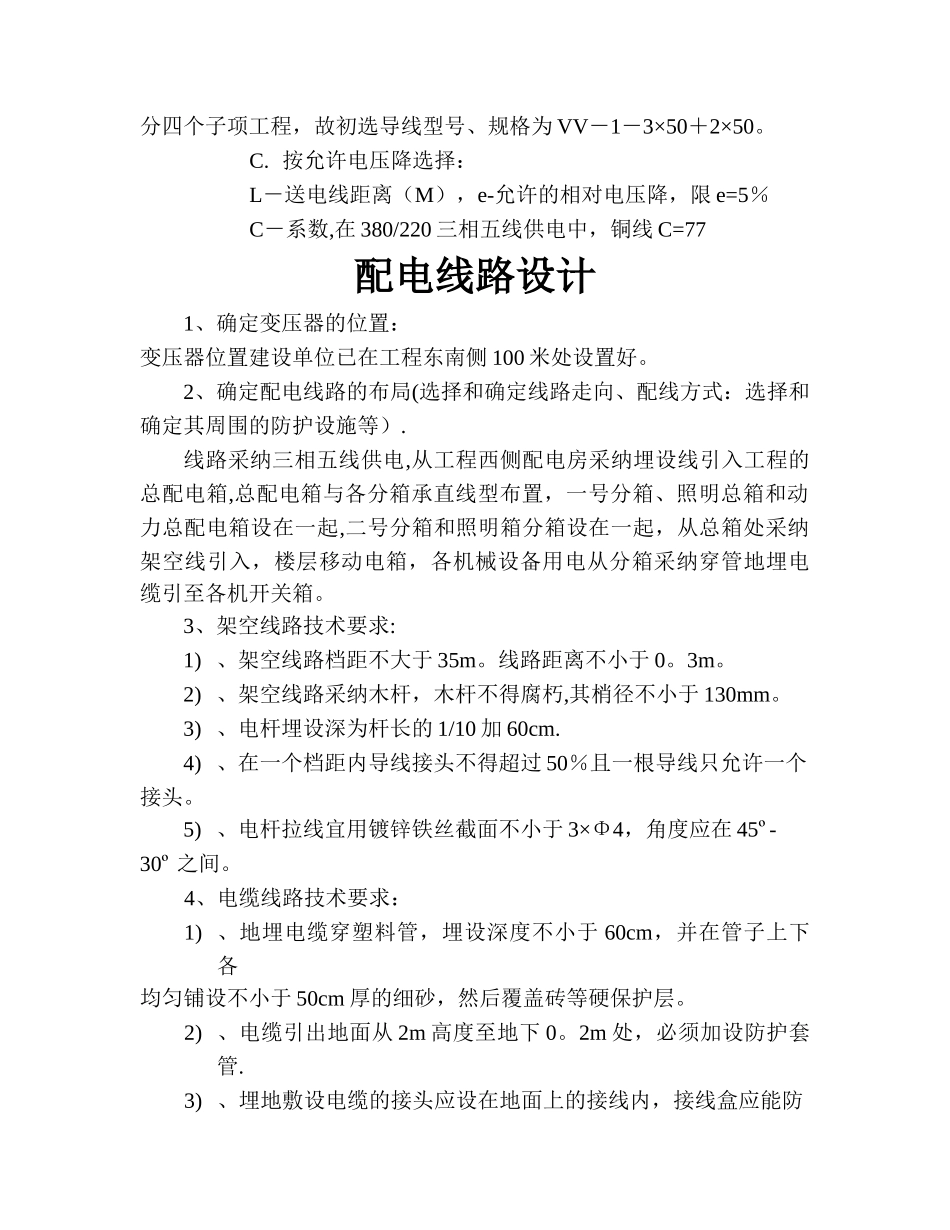

四、配电线路:1、配电线路的布局(配电方式,线路走向
