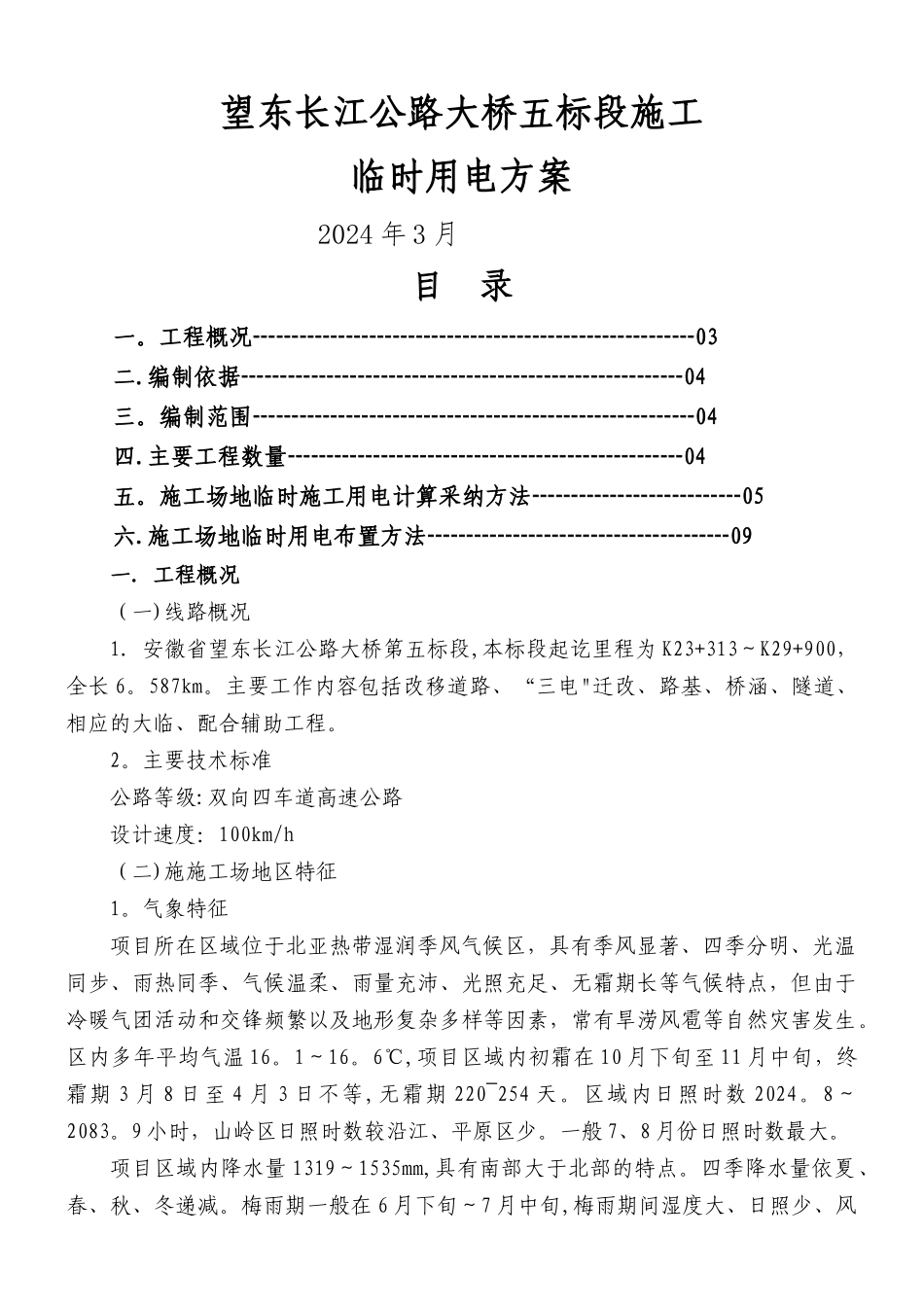

望东长江公路大桥五标段施工临时用电方案2024 年 3 月目 录一
工程概况┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄03二
编制依据┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄04三
编制范围┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄04四
主要工程数量┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄04五
施工场地临时施工用电计算采纳方法┄┄┄┄┄┄┄┄┄05六
施工场地临时用电布置方法┄┄┄┄┄┄┄┄┄┄┄┄┄09一
工程概况(一)线路概况1
安徽省望东长江公路大桥第五标段,本标段起讫里程为 K23+313~K29+900,全长 6
主要工作内容包括改移道路、“三电"迁改、路基、桥涵、隧道、相应的大临、配合辅助工程
主要技术标准公路等级:双向四车道高速公路设计速度:100km/h(二)施施工场地区特征1
气象特征项目所在区域位于北亚热带湿润季风气候区,具有季风显著、四季分明、光温同步、雨热同季、气候温柔、雨量充沛、光照充足、无霜期长等气候特点,但由于冷暖气团活动和交锋频繁以及地形复杂多样等因素,常有旱涝风雹等自然灾害发生
区内多年平均气温 16
6℃,项目区域内初霜在 10 月下旬至 11 月中旬,终霜期 3 月 8 日至 4 月 3 日不等,无霜期 220~254 天
区域内日照时数 2024
8~2083
9 小时,山岭区日照时数较沿江、平原区少
一般 7、8 月份日照时数最大
项目区域内降水量 1319~1535mm,具有南部大于北部的特点
四季降水量依夏、春、秋、冬递减
梅雨期一般在 6 月下旬~7 月中旬,梅雨期间湿度大、日照少、风力小、降水频繁,易发生水涝
沿线光热水资源丰富,但灾害性天气较为频繁,尤其是洪水灾害最为严重,每年的 6~9 月多为暴雨,降雨量较大,连续降雨数天,发生强暴雨的几率大,期间多使河流水位陡涨
现有电力线路状况沿线电力供应多数采
