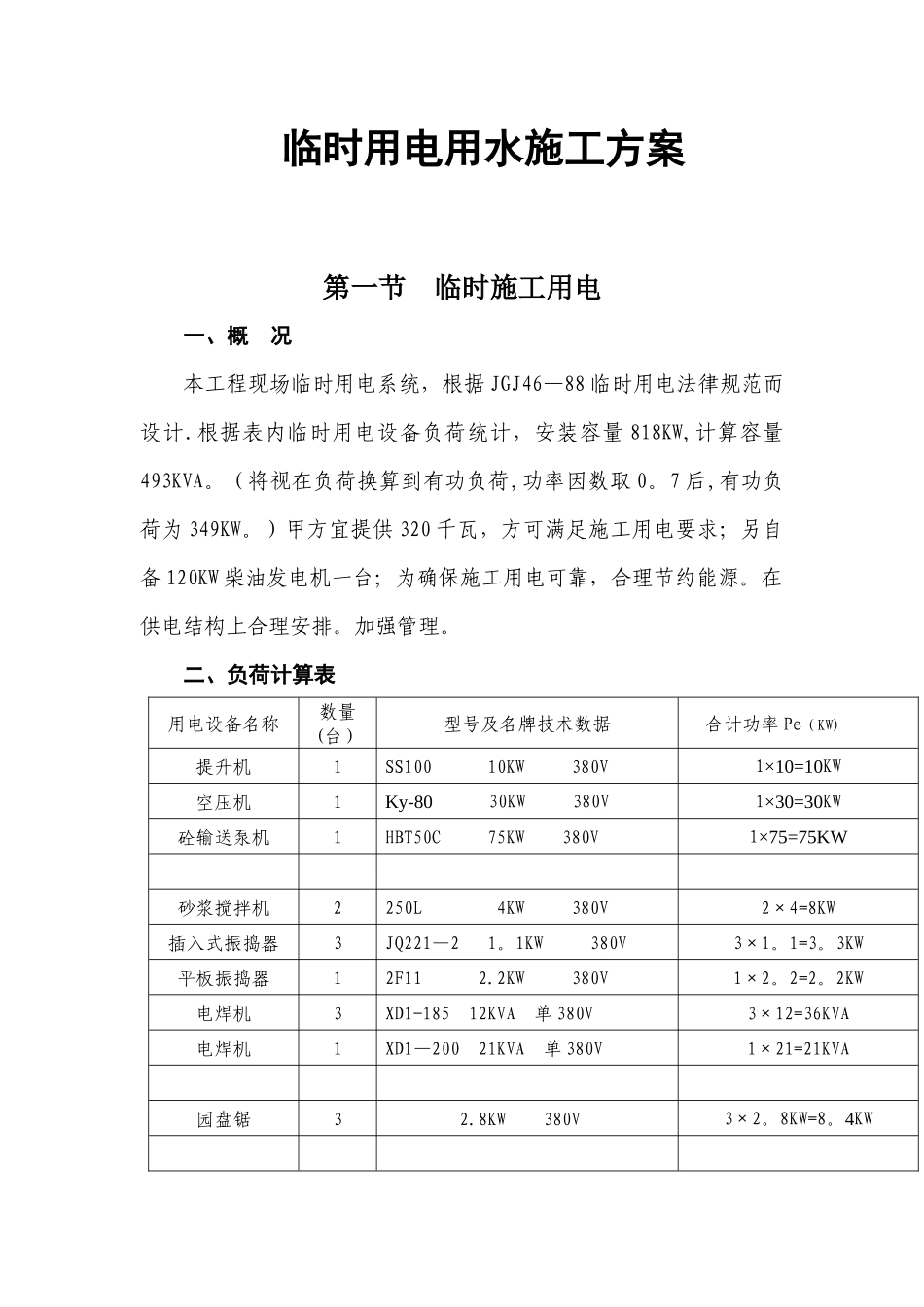

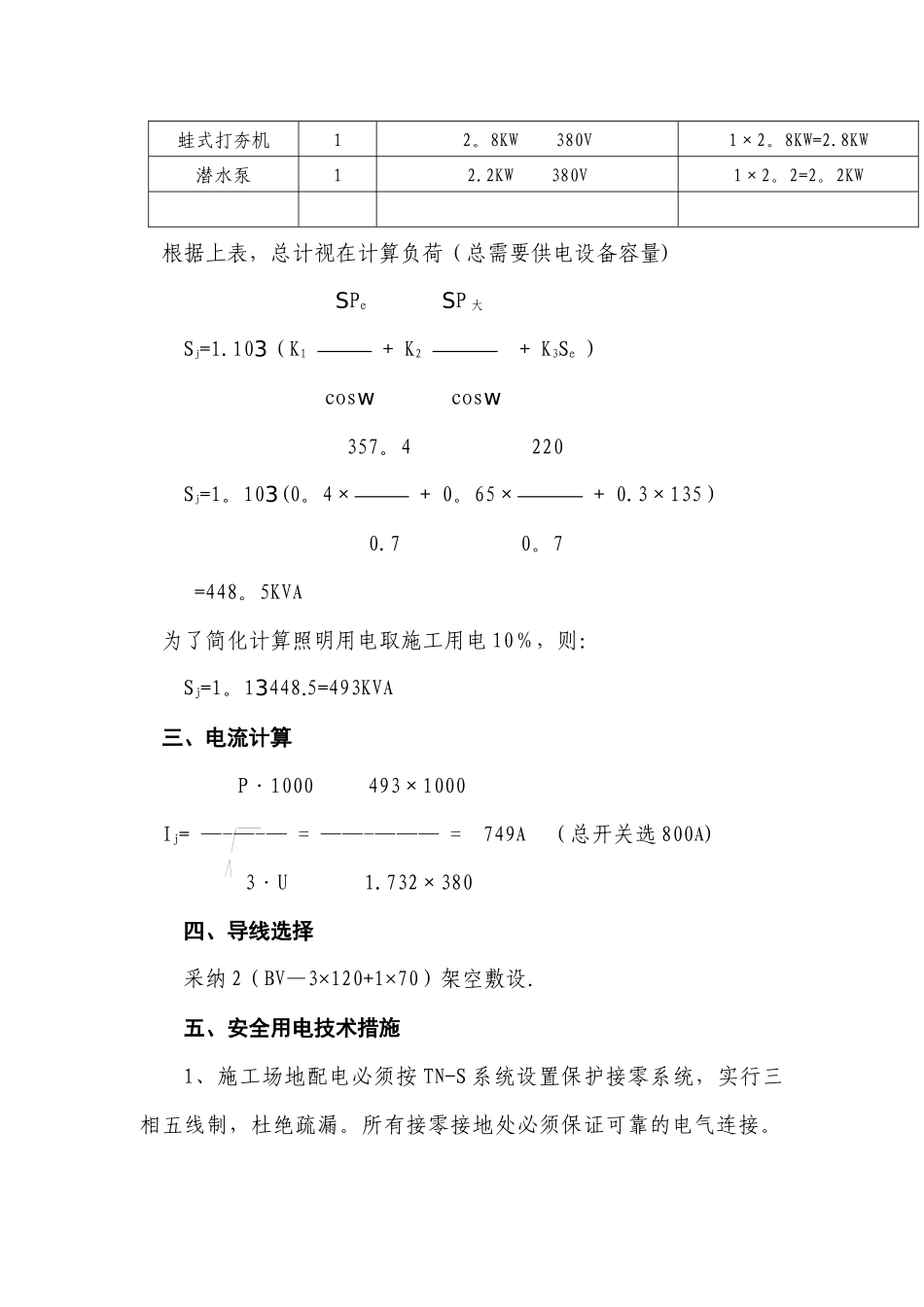

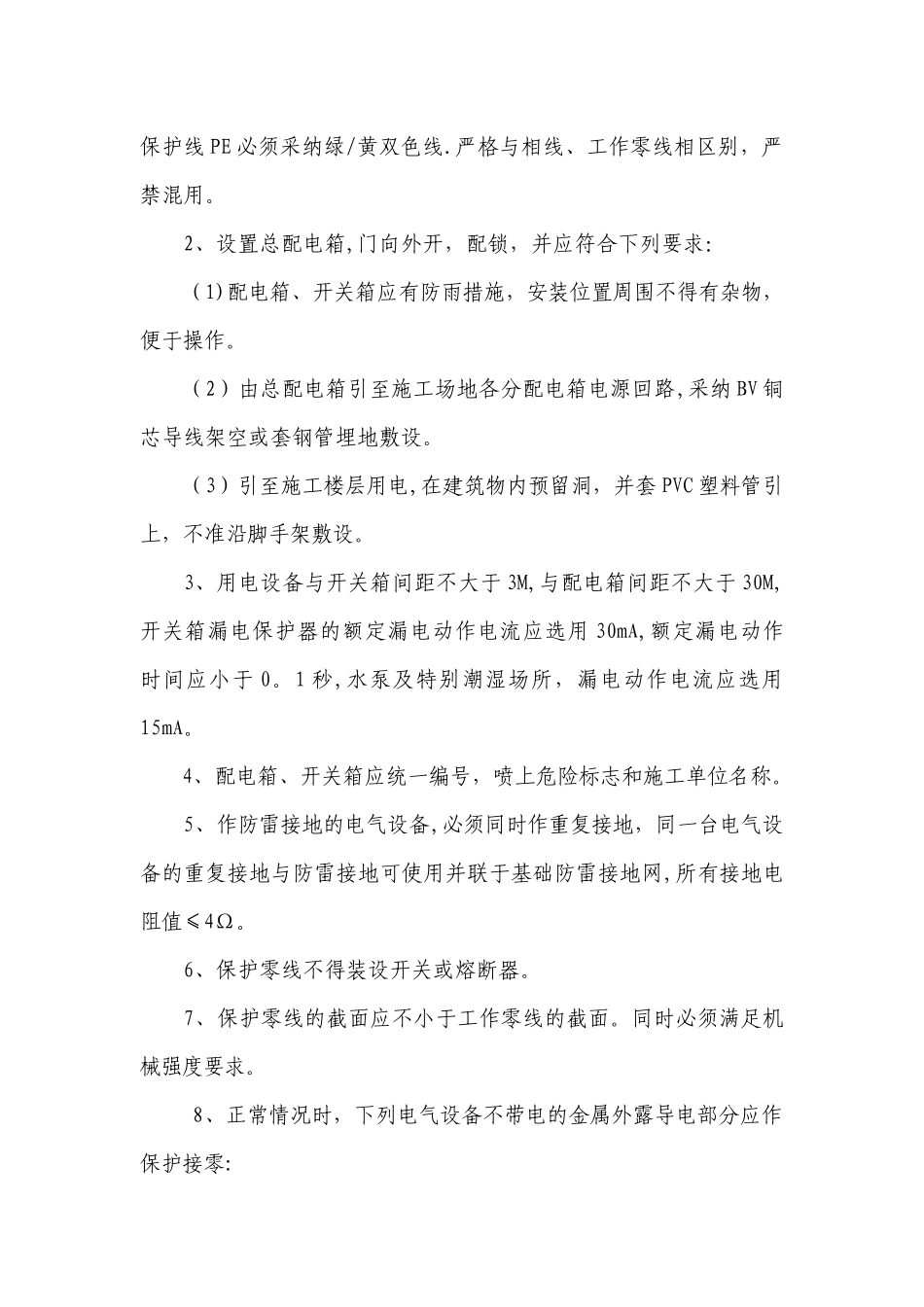

临时用电用水施工方案第一节 临时施工用电一、概 况本工程现场临时用电系统,根据 JGJ46—88 临时用电法律规范而设计.根据表内临时用电设备负荷统计,安装容量 818KW,计算容量493KVA。(将视在负荷换算到有功负荷,功率因数取 0。7 后,有功负荷为 349KW。)甲方宜提供 320 千瓦,方可满足施工用电要求;另自备 120KW 柴油发电机一台;为确保施工用电可靠,合理节约能源。在供电结构上合理安排。加强管理。二、负荷计算表用电设备名称数量(台)型号及名牌技术数据合计功率 Pe(KW)提升机1SS100 10KW 380V1×10=10KW空压机1Ky-80 30KW 380V1×30=30KW砼输送泵机1HBT50C 75KW 380V1×75=75KW砂浆搅拌机2250L 4KW 380V2×4=8KW插入式振捣器3JQ221—2 1。1KW 380V3×1。1=3。3KW平板振捣器12F11 2.2KW 380V1×2。2=2。2KW电焊机3XD1-185 12KVA 单 380V 3×12=36KVA电焊机1XD1—200 21KVA 单 380V 1×21=21KVA园盘锯32.8KW 380V3×2。8KW=8。4KW蛙式打夯机12。8KW 380V1×2。8KW=2.8KW潜水泵12.2KW 380V1×2。2=2。2KW根据上表,总计视在计算负荷(总需要供电设备容量) SPe SP 大Sj=1.103(K1 + K2 + K3Se ) cosw cosw 357。4 220Sj=1。103(0。4× + 0。65× + 0.3×135) 0.7 0。7 =448。5KVA 为了简化计算照明用电取施工用电 10%,则: Sj=1。13448.5=493KVA 三、电流计算 P·1000 493×1000 Ij= —-—-— = ——-——— = 749A (总开关选 800A) 3·U 1.732×380四、导线选择采纳 2(BV—3×120+1×70)架空敷设.五、安全用电技术措施1、施工场地配电必须按 TN-S 系统设置保护接零系统,实行三相五线制,杜绝疏漏。所有接零接地处必须保证可靠的电气连接。保护线 PE 必须采纳绿/黄双色线.严格与相线、工作零线相区别,严禁混用。 2、设置总配电箱,门向外开,配锁,并应符合下列要求:(1)配电箱、开关箱应有防雨措施,安装位置周围不得有杂物,便于操作。(2)由总配电箱引至施工场地各分配电箱电源回路,采纳 BV 铜芯导线架空或套钢管埋地敷设。(3)引至施工楼层用电,在建筑物内预留洞,并套 PVC 塑料管引上,不准沿脚手架敷设。3、用电设备与开关箱间距不大于 3M,与配电箱间距不大于 30M,开关箱漏电保护器的额定漏电动作电流应选用 30mA,额定漏电动作时间应小于 0。1 秒,水泵及特别潮湿场所,漏电动作电流应选用15mA。4、配电箱、开关箱应统一编号,喷上危...
