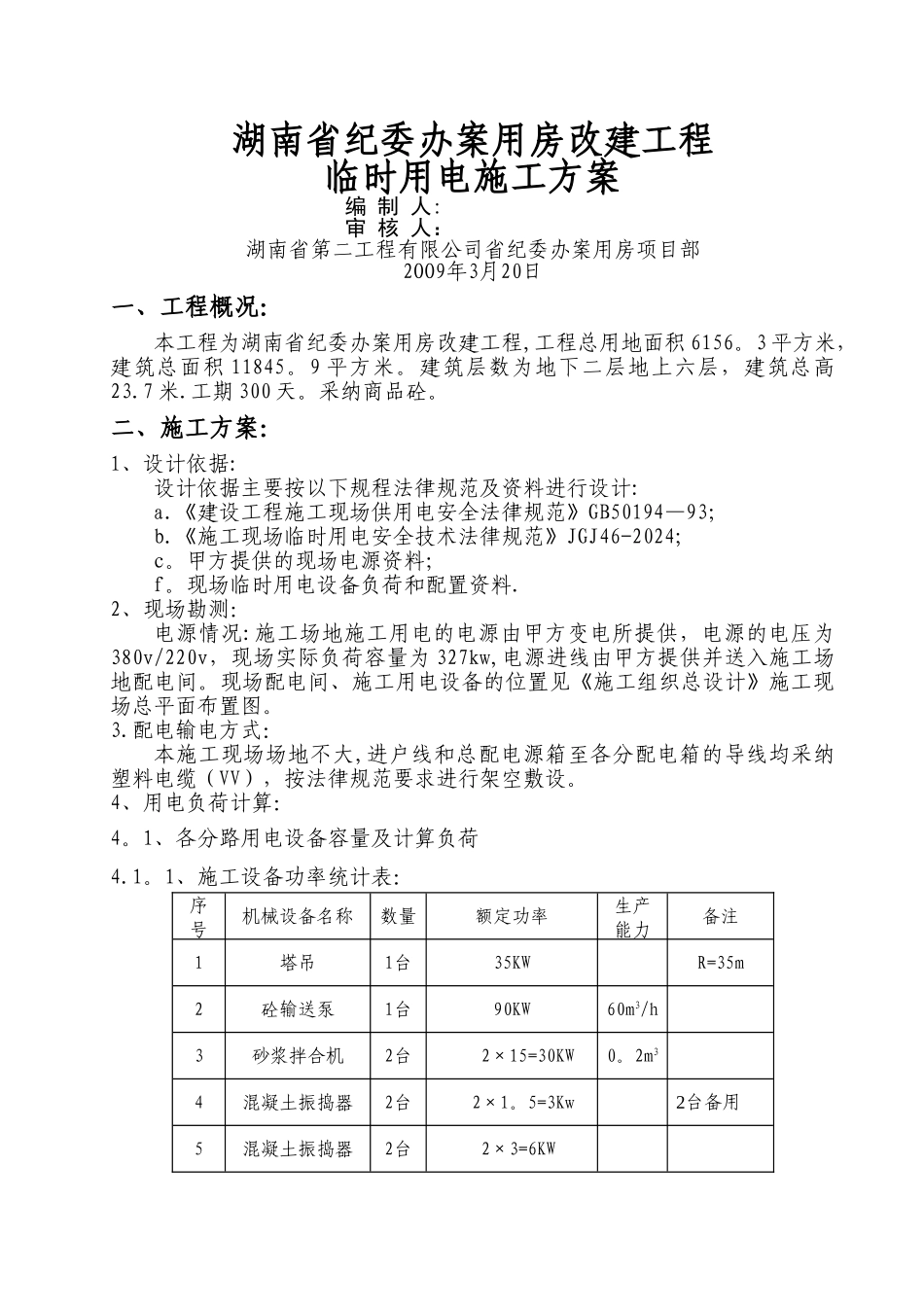

湖南省纪委办案用房改建工程临时用电施工方案编 制 人:审 核 人:湖南省第二工程有限公司省纪委办案用房项目部2OO9年3月20日一、工程概况:本工程为湖南省纪委办案用房改建工程,工程总用地面积 6156
3 平方米,建筑总面积 11845
建筑层数为地下二层地上六层,建筑总高23
工期 300 天
二、施工方案:1、设计依据:设计依据主要按以下规程法律规范及资料进行设计:a
《建设工程施工现场供用电安全法律规范》GB50194—93;b
《施工现场临时用电安全技术法律规范》JGJ46-2024;c
甲方提供的现场电源资料;f
现场临时用电设备负荷和配置资料
2、现场勘测:电源情况:施工场地施工用电的电源由甲方变电所提供,电源的电压为380v/220v,现场实际负荷容量为 327kw,电源进线由甲方提供并送入施工场地配电间
现场配电间、施工用电设备的位置见《施工组织总设计》施工现场总平面布置图
配电输电方式:本施工现场场地不大,进户线和总配电源箱至各分配电箱的导线均采纳塑料电缆(VV),按法律规范要求进行架空敷设

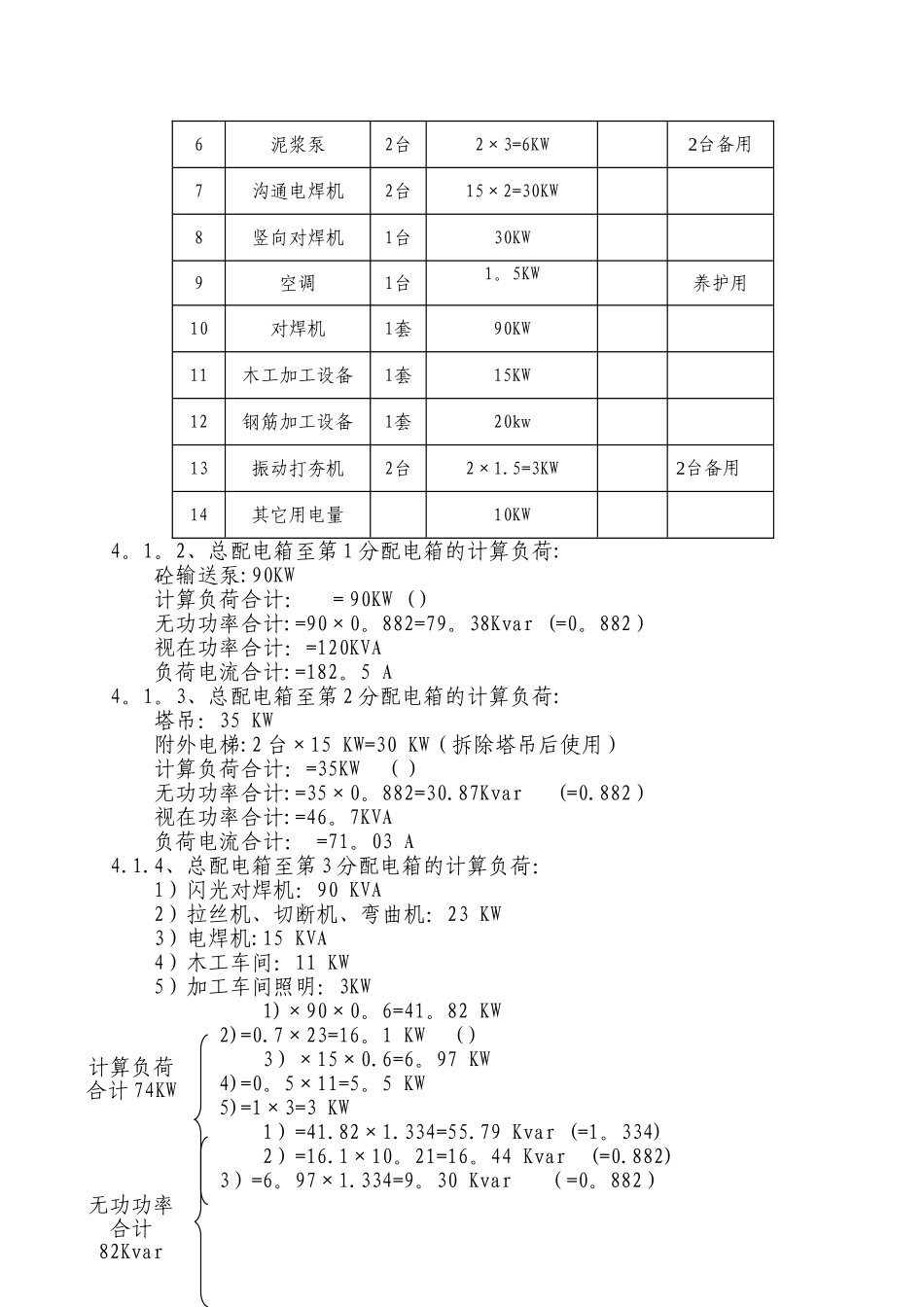

4、用电负荷计算:4
1、各分路用电设备容量及计算负荷4
1、施工设备功率统计表: 序号机械设备名称数量额定功率生产能力备注1塔吊1台35KWR=35m2砼输送泵1台90KW60m3/h3砂浆拌合机2台2×15=30KW0
2m34混凝土振捣器2台2×1
5=3Kw2台备用5混凝土振捣器2台2×3=6KW6泥浆泵2台2×3=6KW2台备用7沟通电焊机2台15×2=30KW8竖向对焊机1台30KW9空调1台1
5KW养护用10对焊机1套90KW11木工加工设备1套15KW12钢筋加工设备1套20kw13振动打夯机2台2×1
5=3KW2台备用14其它用电量10KW4
2、总配电箱至第 1 分配电箱的计算负荷:砼输送泵:90K
