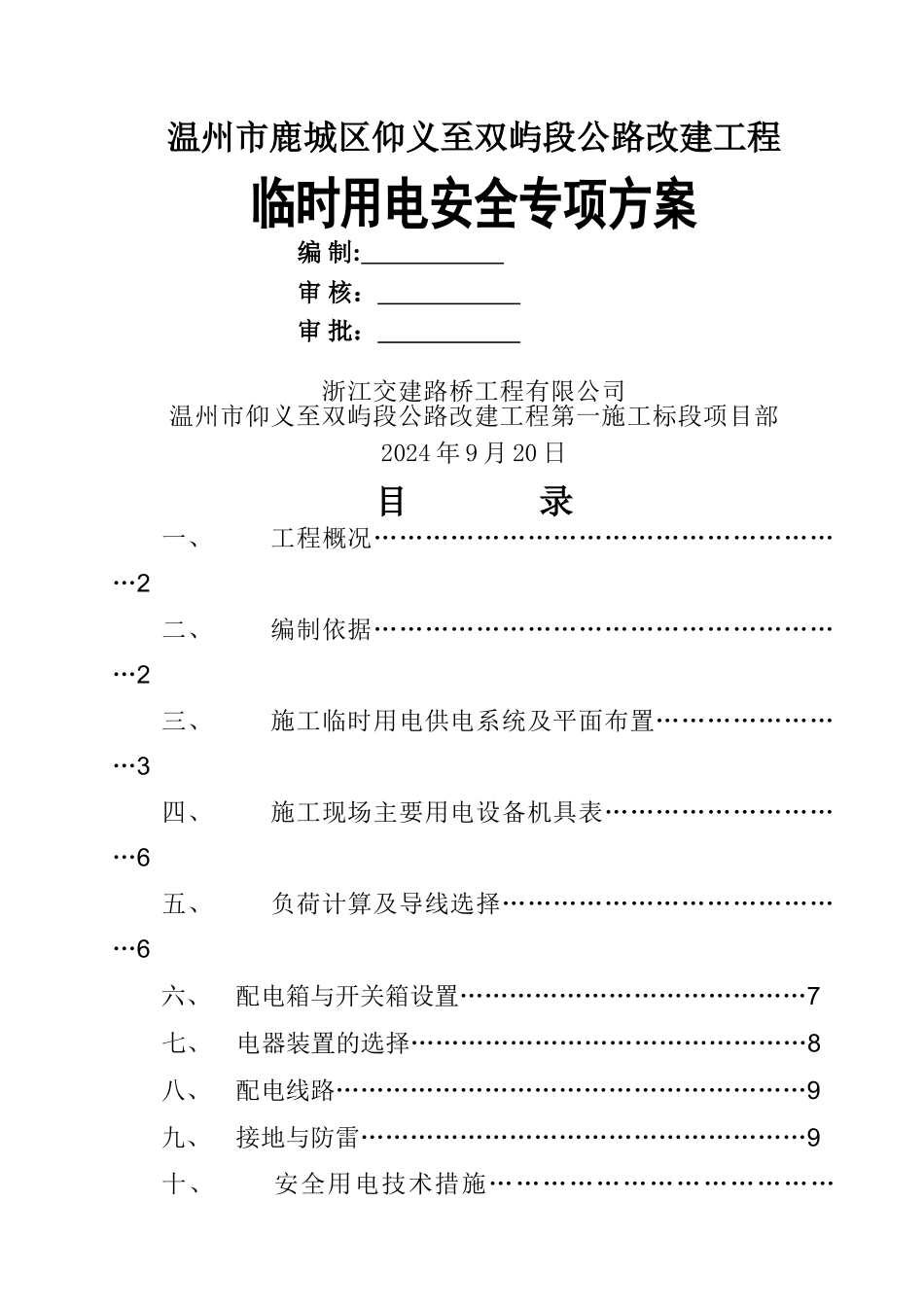

温州市鹿城区仰义至双屿段公路改建工程临时用电安全专项方案编 制: 审 核: 审 批: 浙江交建路桥工程有限公司温州市仰义至双屿段公路改建工程第一施工标段项目部2024 年 9 月 20 日目 录一、 工程概况…………………………………………………2二、 编制依据…………………………………………………2三、 施工临时用电供电系统及平面布置……………………3四、 施工现场主要用电设备机具表…………………………6五、 负荷计算及导线选择……………………………………6六、 配电箱与开关箱设置……………………………………7七、 电器装置的选择…………………………………………8八、 配电线路…………………………………………………9九、 接地与防雷………………………………………………9十、 安全用电技术措施……………………………………
10十一、 电气防火技术措施…………………………………
12十二、 施工用电安全管理小组………………………………13十三、 安全用电管理体系及岗位职责……………………
13十四、 施工临时用电应急预案……………………………
15附件一:现场用电负荷计算附件二:施工用电安全管理组织体系框图临时用电安全专项方案一、工程概况本项目起点为鹿城区仰义街道后京村,接 104 国道与 330 国道交叉口,起点桩号 K0+000,终点在双屿镇稽师村,接温州市西向排洪工程 104 国道跨卧旗大河桥梁,终点桩号 K6+470,路线全长约 6
本项目按交通运输部(原交通部)颁《公路工程技术标准》(JTG B01—2024)中六车道一级公路技术标准
兼顾城市道路功能,设计速度为 60 公里/小时
K0+000-K3+200 路基宽 40m;K3+200-K6+470,路基宽 50m
桥涵设计汽车荷载等级;公路-I 级
设计洪水频率 1/100
