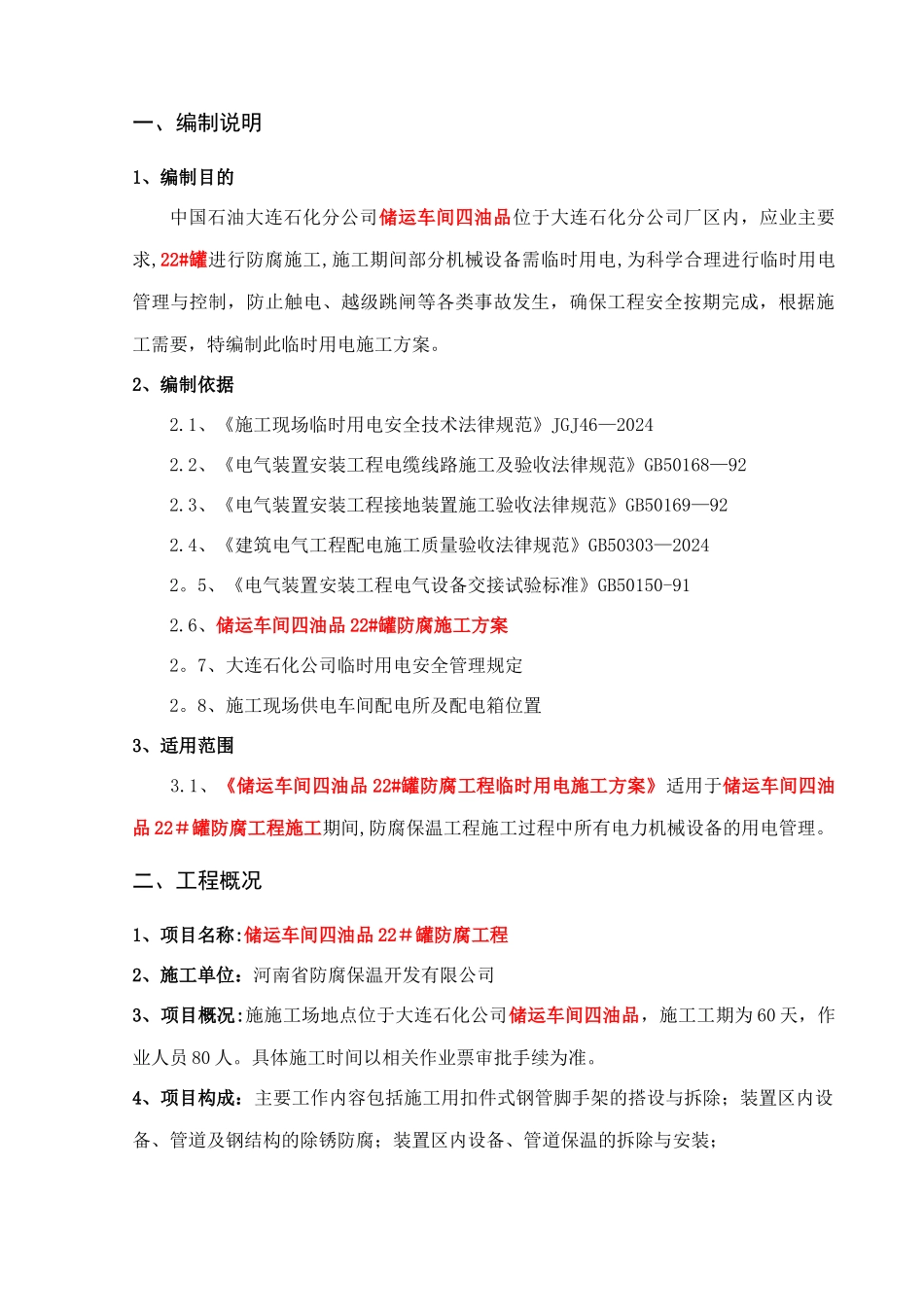

一、编制说明1、编制目的中国石油大连石化分公司储运车间四油品位于大连石化分公司厂区内,应业主要求,22#罐进行防腐施工,施工期间部分机械设备需临时用电,为科学合理进行临时用电管理与控制,防止触电、越级跳闸等各类事故发生,确保工程安全按期完成,根据施工需要,特编制此临时用电施工方案
2、编制依据2
1、《施工现场临时用电安全技术法律规范》JGJ46—20242
2、《电气装置安装工程电缆线路施工及验收法律规范》GB50168—922
3、《电气装置安装工程接地装置施工验收法律规范》GB50169—922
4、《建筑电气工程配电施工质量验收法律规范》GB50303—20242
5、《电气装置安装工程电气设备交接试验标准》GB50150-912
6、储运车间四油品 22#罐防腐施工方案2
7、大连石化公司临时用电安全管理规定2
8、施工现场供电车间配电所及配电箱位置3、适用范围 3
1、《储运车间四油品 22#罐防腐工程临时用电施工方案》适用于储运车间四油品 22#罐防腐工程施工期间,防腐保温工程施工过程中所有电力机械设备的用电管理
二、工程概况1、项目名称:储运车间四油品 22#罐防腐工程2、施工单位:河南省防腐保温开发有限公司3、项目概况:施施工场地点位于大连石化公司储运车间四油品,施工工期为 60 天,作业人员 80 人
具体施工时间以相关作业票审批手续为准
4、项目构成:主要工作内容包括施工用扣件式钢管脚手架的搭设与拆除;装置区内设备、管道及钢结构的除锈防腐;装置区内设备、管道保温的拆除与安装;八七罐区配电室配电柜吉化北建 A1 开关箱二级配电箱 B三级配电箱 1 箱三级配电箱 2 箱三级配电箱 3 箱三级配电箱 4 箱三、现场临时电源接入方法与技术要求根据现场用电负荷及施工用电位置,施工现场采纳 1 个回路供电

采纳装置内八七罐区配电室 AA18-2 号柜支路开关引出的
