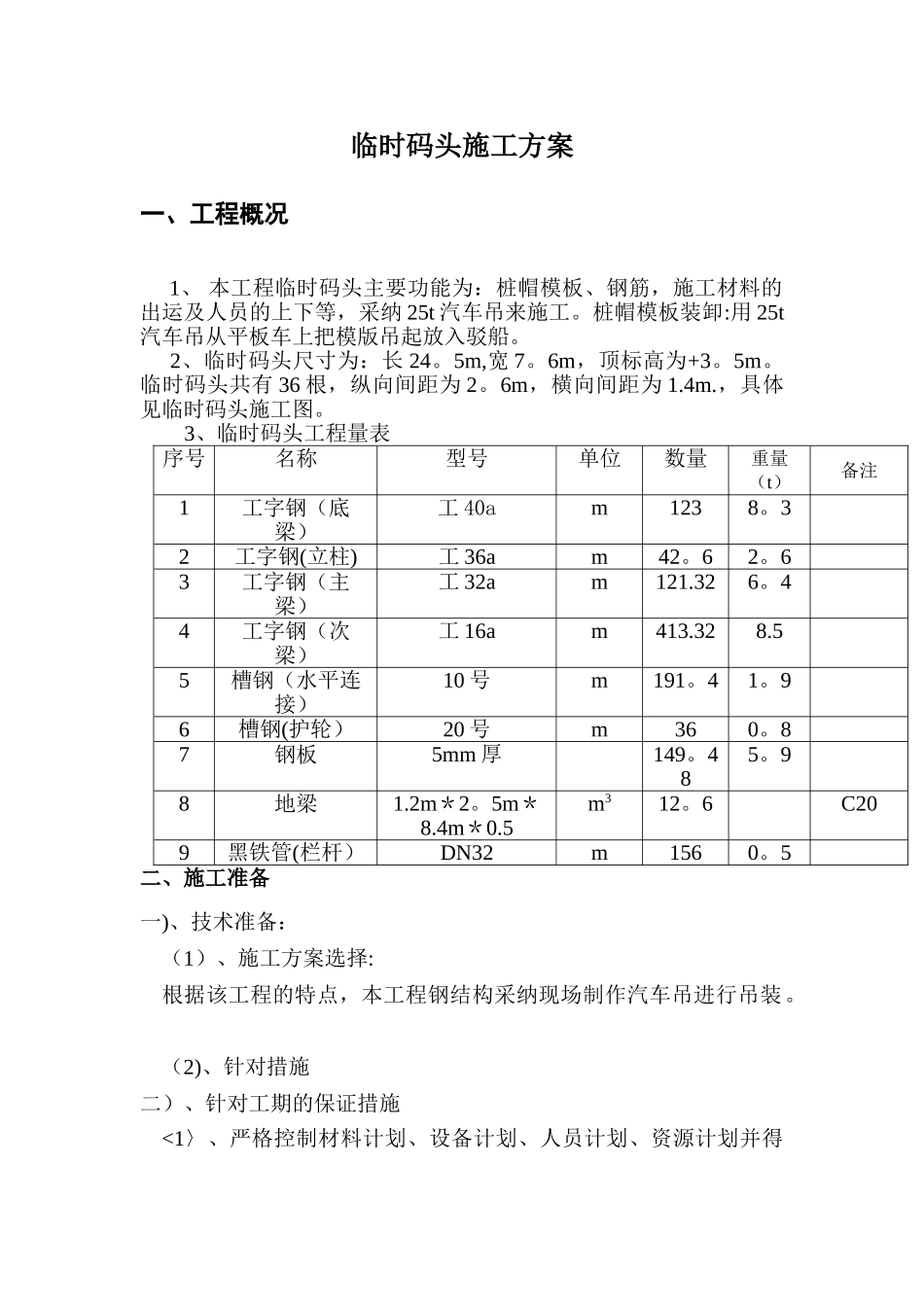

临时码头施工方案一、工程概况 1、 本工程临时码头主要功能为:桩帽模板、钢筋,施工材料的出运及人员的上下等,采纳 25t 汽车吊来施工
桩帽模板装卸:用 25t汽车吊从平板车上把模版吊起放入驳船
2、临时码头尺寸为:长 24
5m,宽 7
6m,顶标高为+3
临时码头共有 36 根,纵向间距为 2
6m,横向间距为 1
,具体见临时码头施工图
3、临时码头工程量表序号名称型号单位数量重量(t)备注1工字钢(底梁)工 40am1238
32工字钢(立柱)工 36am42
63工字钢(主梁)工 32am121
44工字钢(次梁)工 16am413
55槽钢(水平连接)10 号m191
96槽钢(护轮)20 号m360
87钢板5mm 厚149
6C209黑铁管(栏杆)DN32m1560
5二、施工准备一)、技术准备:(1)、施工方案选择:根据该工程的特点,本工程钢结构采纳现场制作汽车吊进行吊装

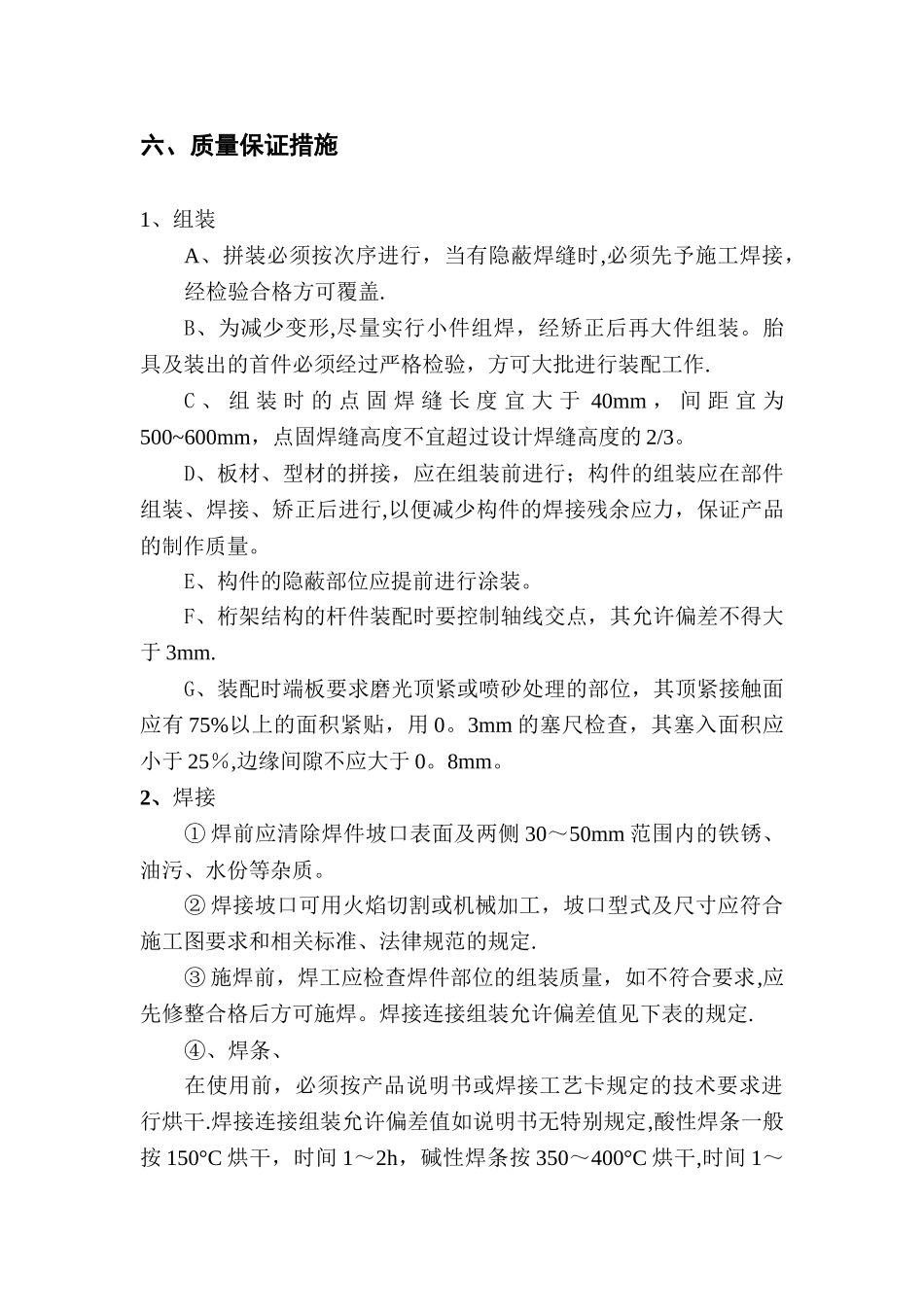

(2)、针对措施二)、针对工期的保证措施
