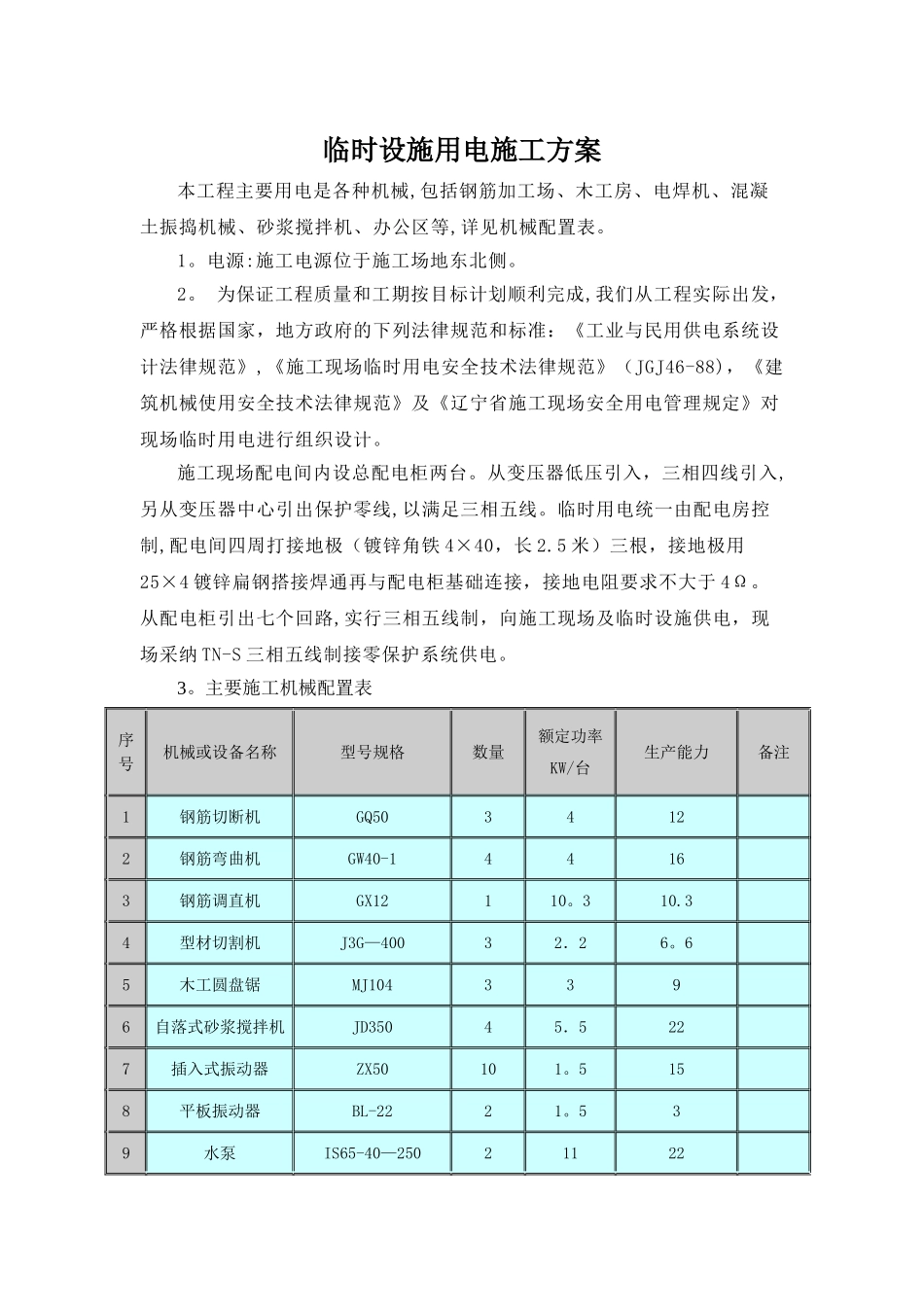

临时设施用电施工方案本工程主要用电是各种机械,包括钢筋加工场、木工房、电焊机、混凝土振捣机械、砂浆搅拌机、办公区等,详见机械配置表
电源:施工电源位于施工场地东北侧
为保证工程质量和工期按目标计划顺利完成,我们从工程实际出发,严格根据国家,地方政府的下列法律规范和标准:《工业与民用供电系统设计法律规范》,《施工现场临时用电安全技术法律规范》(JGJ46-88),《建筑机械使用安全技术法律规范》及《辽宁省施工现场安全用电管理规定》对现场临时用电进行组织设计
施工现场配电间内设总配电柜两台
从变压器低压引入,三相四线引入,另从变压器中心引出保护零线,以满足三相五线
临时用电统一由配电房控制,配电间四周打接地极(镀锌角铁 4×40,长 2
5 米)三根,接地极用25×4 镀锌扁钢搭接焊通再与配电柜基础连接,接地电阻要求不大于 4Ω
从配电柜引出七个回路,实行三相五线制,向施工现场及临时设施供电,现场采纳 TN-S 三相五线制接零保护系统供电
主要施工机械配置表序号机械或设备名称型号规格数量额定功率KW/台生产能力备注1钢筋切断机GQ5034122钢筋弯曲机GW40-144163钢筋调直机GX12110

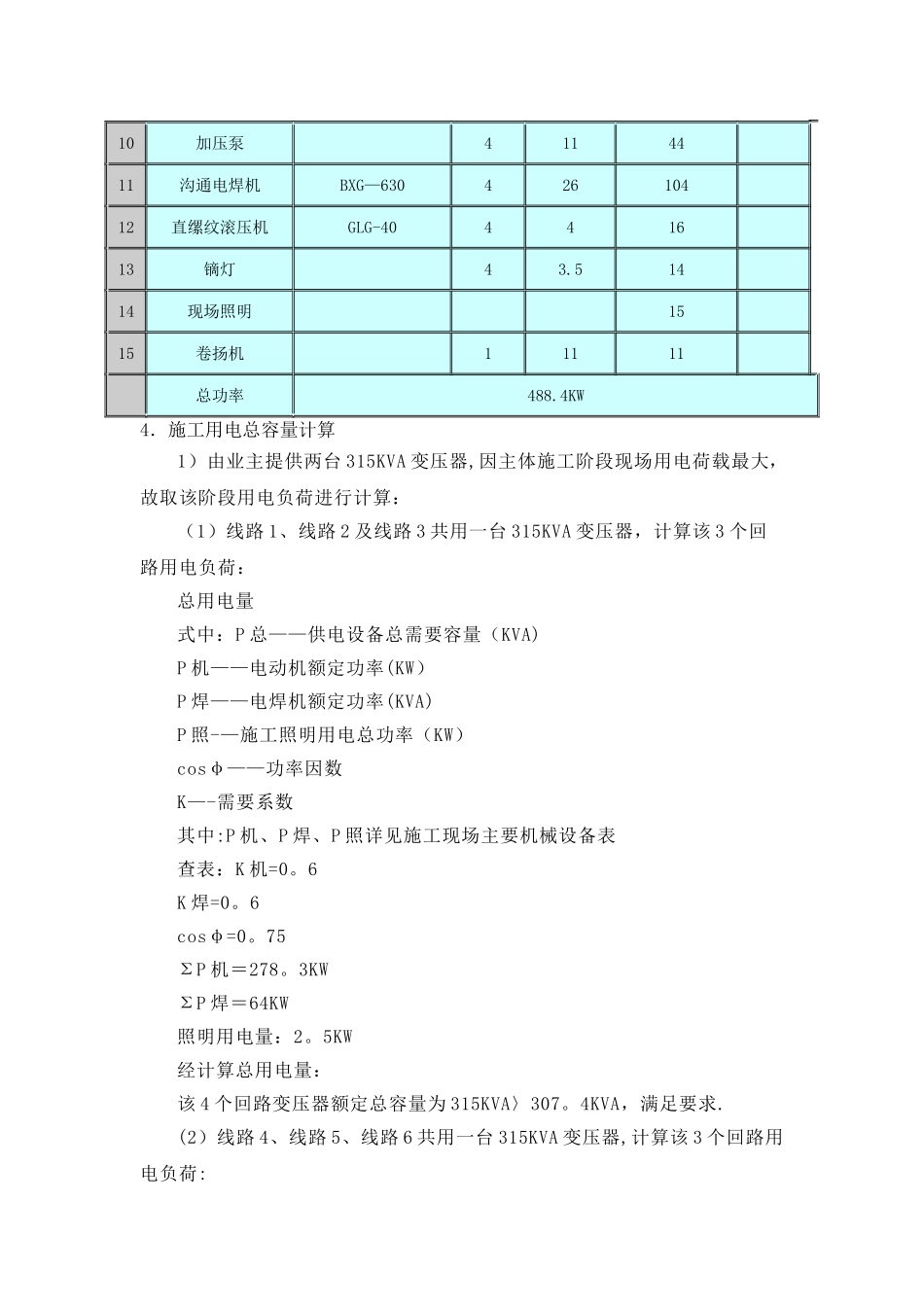

34型材切割机J3G—40032.26
65木工圆盘锯MJ10433 96自落式砂浆搅拌机JD35045.5227插入式振动器ZX50101
5158平板振动器BL-2221
539水泵IS65-40—250211 2210加压泵411 4411沟通电焊机BXG—630426 10412直缧纹滚压机GLG-4044 1613镝灯43
5 1414现场照明1515卷扬机11111总功率488
4KW4.施工用电总容量计算1)由业主提供两台 315KVA 变压器,因主体施工阶段现场用电荷载最大,故取该阶段用电负荷进行计算:(1)线路 1、线路 2 及线路 3 共
