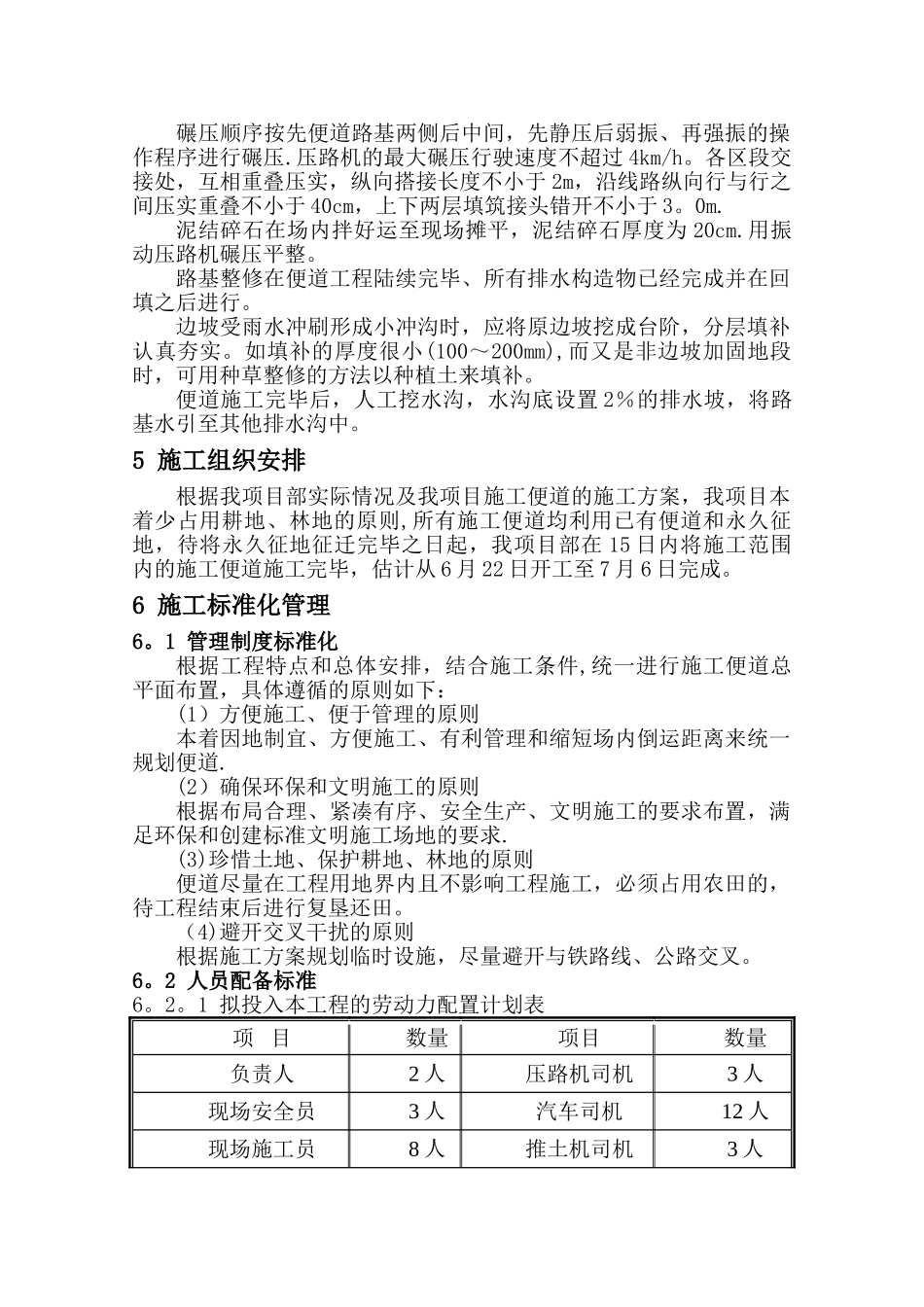

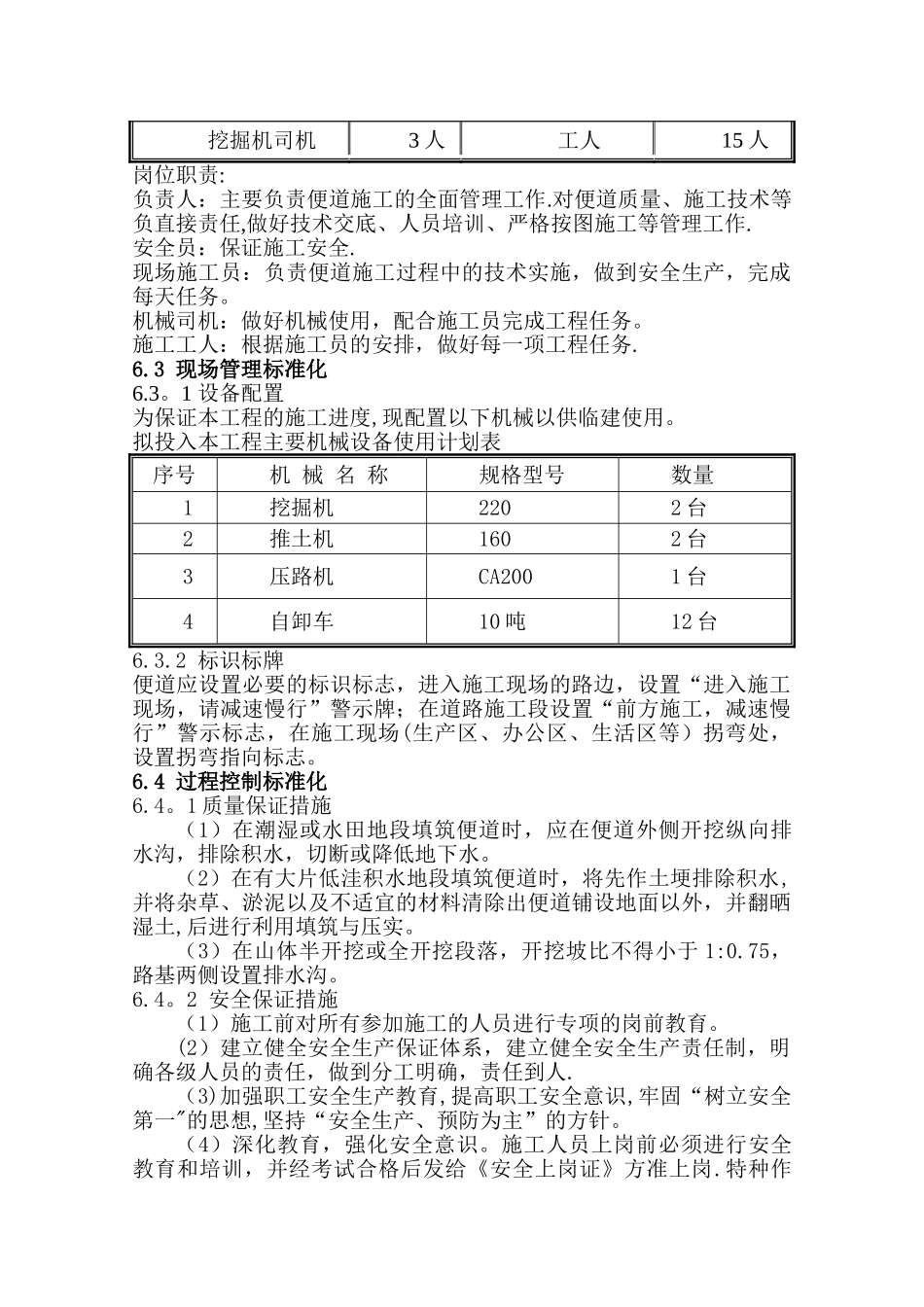

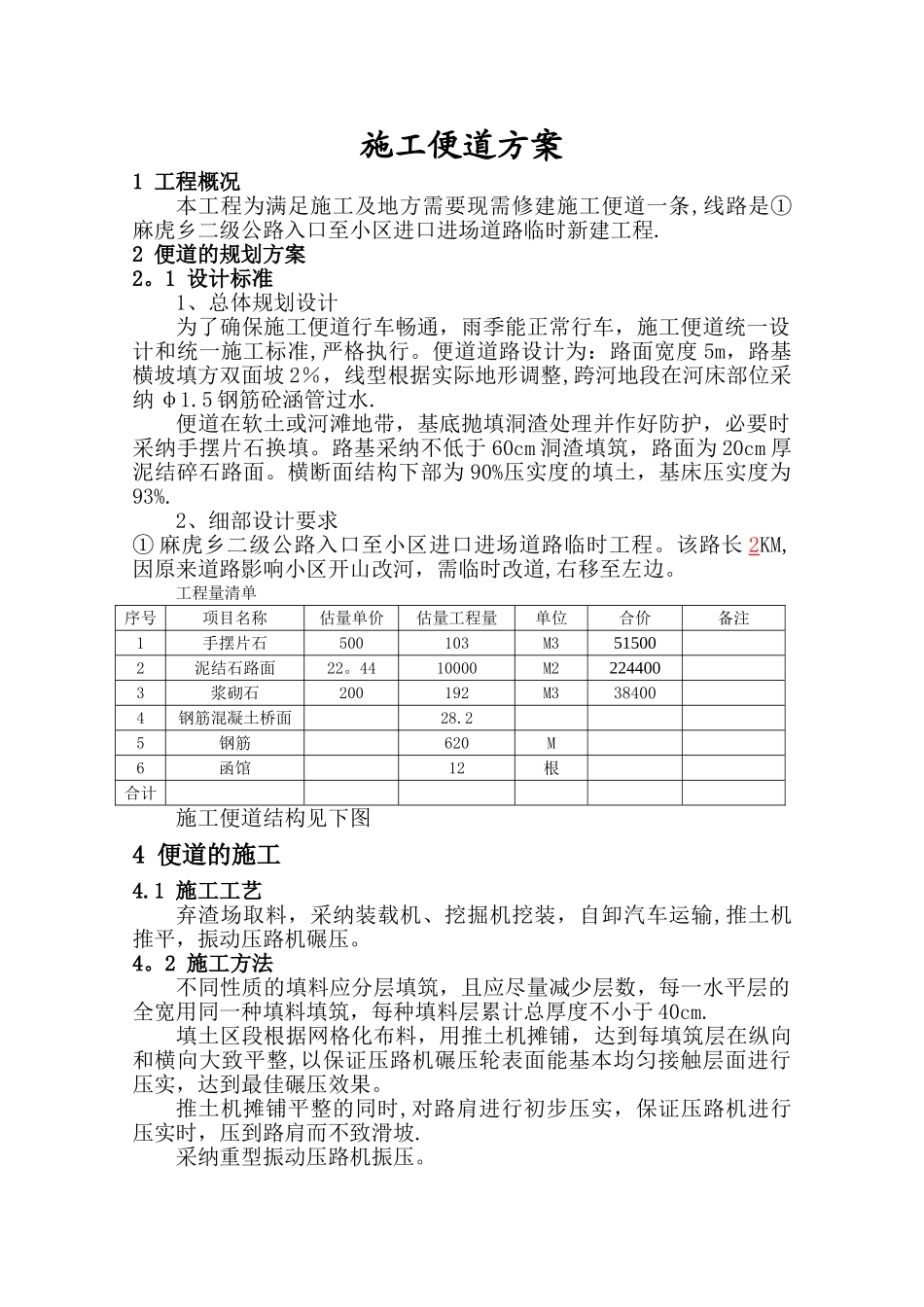

施工便道方案1 工程概况本工程为满足施工及地方需要现需修建施工便道一条,线路是①麻虎乡二级公路入口至小区进口进场道路临时新建工程.2 便道的规划方案2。1 设计标准1、总体规划设计为了确保施工便道行车畅通,雨季能正常行车,施工便道统一设计和统一施工标准,严格执行。便道道路设计为:路面宽度 5m,路基横坡填方双面坡 2%,线型根据实际地形调整,跨河地段在河床部位采纳 φ1.5 钢筋砼涵管过水.便道在软土或河滩地带,基底抛填洞渣处理并作好防护,必要时采纳手摆片石换填。路基采纳不低于 60cm 洞渣填筑,路面为 20cm 厚泥结碎石路面。横断面结构下部为 90%压实度的填土,基床压实度为93%.2、细部设计要求① 麻虎乡二级公路入口至小区进口进场道路临时工程。该路长 2KM,因原来道路影响小区开山改河,需临时改道,右移至左边。工程量清单序号项目名称估量单价估量工程量单位合价备注1手摆片石500103M3515002泥结石路面22。4410000M22244003浆砌石200192M3384004钢筋混凝土桥面28.25钢筋620M6函馆12根合计施工便道结构见下图4 便道的施工4.1 施工工艺弃渣场取料,采纳装载机、挖掘机挖装,自卸汽车运输,推土机推平,振动压路机碾压。4。2 施工方法不同性质的填料应分层填筑,且应尽量减少层数,每一水平层的全宽用同一种填料填筑,每种填料层累计总厚度不小于 40cm.填土区段根据网格化布料,用推土机摊铺,达到每填筑层在纵向和横向大致平整,以保证压路机碾压轮表面能基本均匀接触层面进行压实,达到最佳碾压效果。推土机摊铺平整的同时,对路肩进行初步压实,保证压路机进行压实时,压到路肩而不致滑坡.采纳重型振动压路机振压。碾压顺序按先便道路基两侧后中间,先静压后弱振、再强振的操作程序进行碾压.压路机的最大碾压行驶速度不超过 4km/h。各区段交接处,互相重叠压实,纵向搭接长度不小于 2m,沿线路纵向行与行之间压实重叠不小于 40cm,上下两层填筑接头错开不小于 3。0m.泥结碎石在场内拌好运至现场摊平,泥结碎石厚度为 20cm.用振动压路机碾压平整。路基整修在便道工程陆续完毕、所有排水构造物已经完成并在回填之后进行。边坡受雨水冲刷形成小冲沟时,应将原边坡挖成台阶,分层填补认真夯实。如填补的厚度很小(100~200mm),而又是非边坡加固地段时,可用种草整修的方法以种植土来填补。便道施工完毕后,人工挖水沟,水沟底设置 2%的排水坡,将路基水引至其他排水沟中。5 施工组织安排根据我项目部实际情况...
